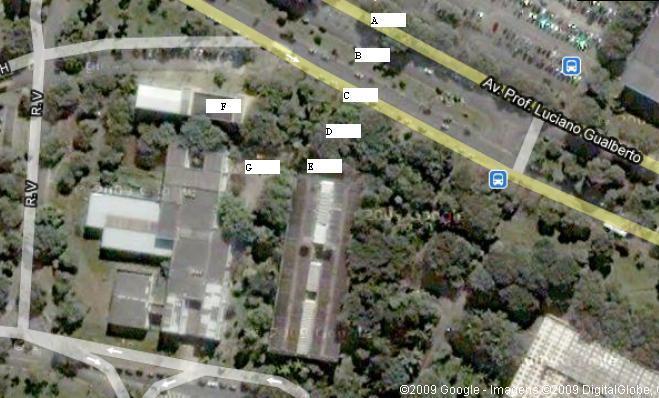

Em cada data indicada, são mostradas fotos tiradas sempre nos mesmos pontos, correspondentes às posições A, B, C, D, E, F e G da figura acima.
Clique em qualquer foto abaixo para ver uma foto maior.

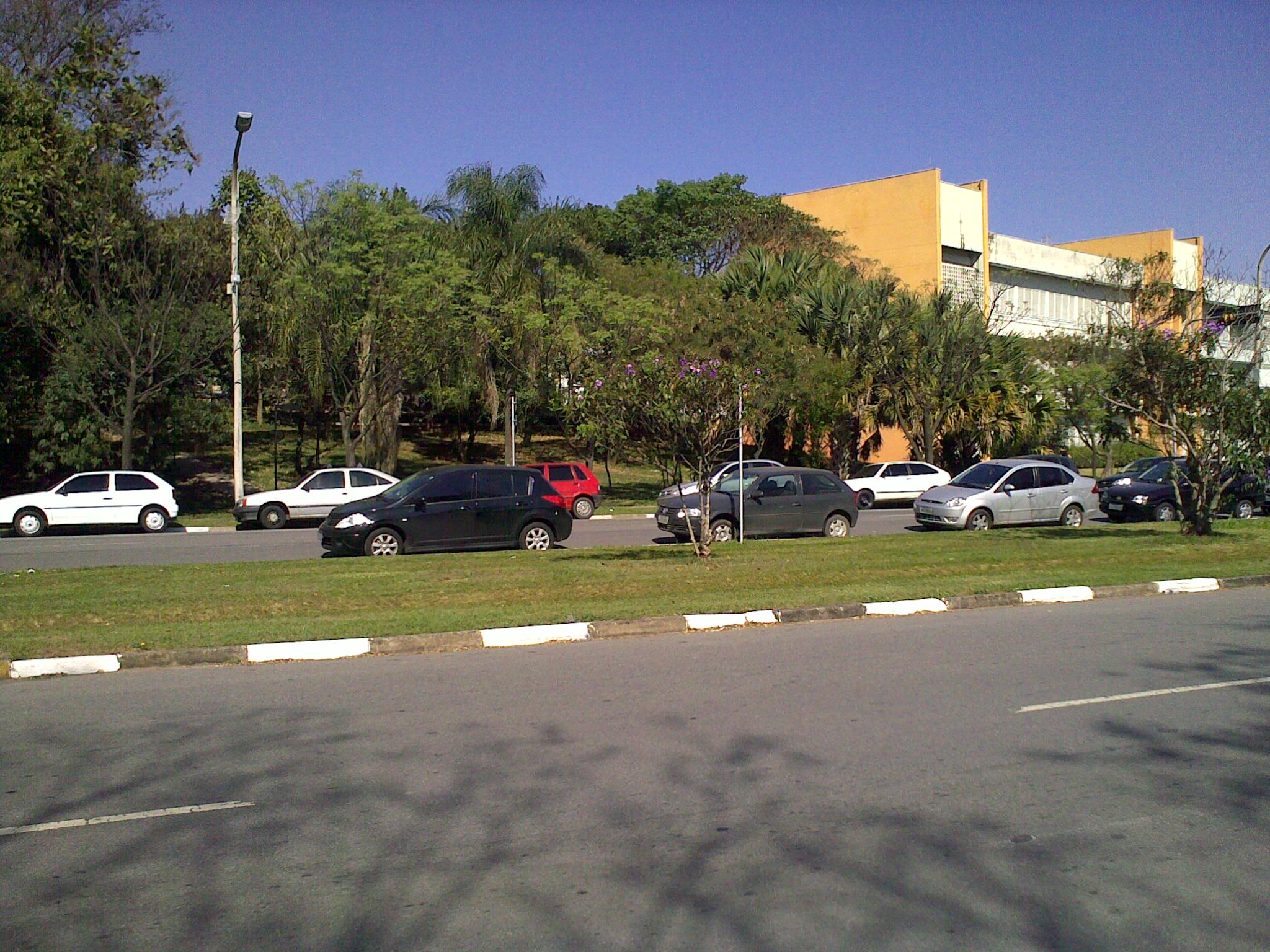

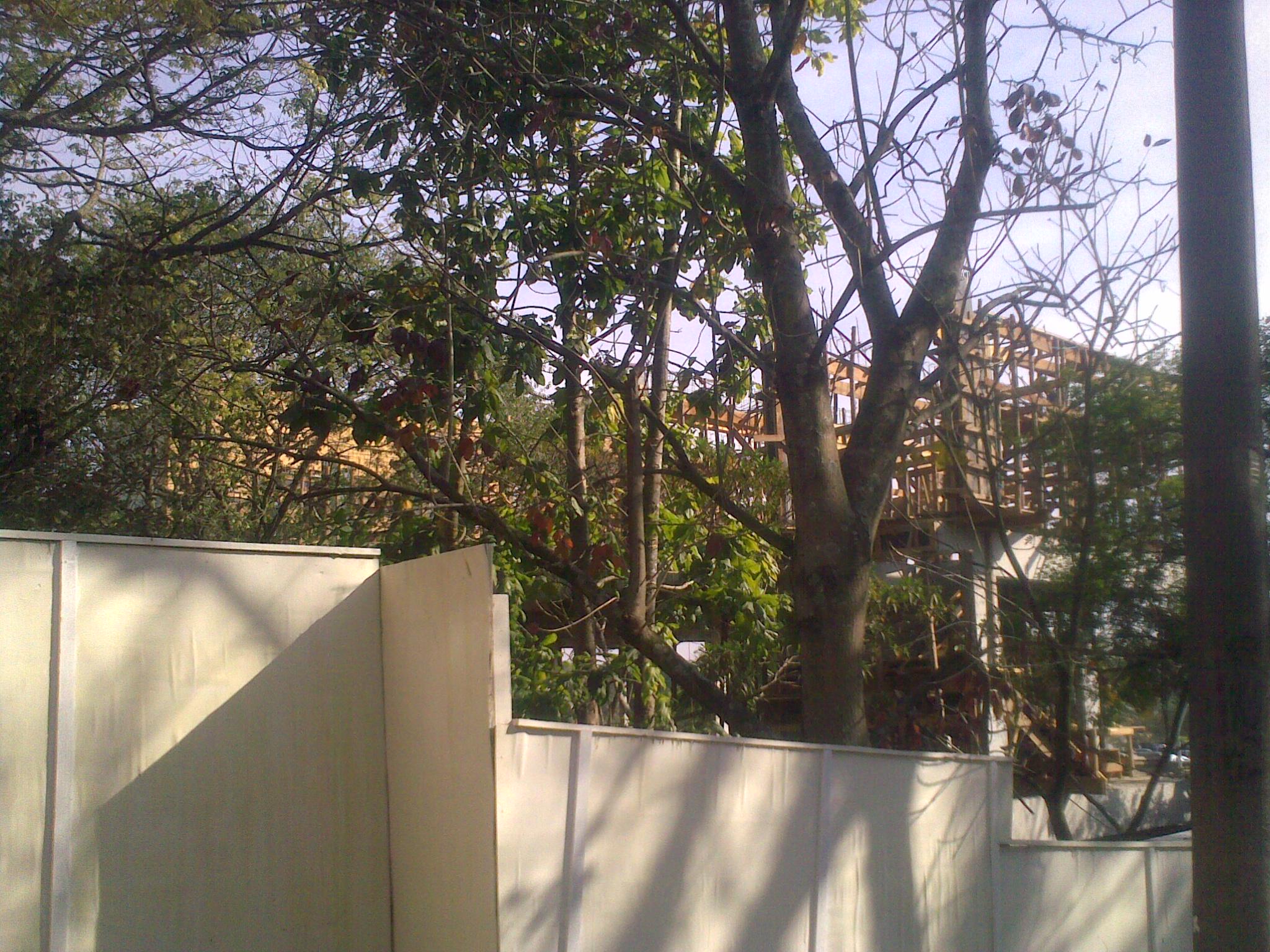

17 de agosto de 2009 - fotos antes do início das obras:
24 de setembro de 2009 - preparação para a remoção de árvores:
28 de setembro de 2009 - árvores já transplantadas:

11 de fevereiro de 2010 - removida a figueira:

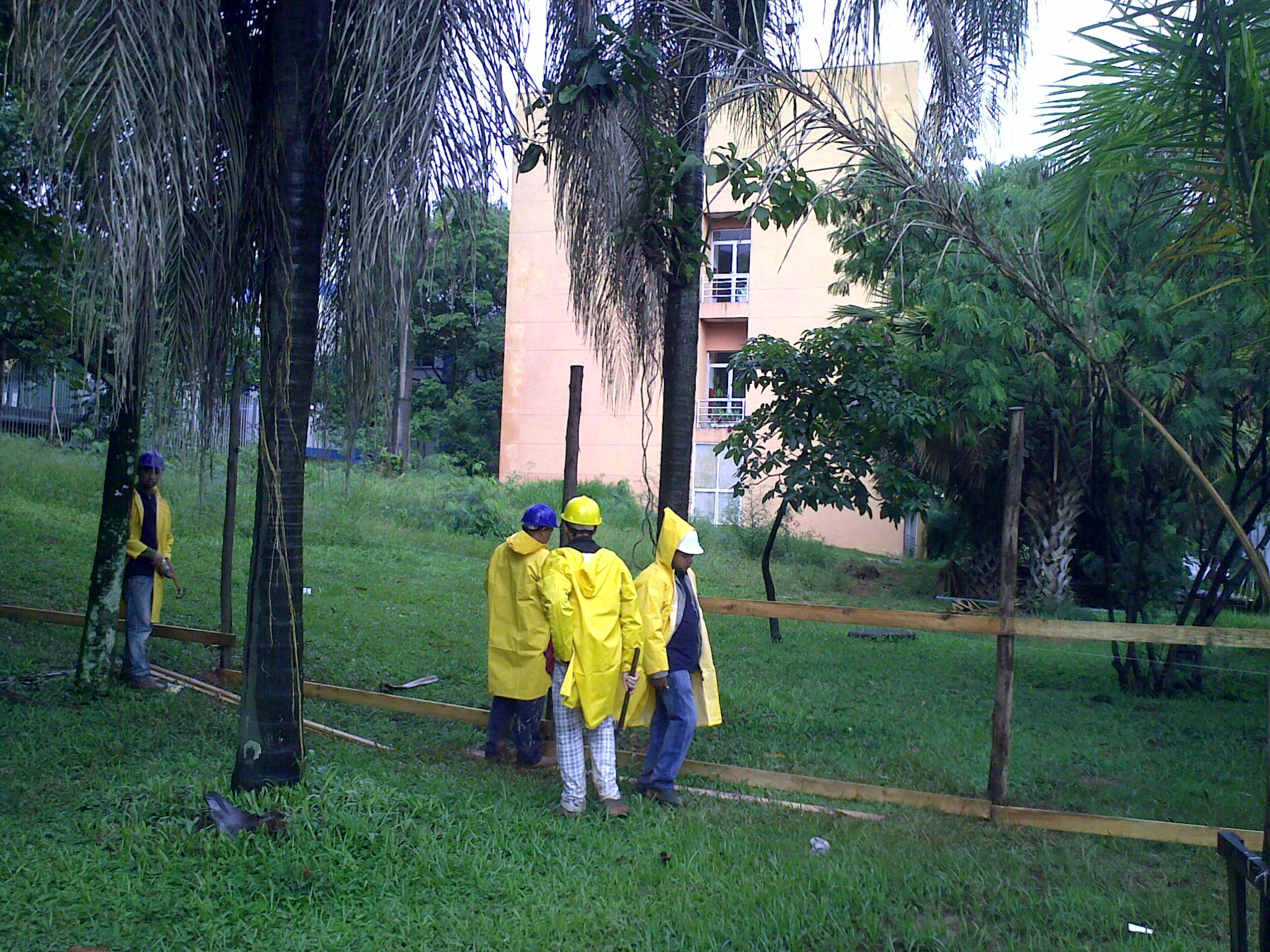

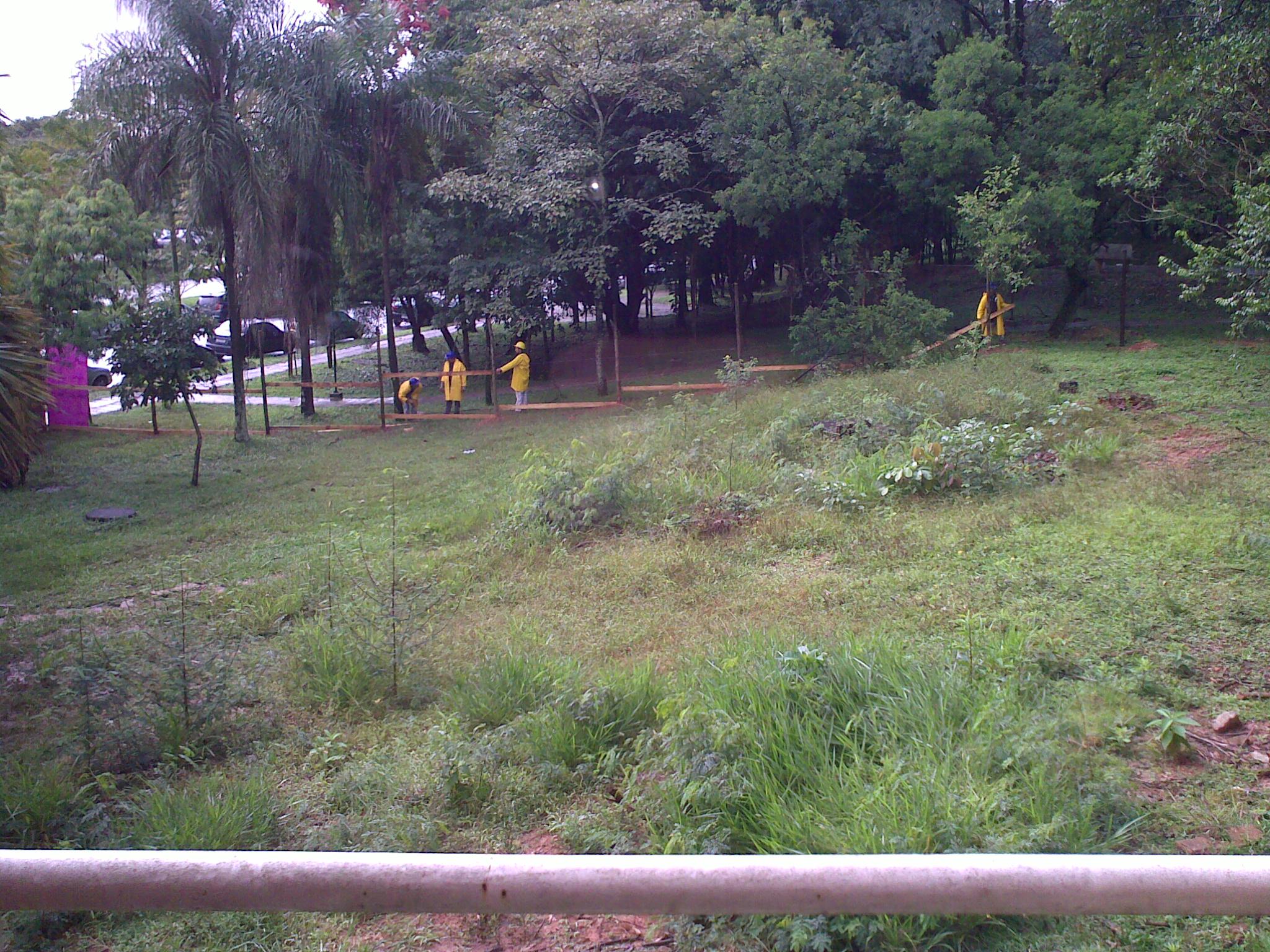

8 de abril de 2010 - montagem do canteiro de obras:
16 de abril de 2010 - canteiro de obras:

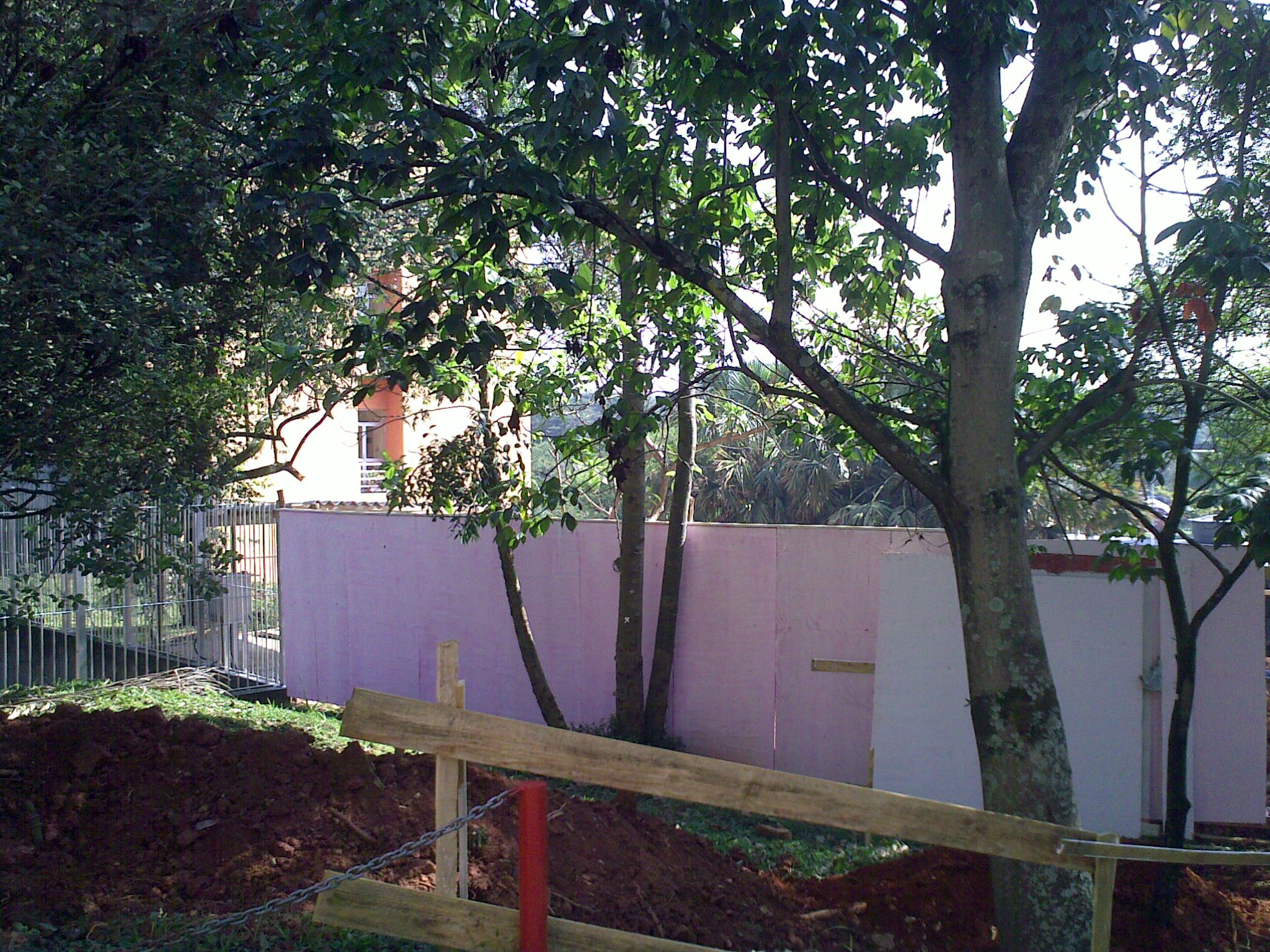

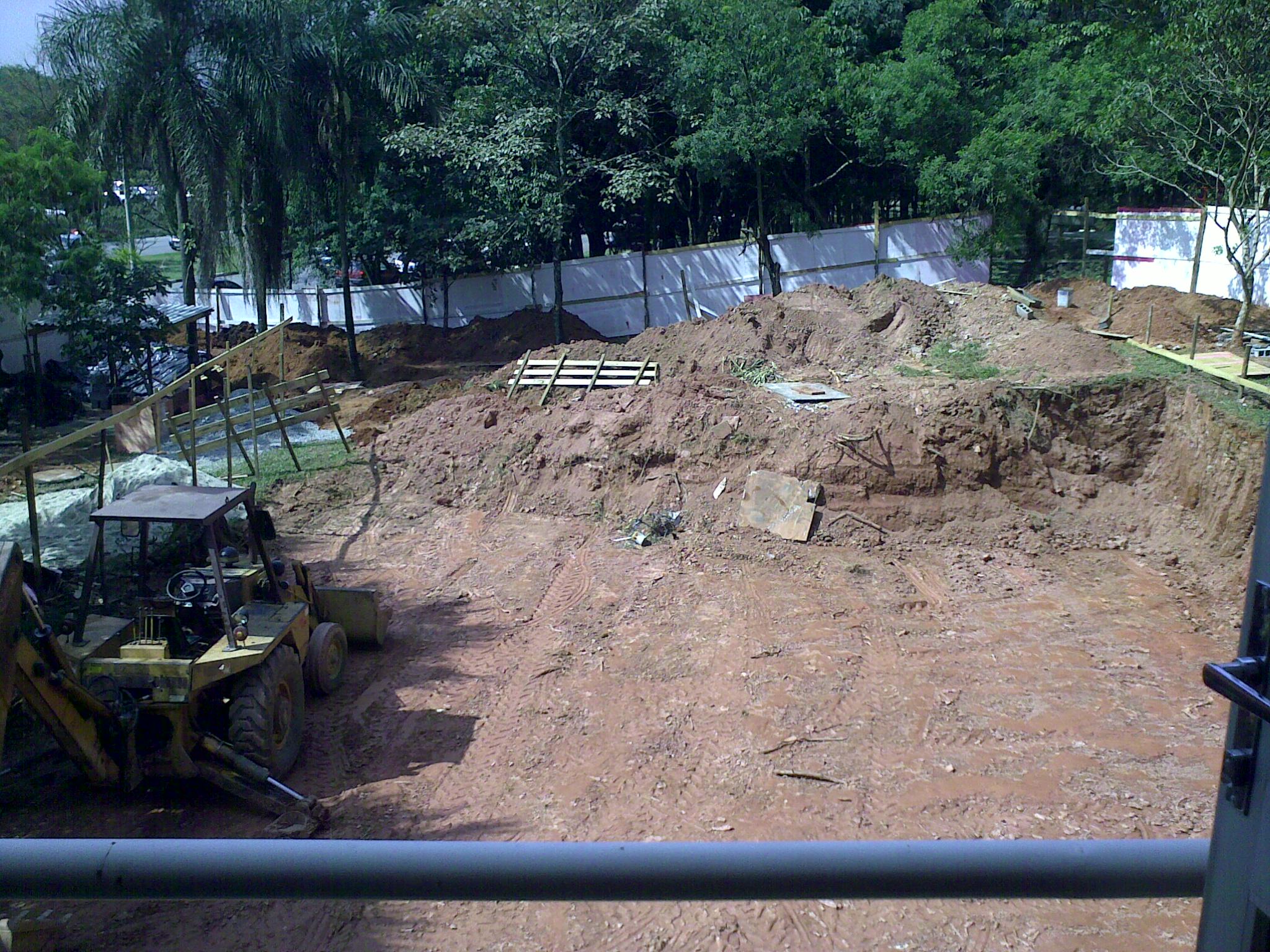

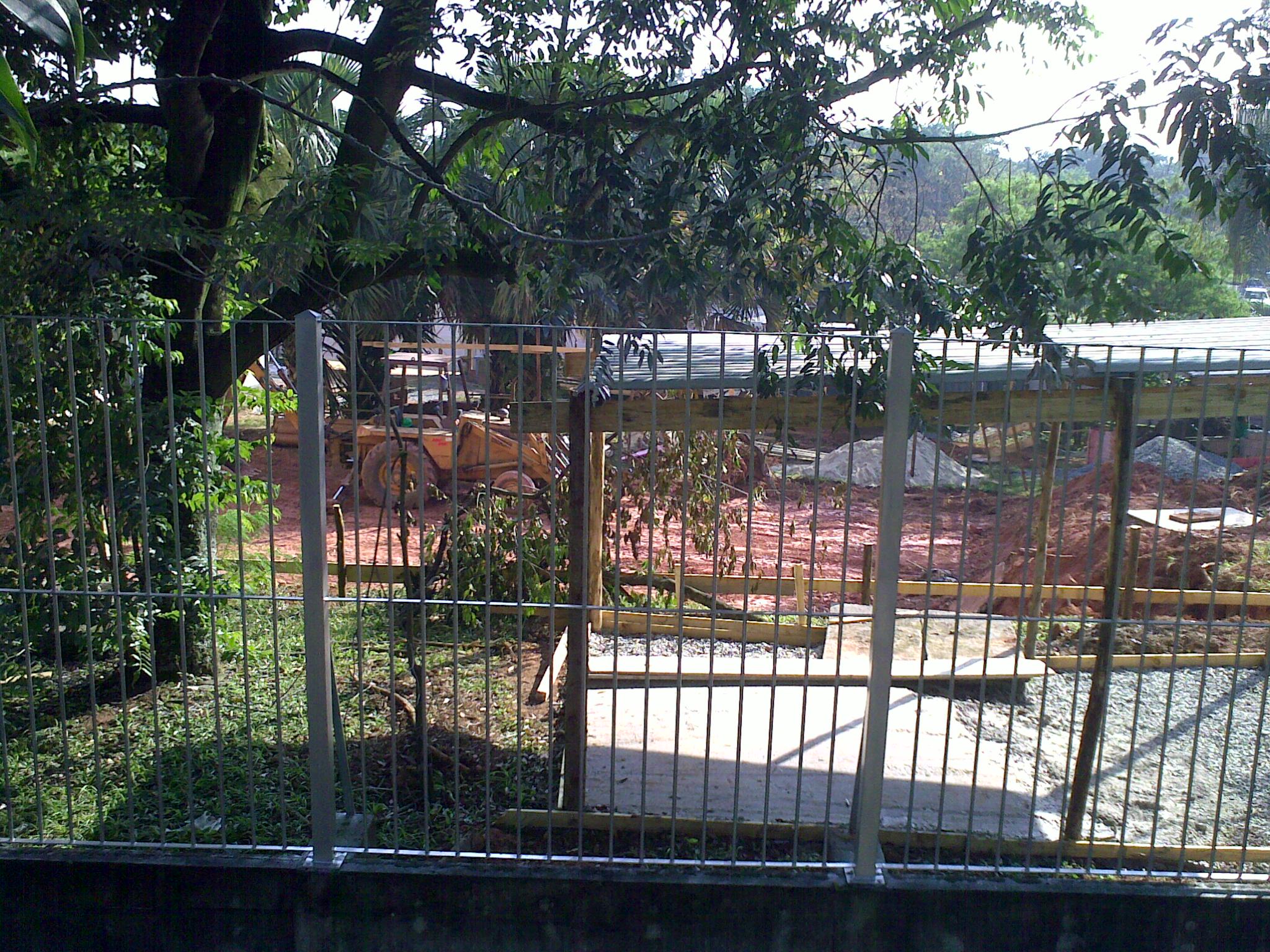

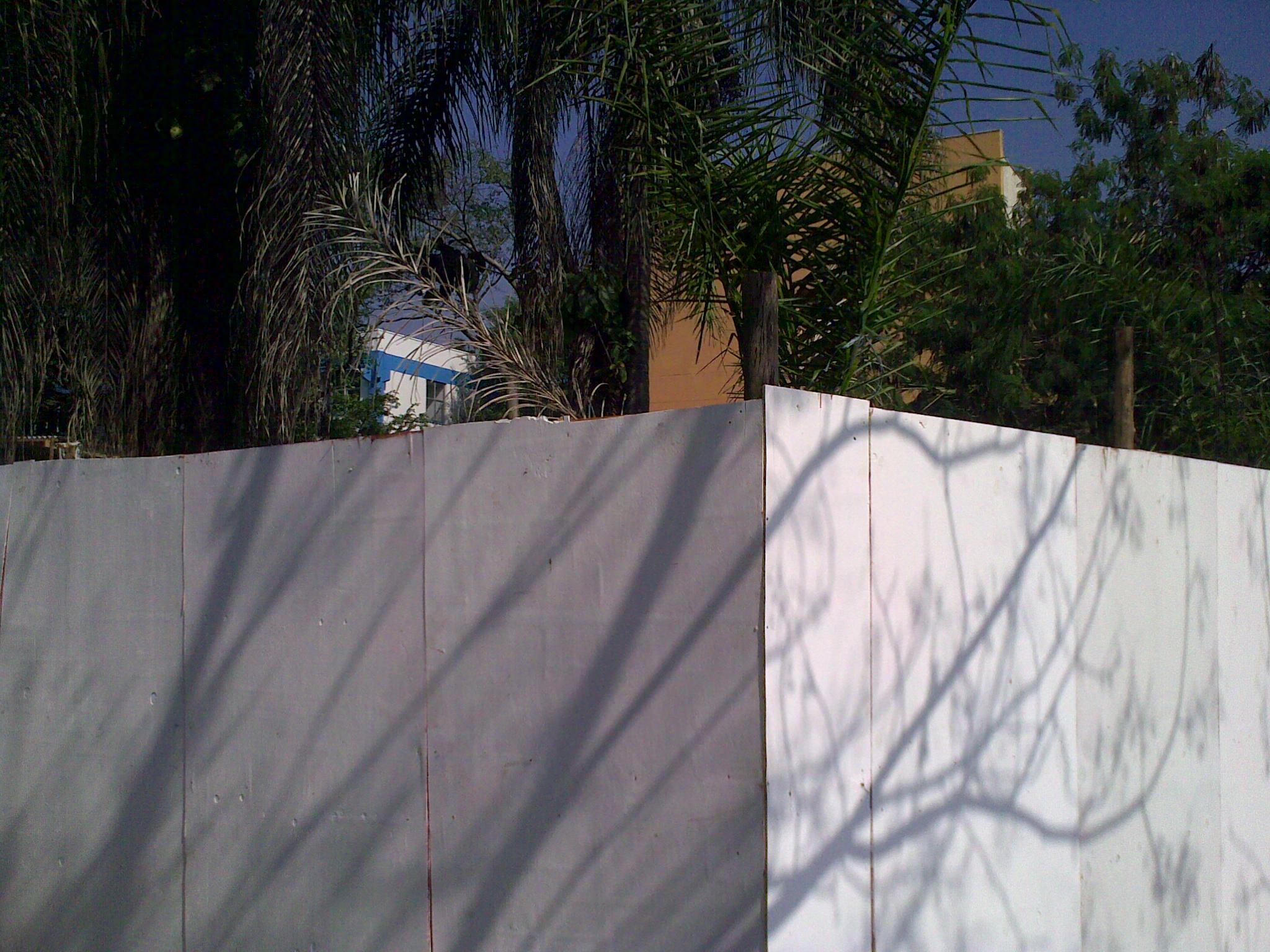

6 de maio de 2010 - terraplanagem:

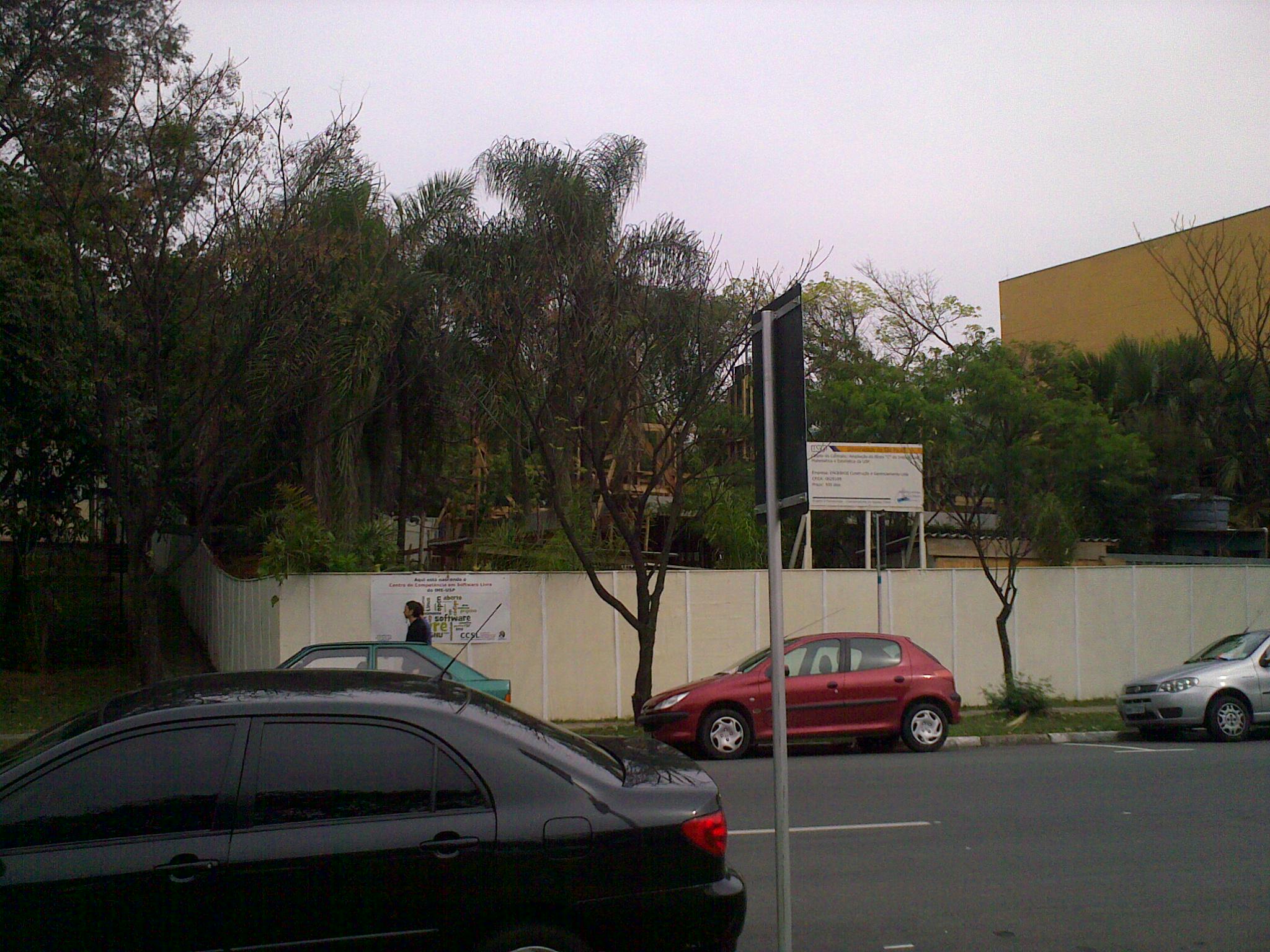

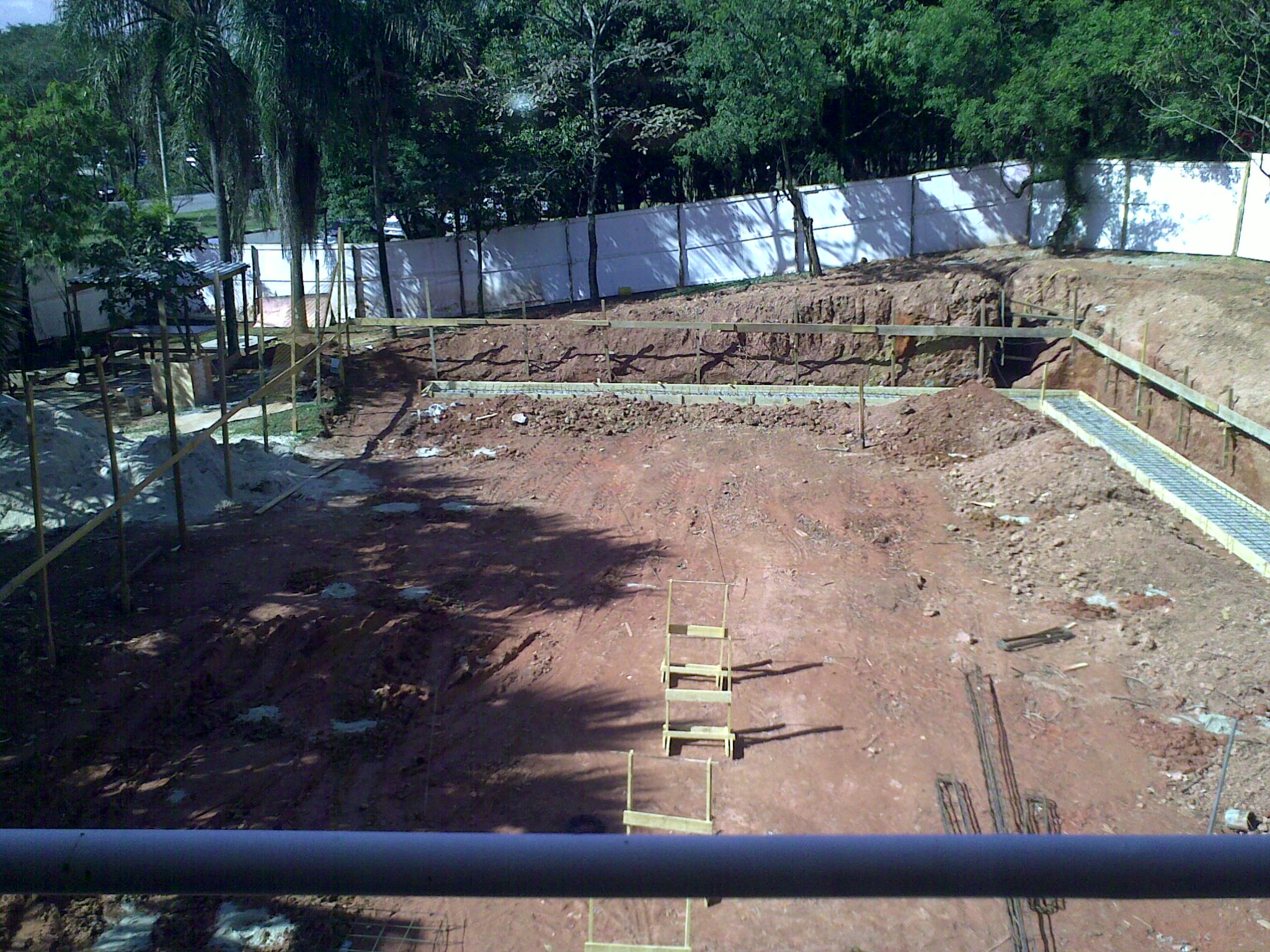

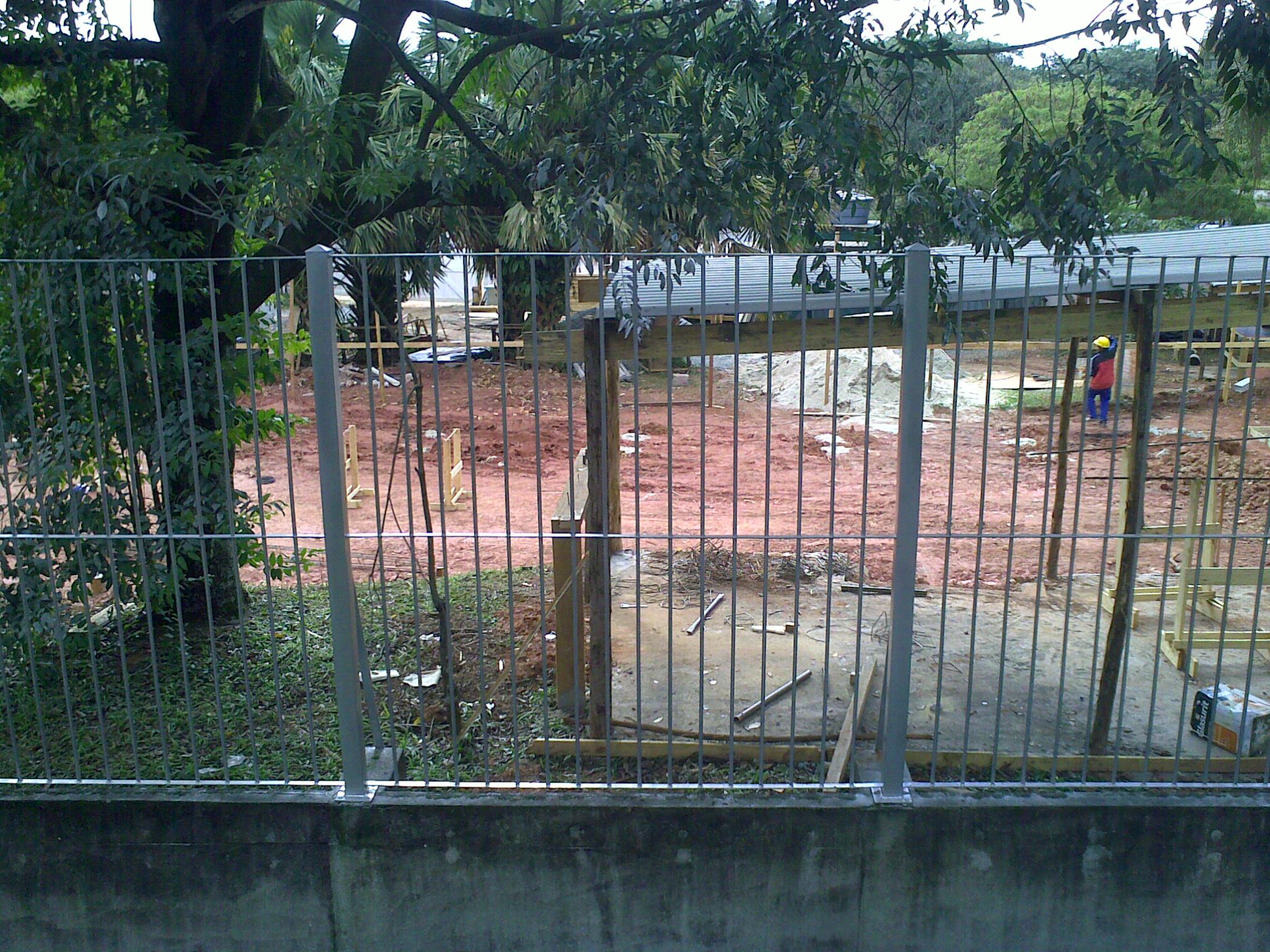

11 de junho de 2010 - preparo para fundações por estacas:

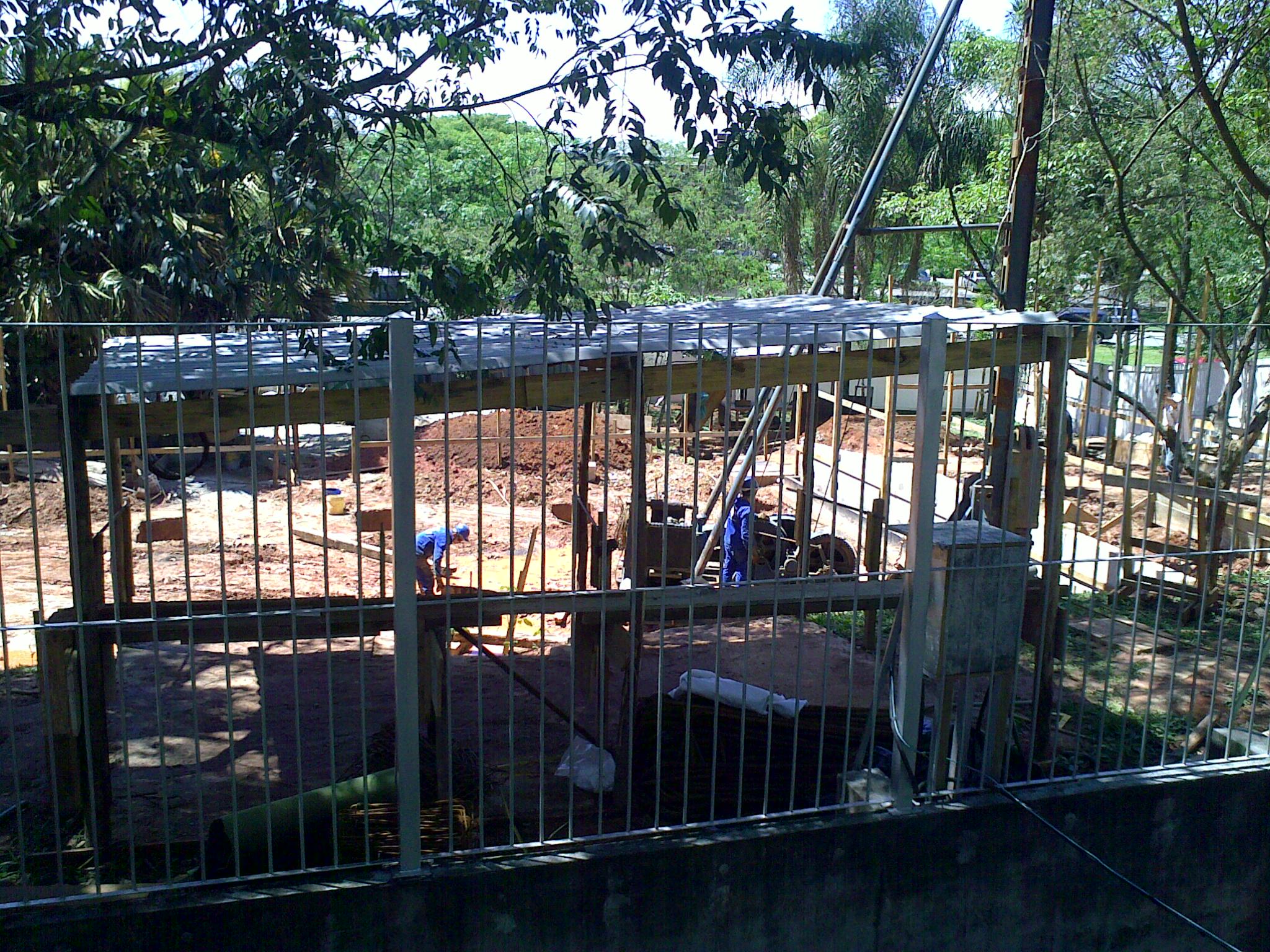

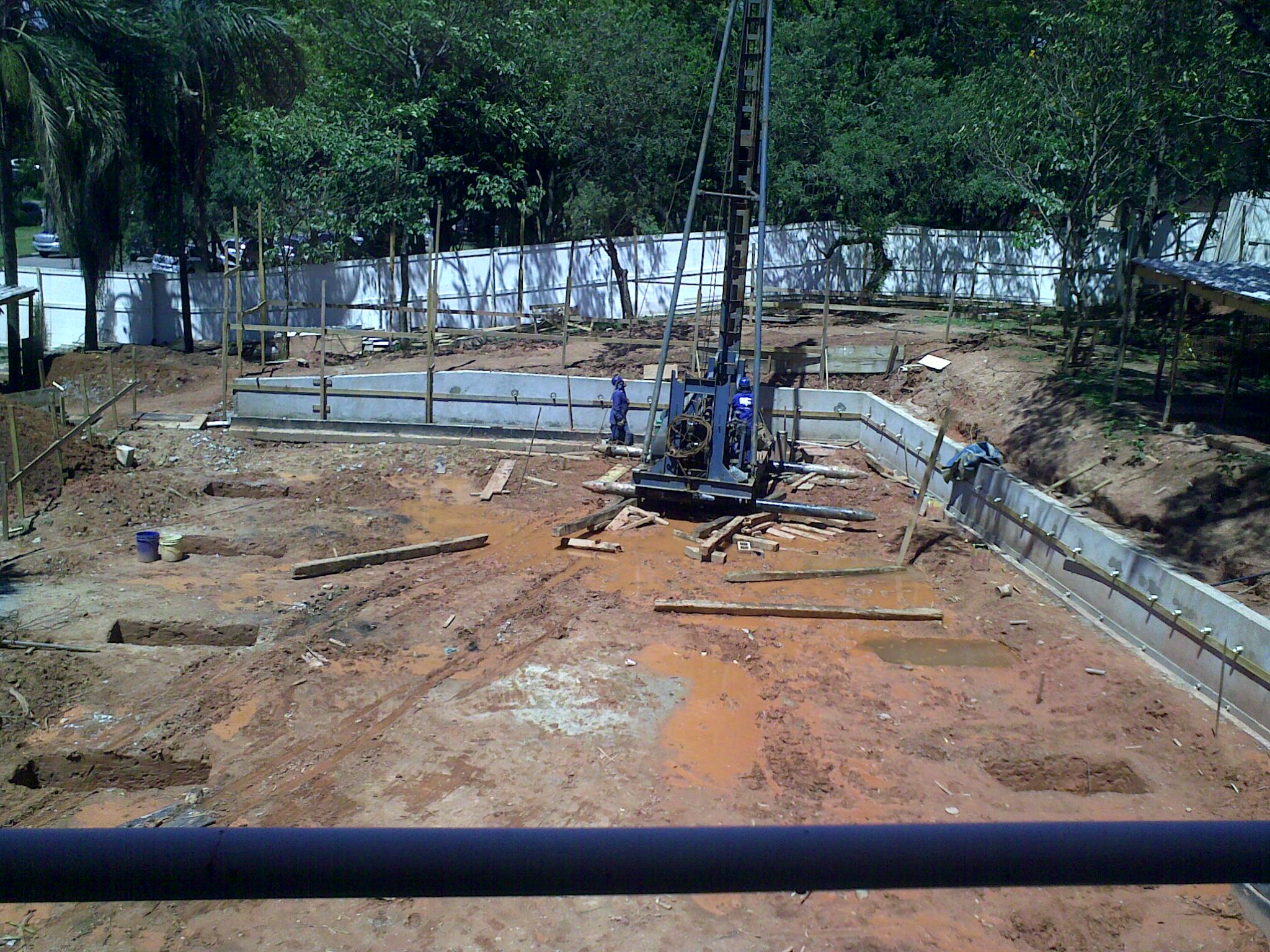

8 de outubro de 2010 - inicio etapa de enterrar estacas:

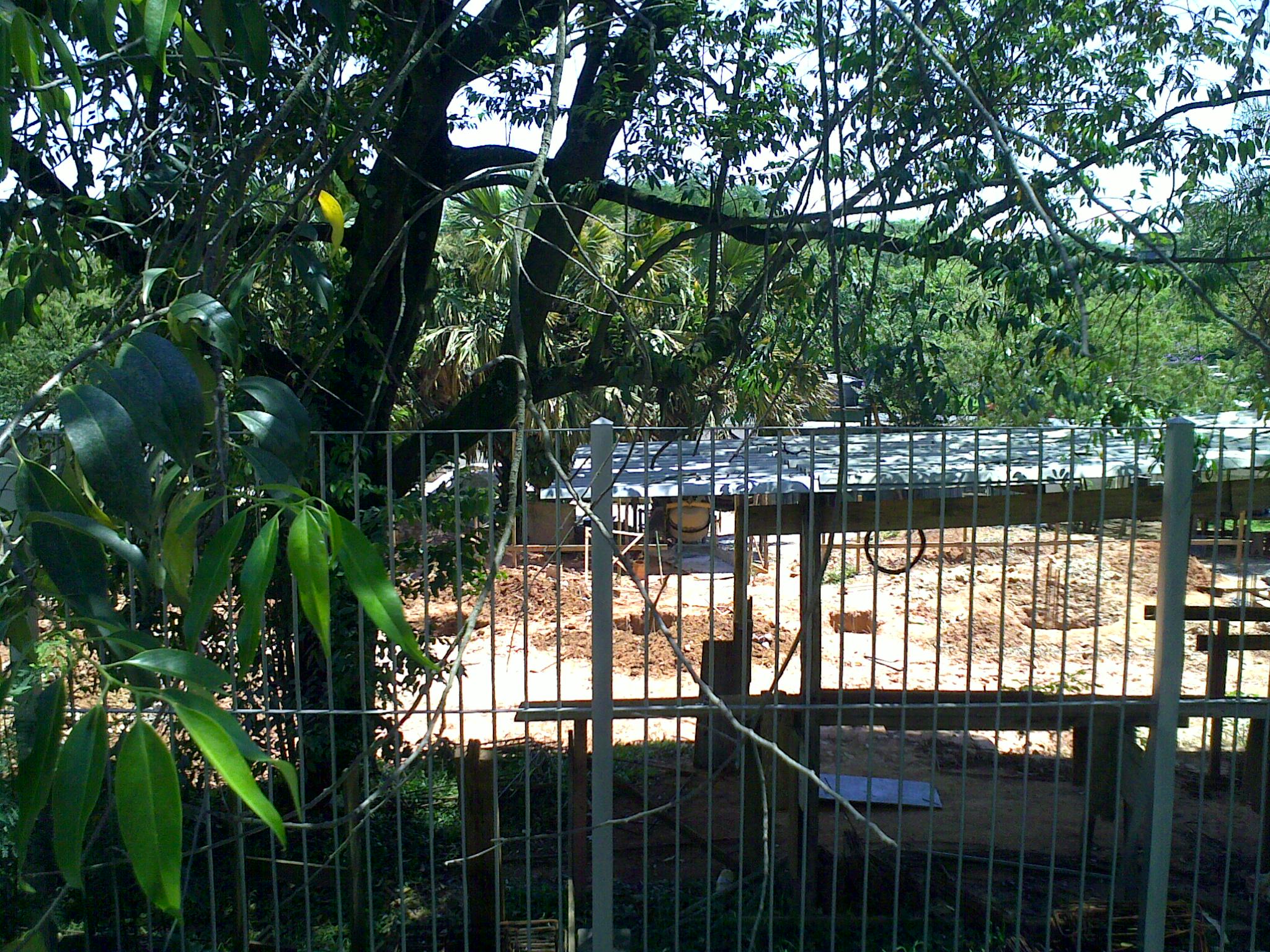

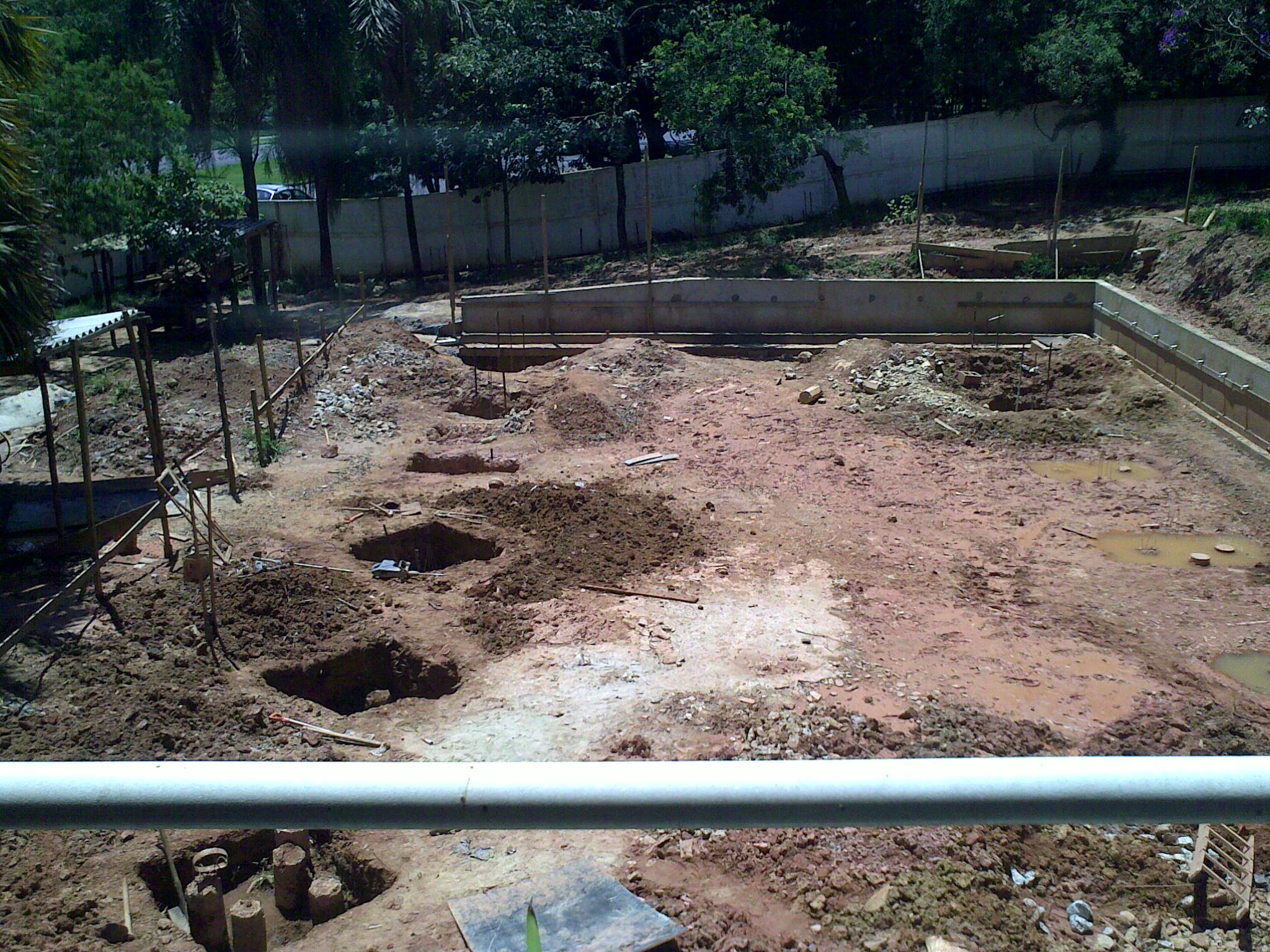

29 de janeiro de 2011 - fundação:

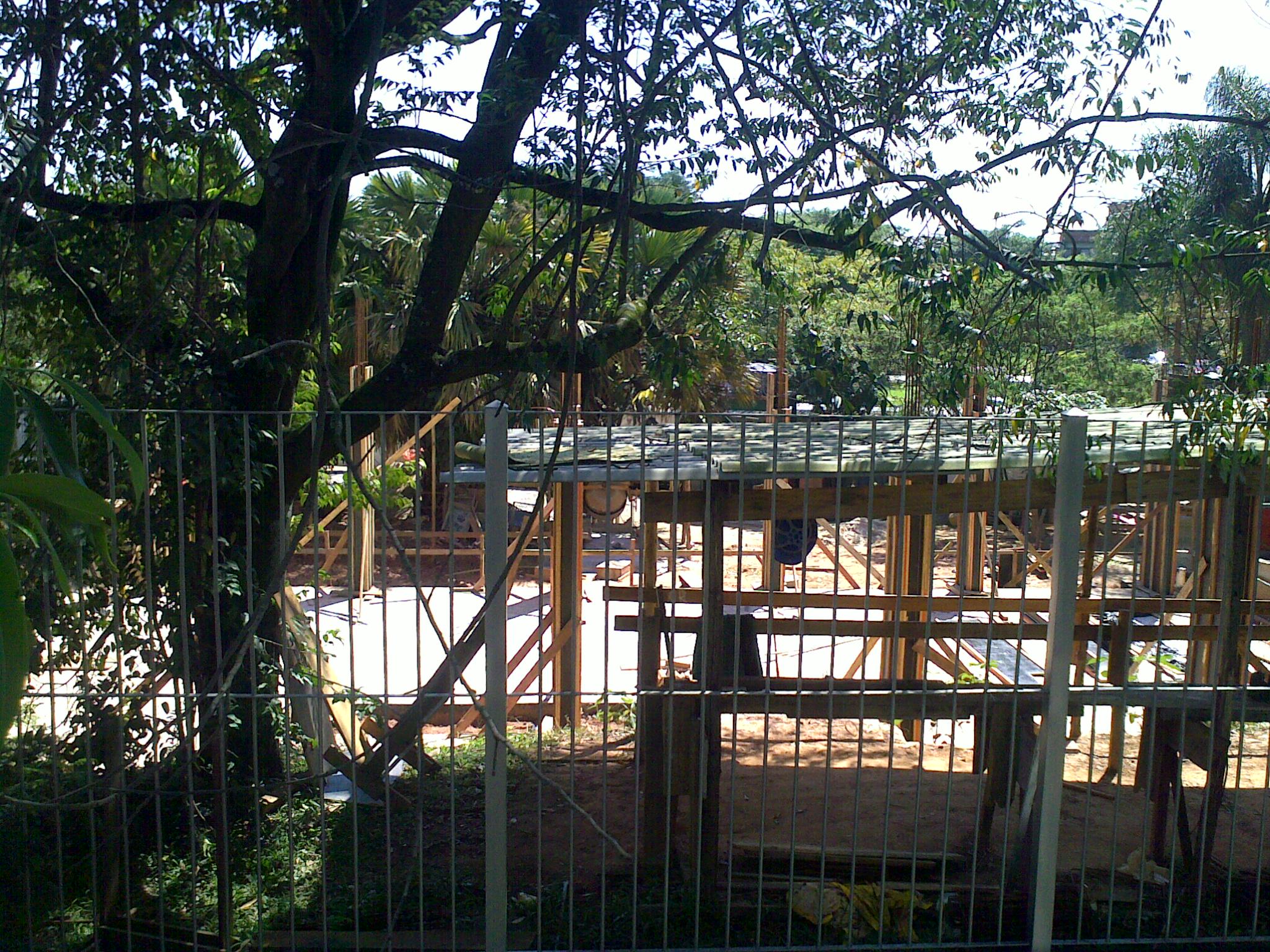

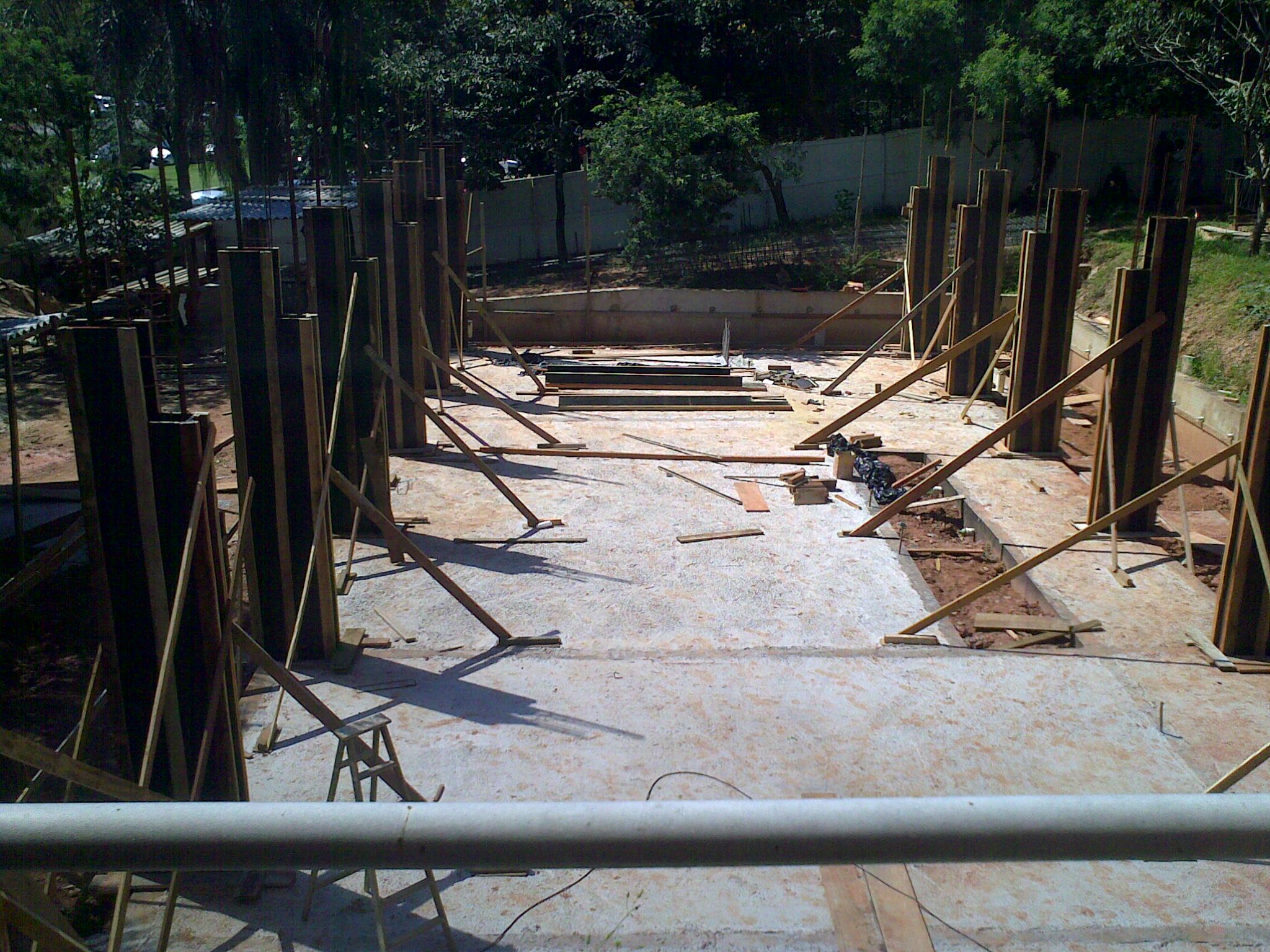

1 de abril de 2011 - 1.o pavimento:

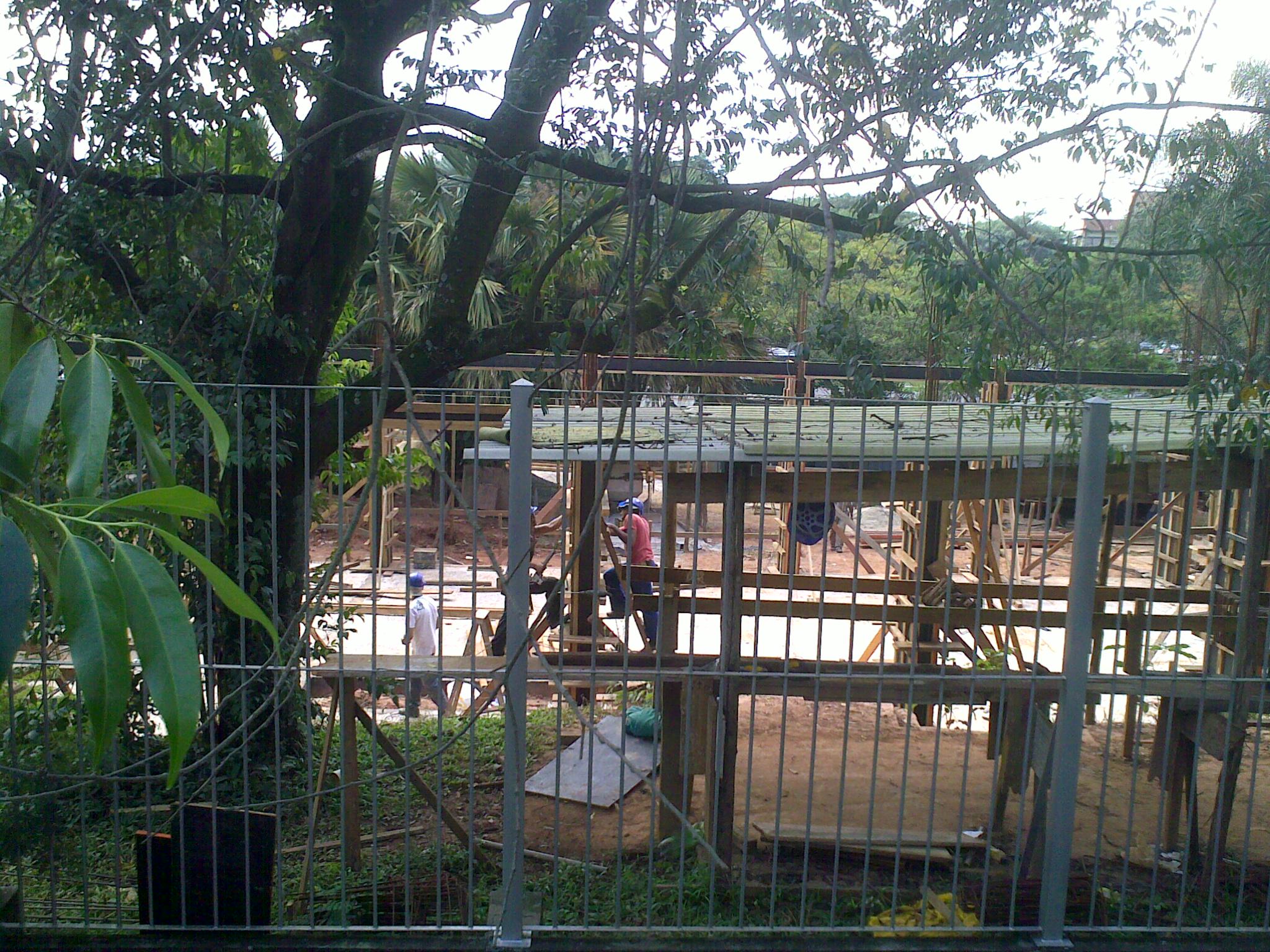

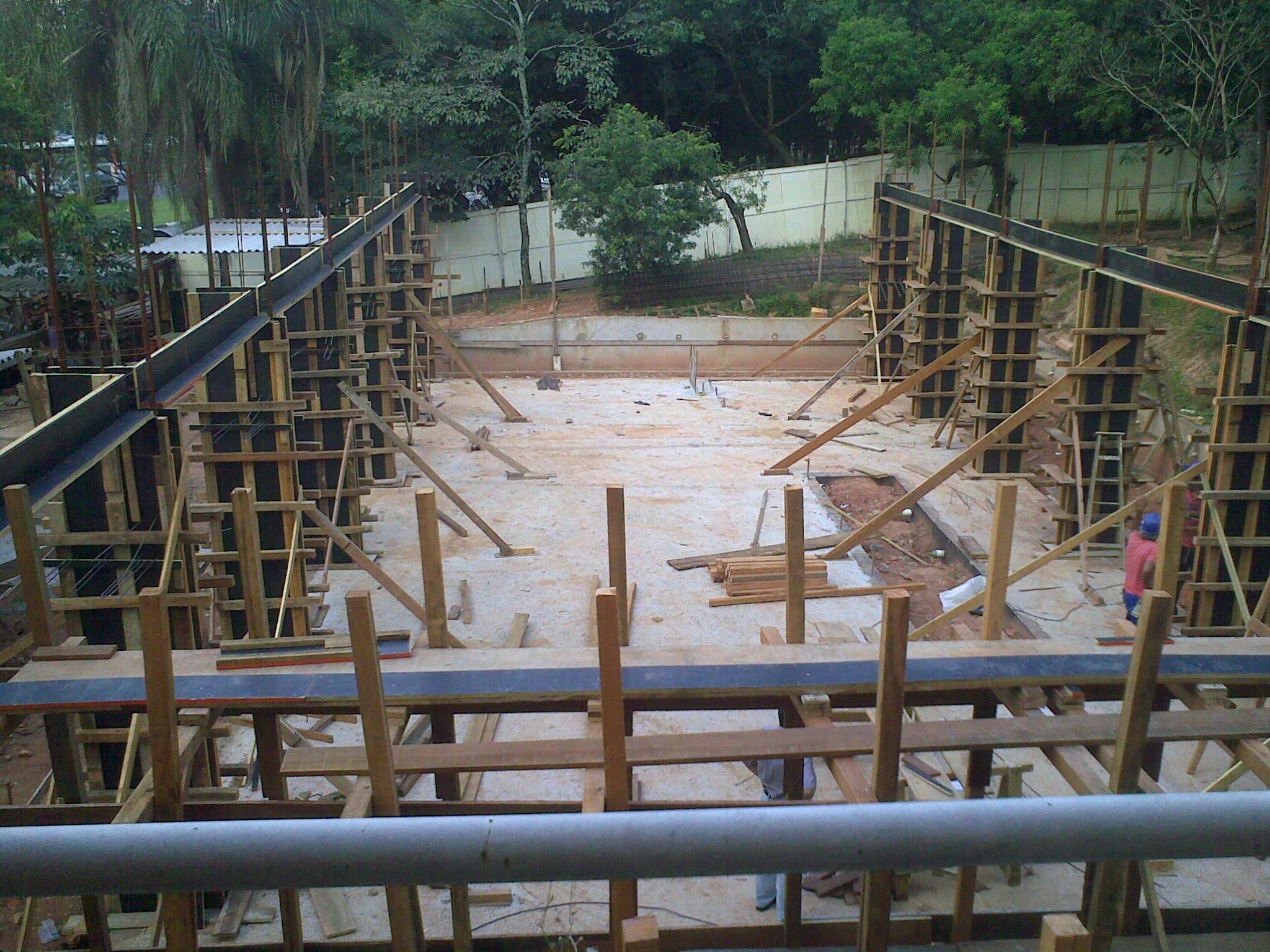

8 de abril de 2011 - 1.o pavimento:

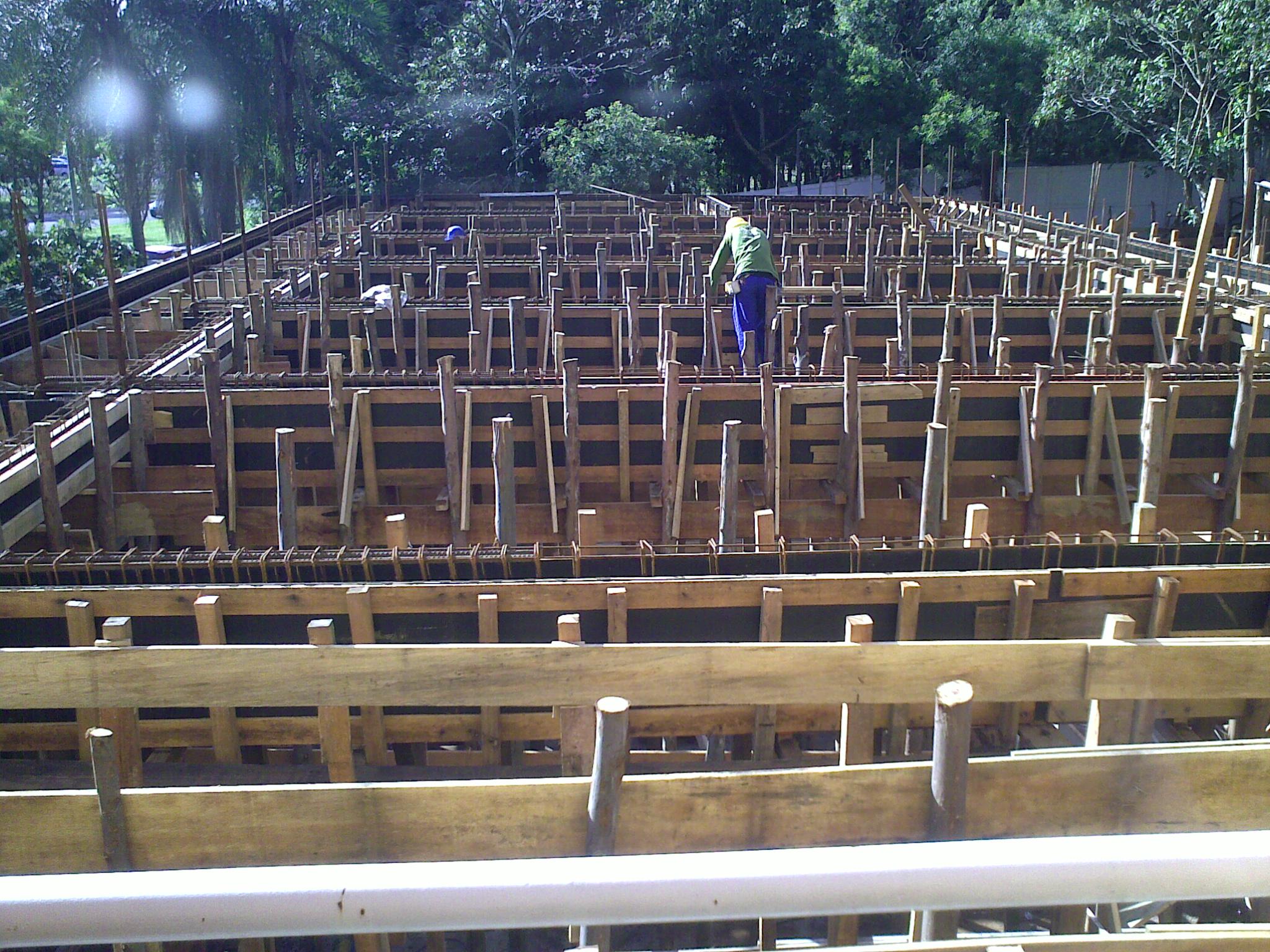

15 de maio de 2011 - 2.o pavimento:

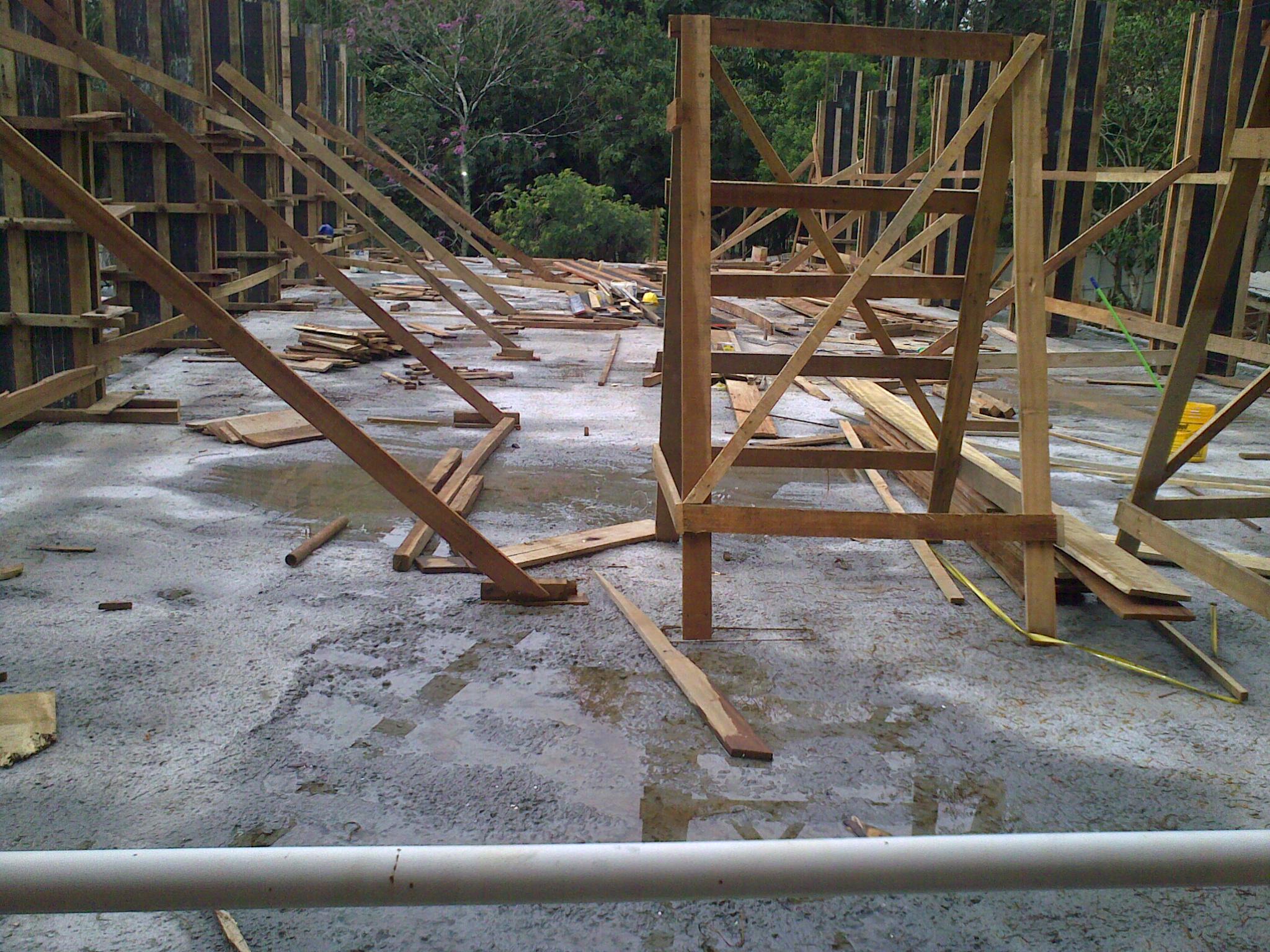

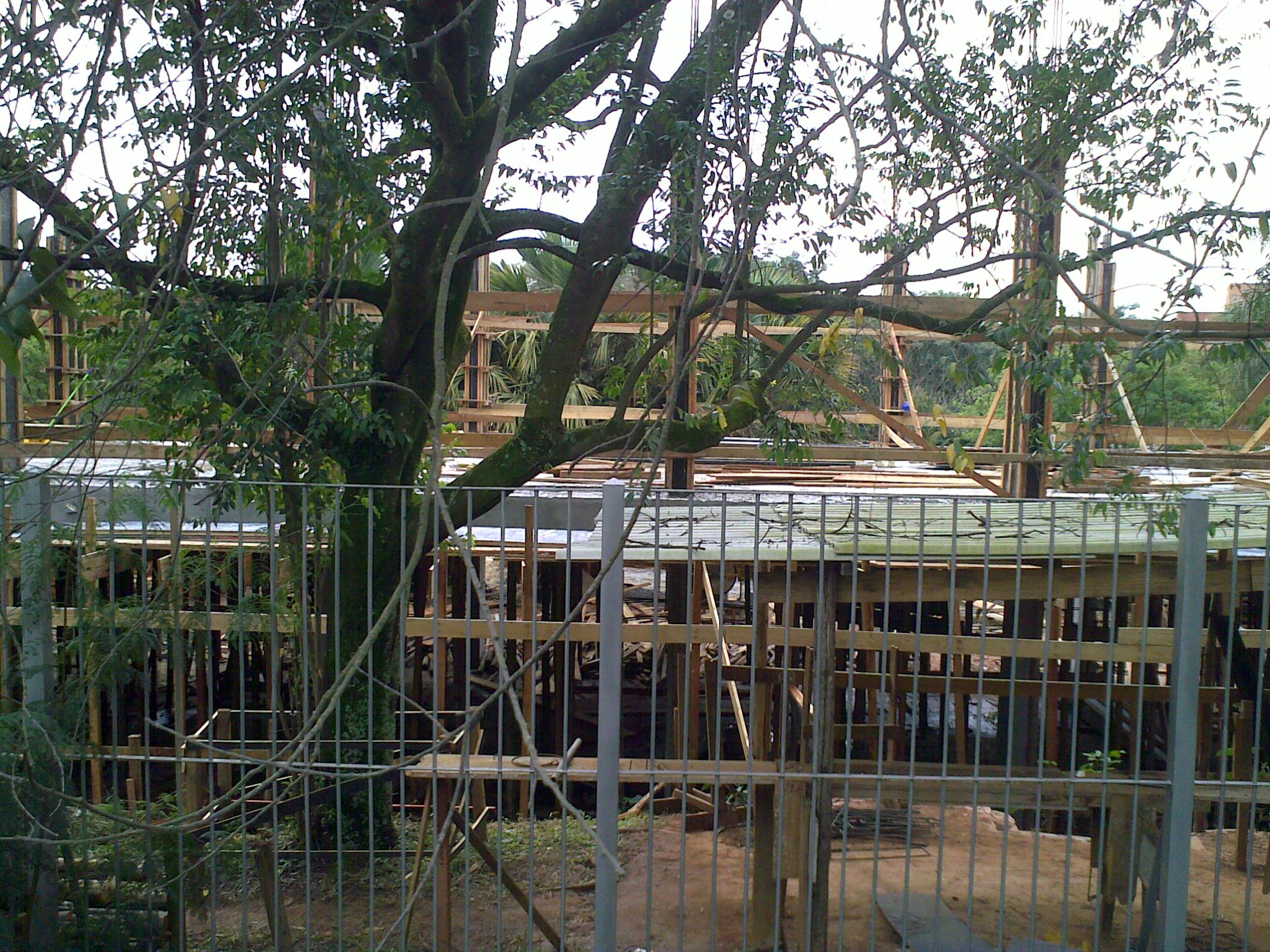

10 de junho de 2011 - 2.o pavimento:

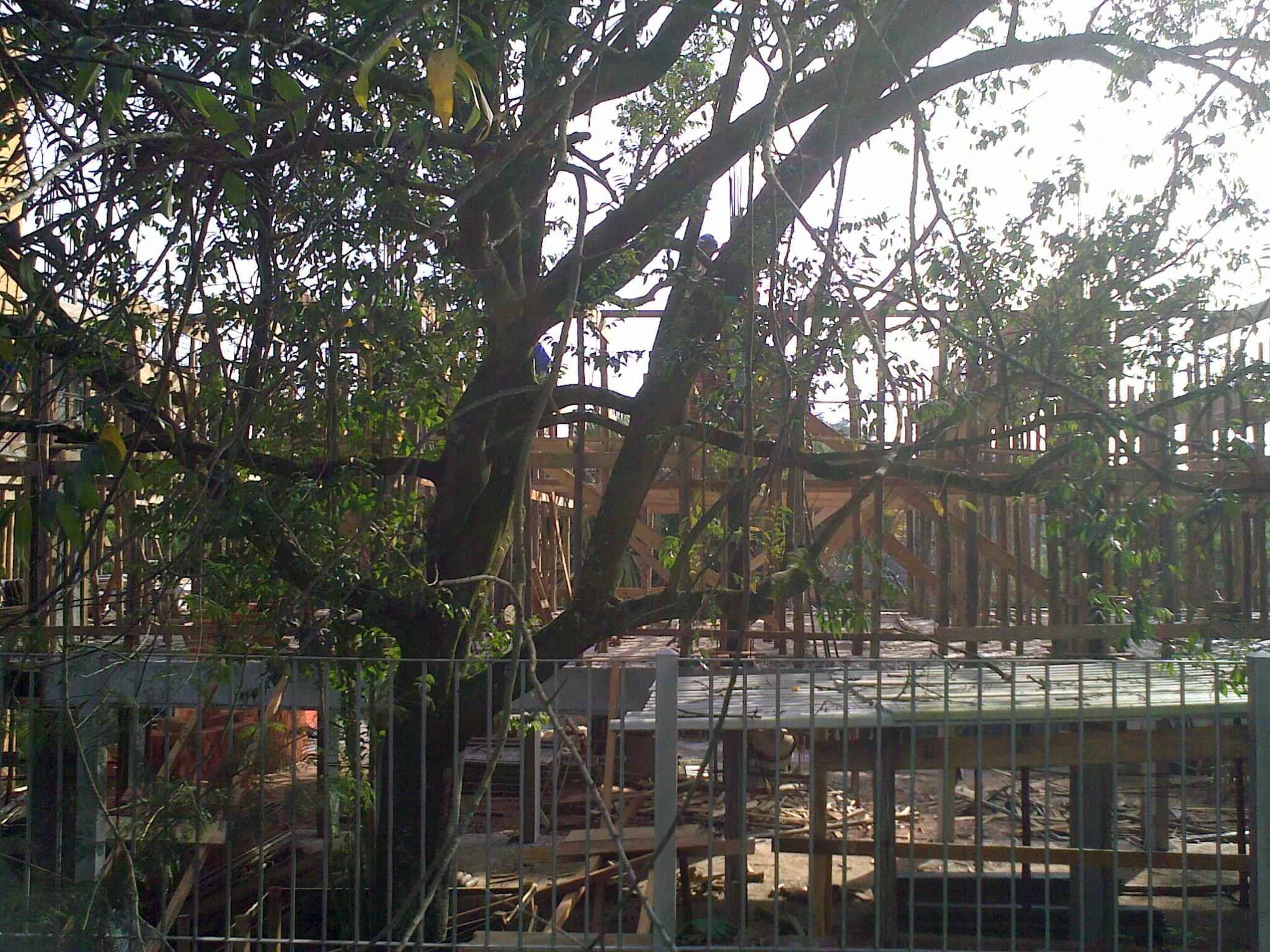

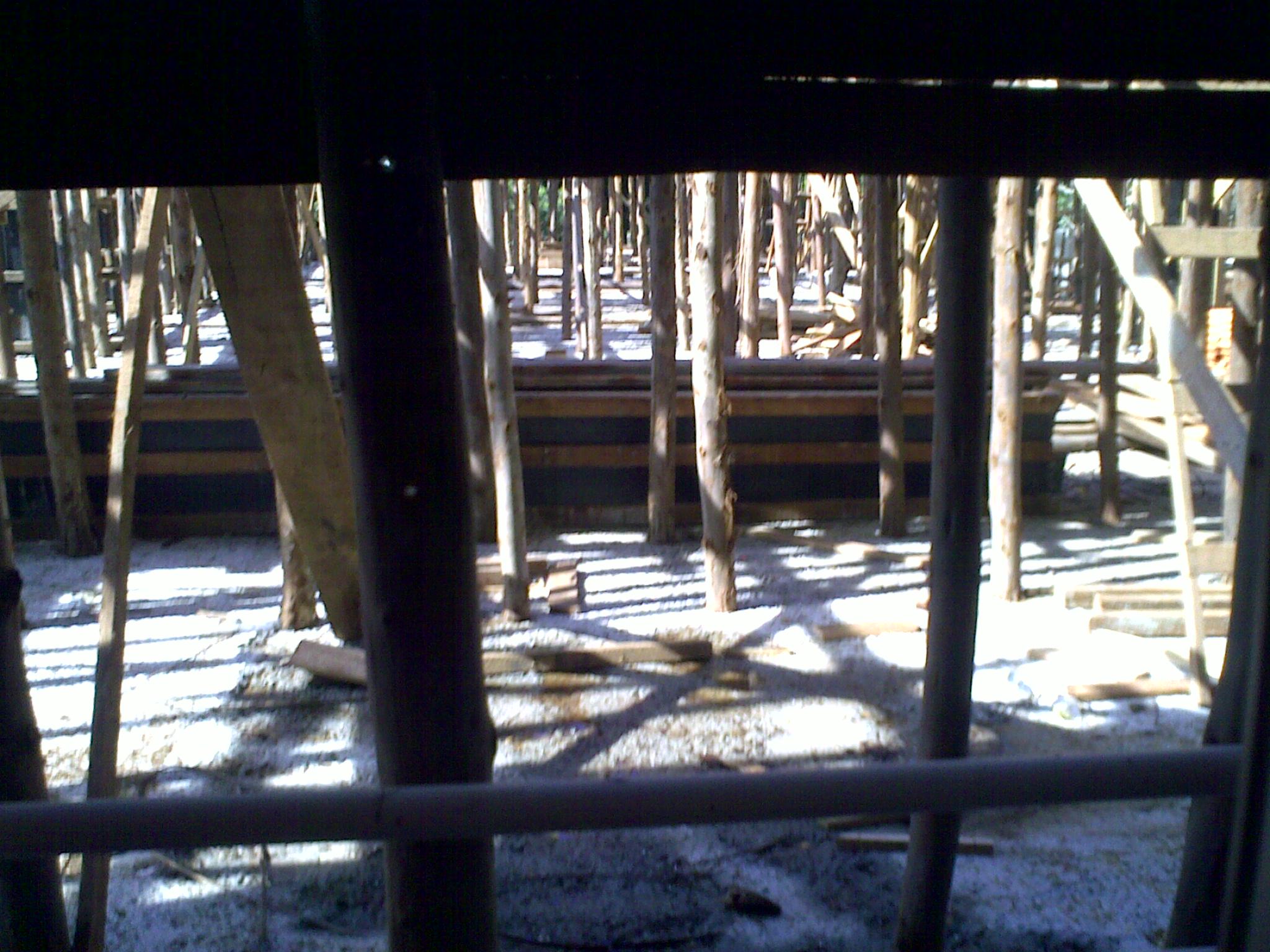

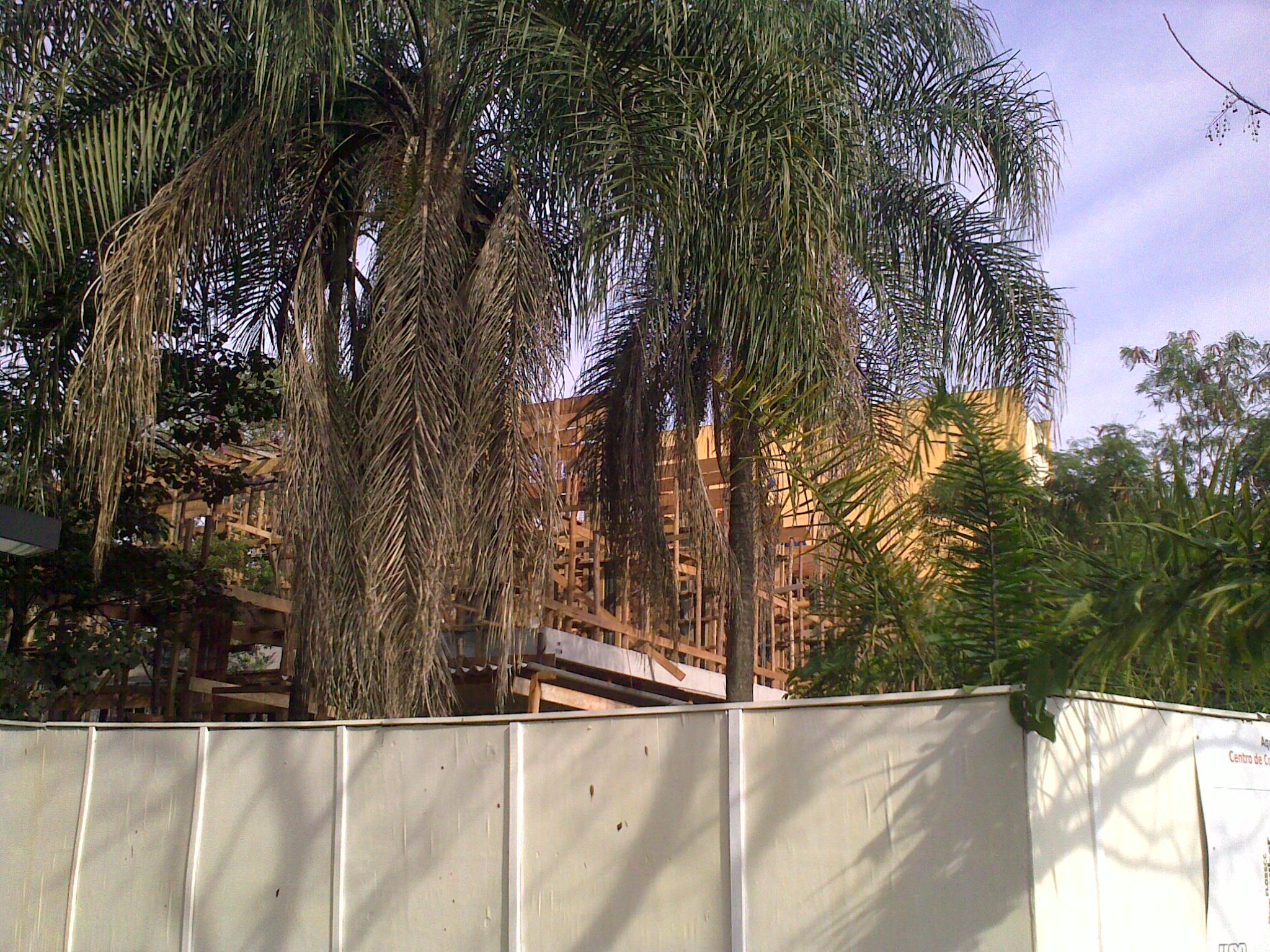

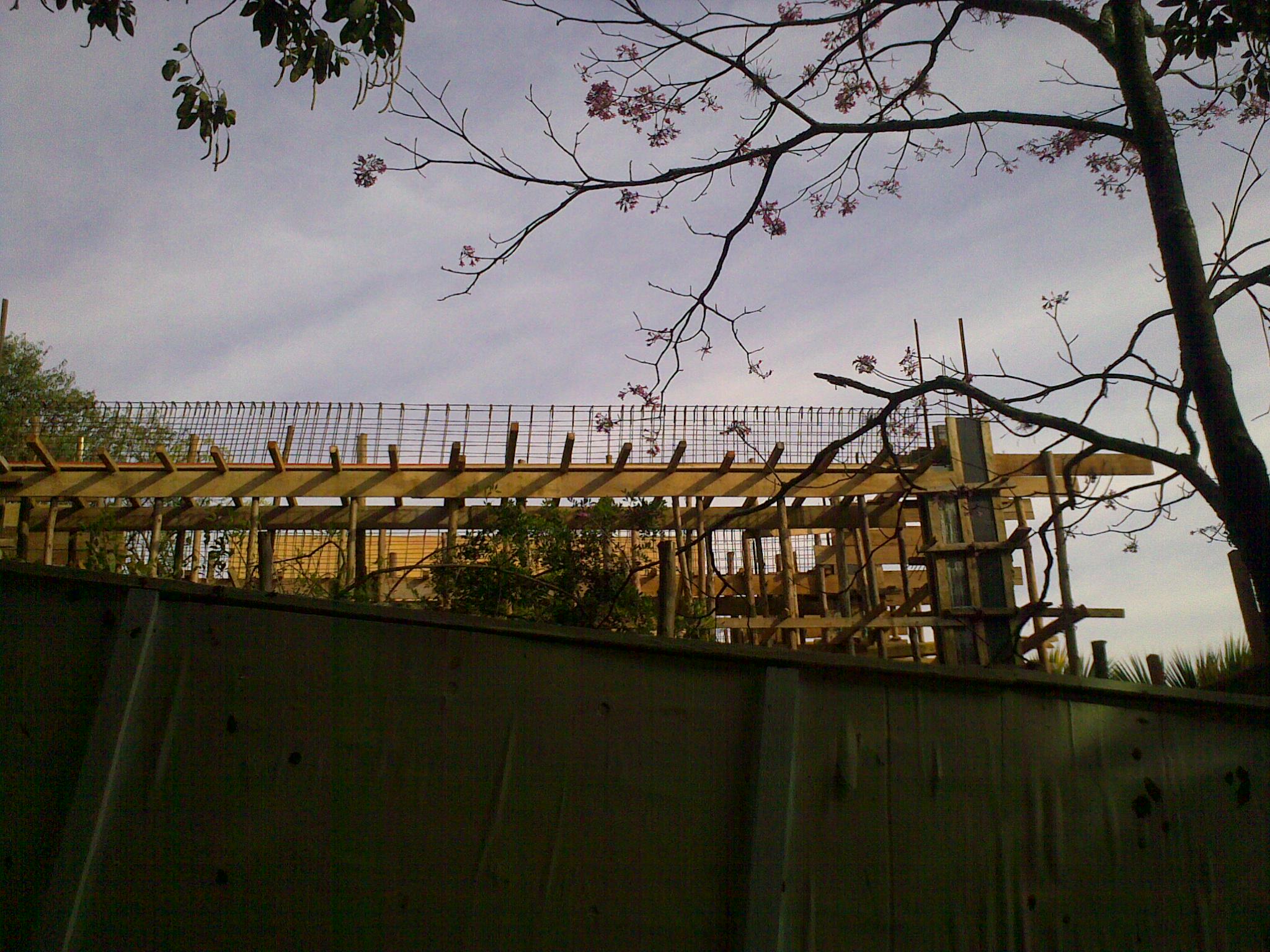

01 de julho de 2011 - 2.o pavimento:

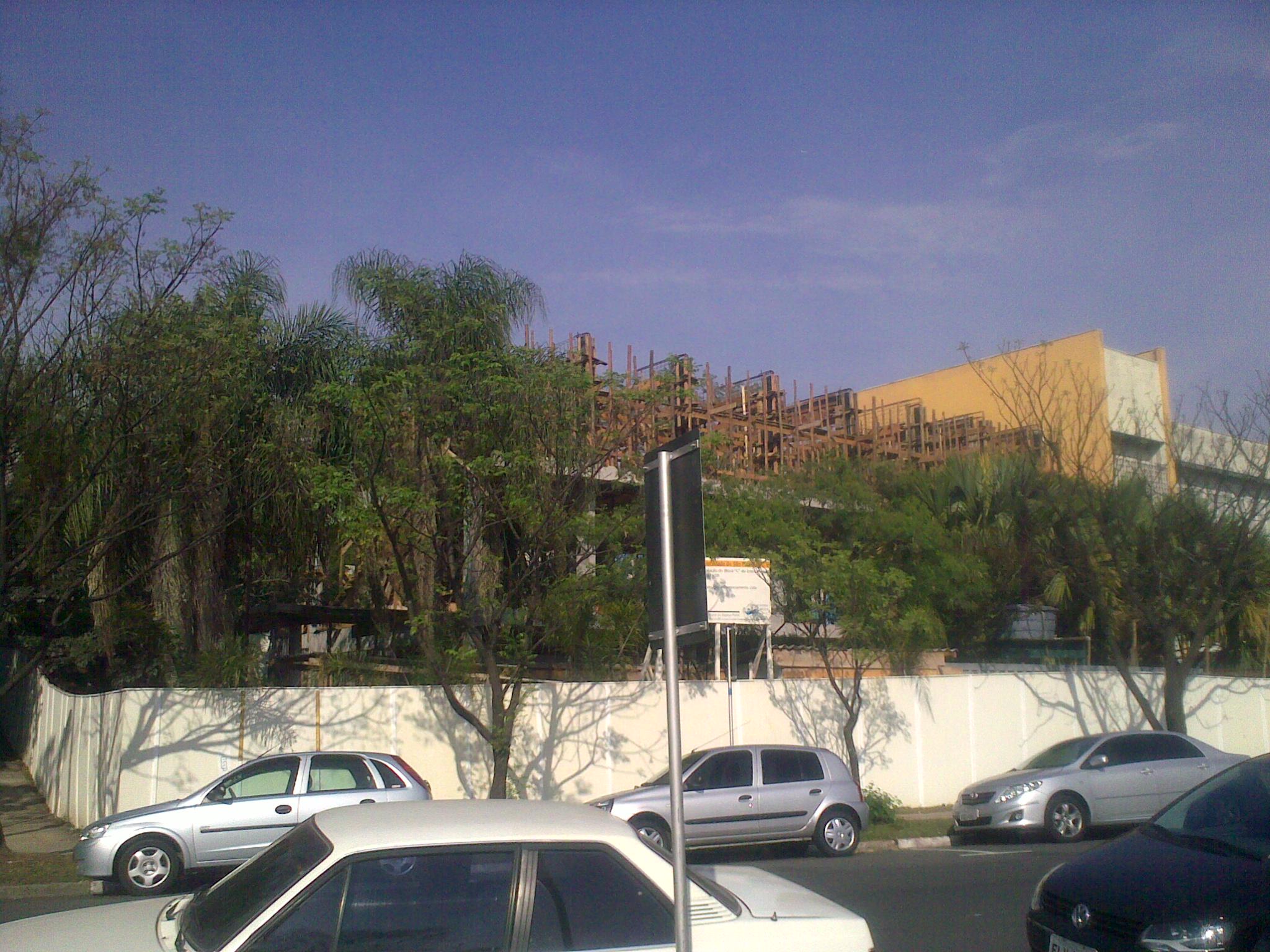

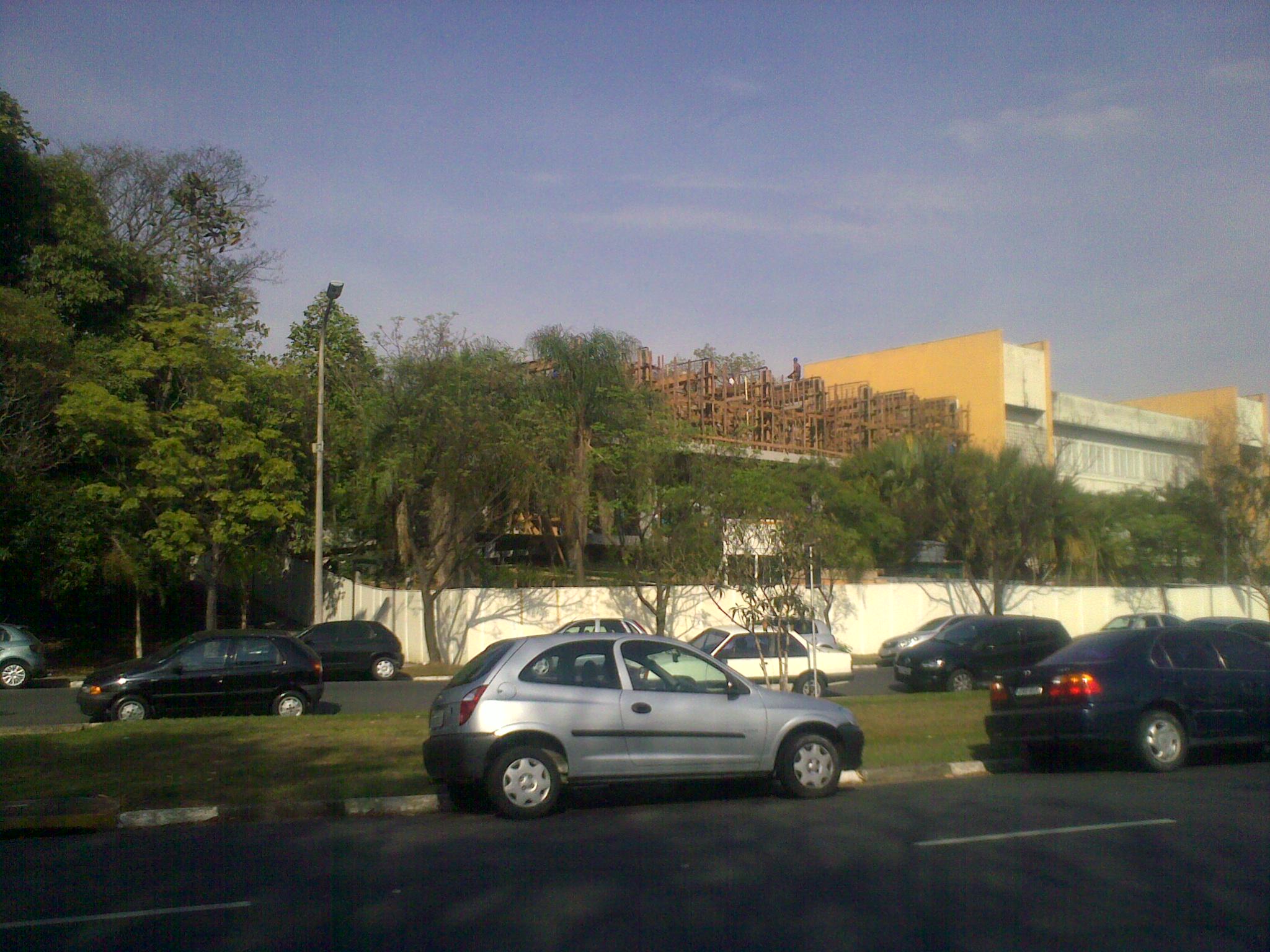

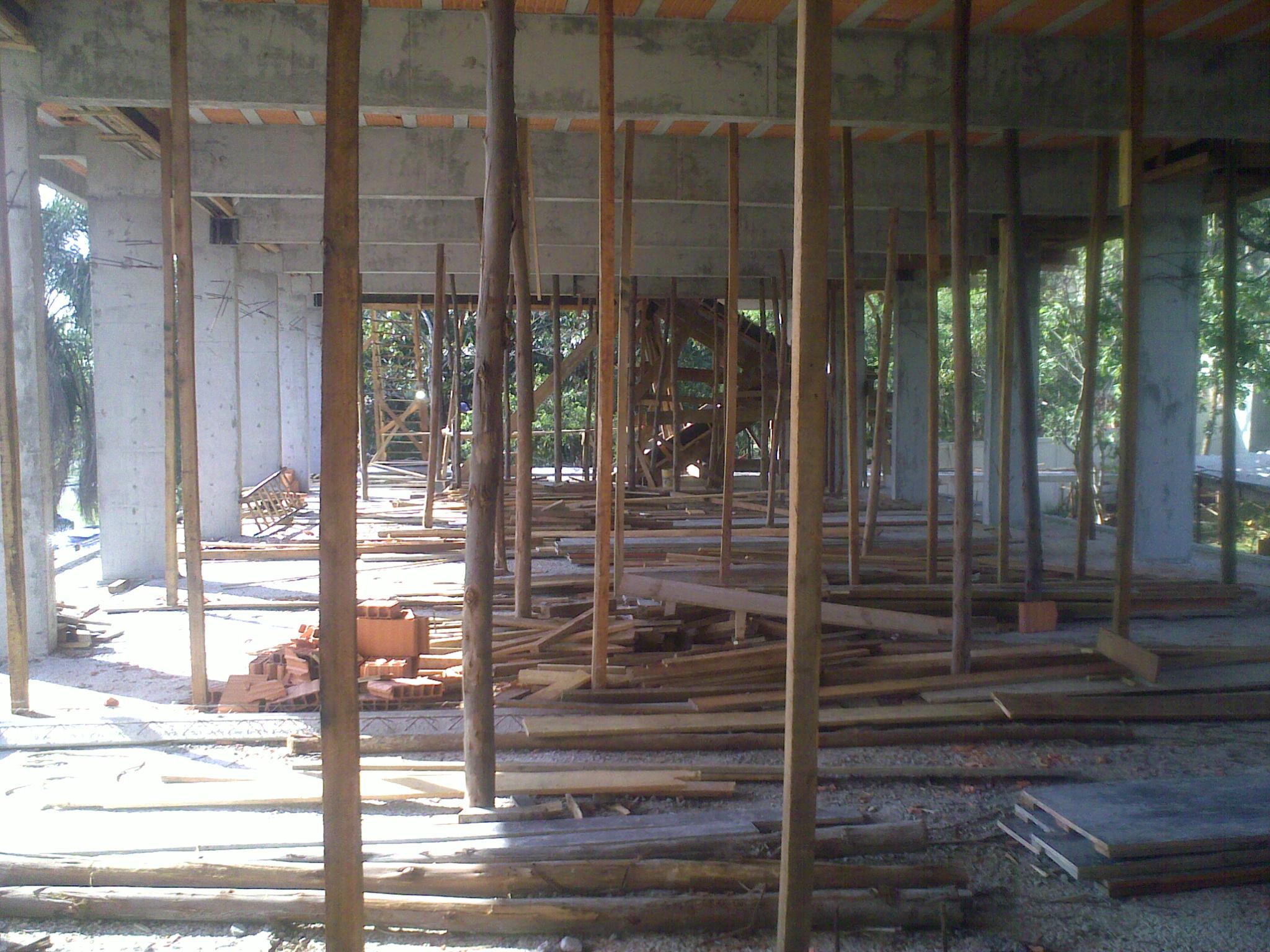

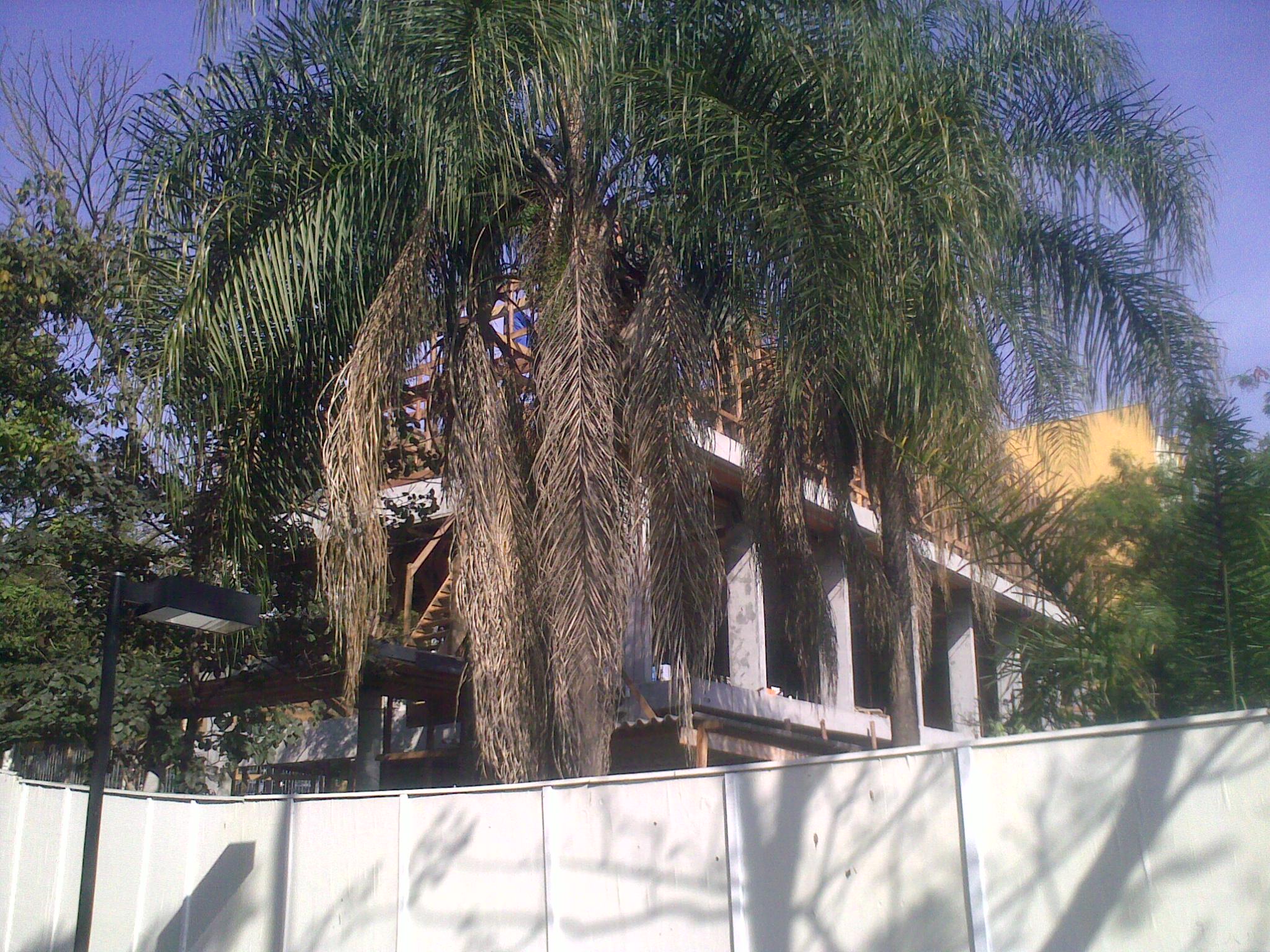

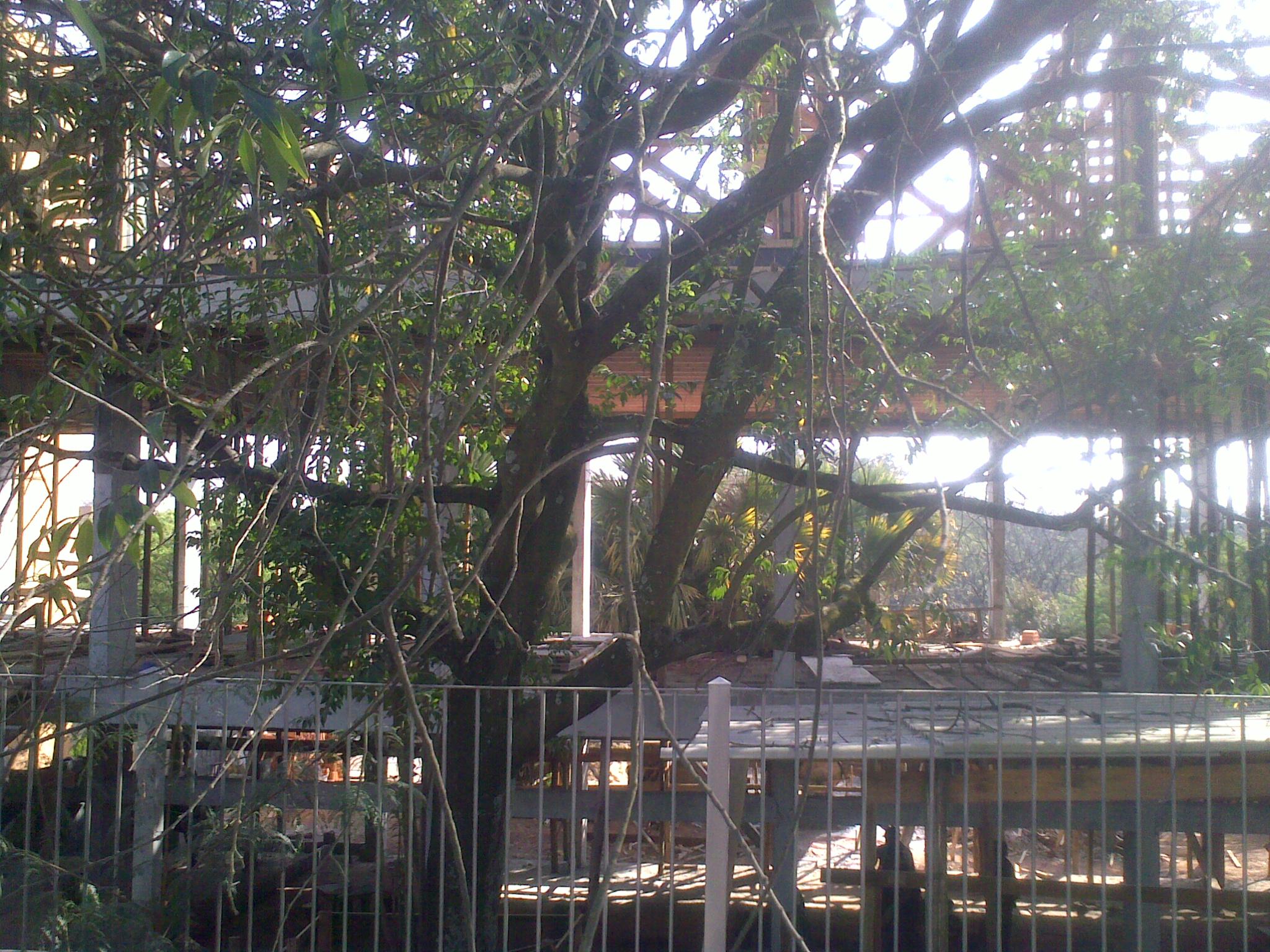

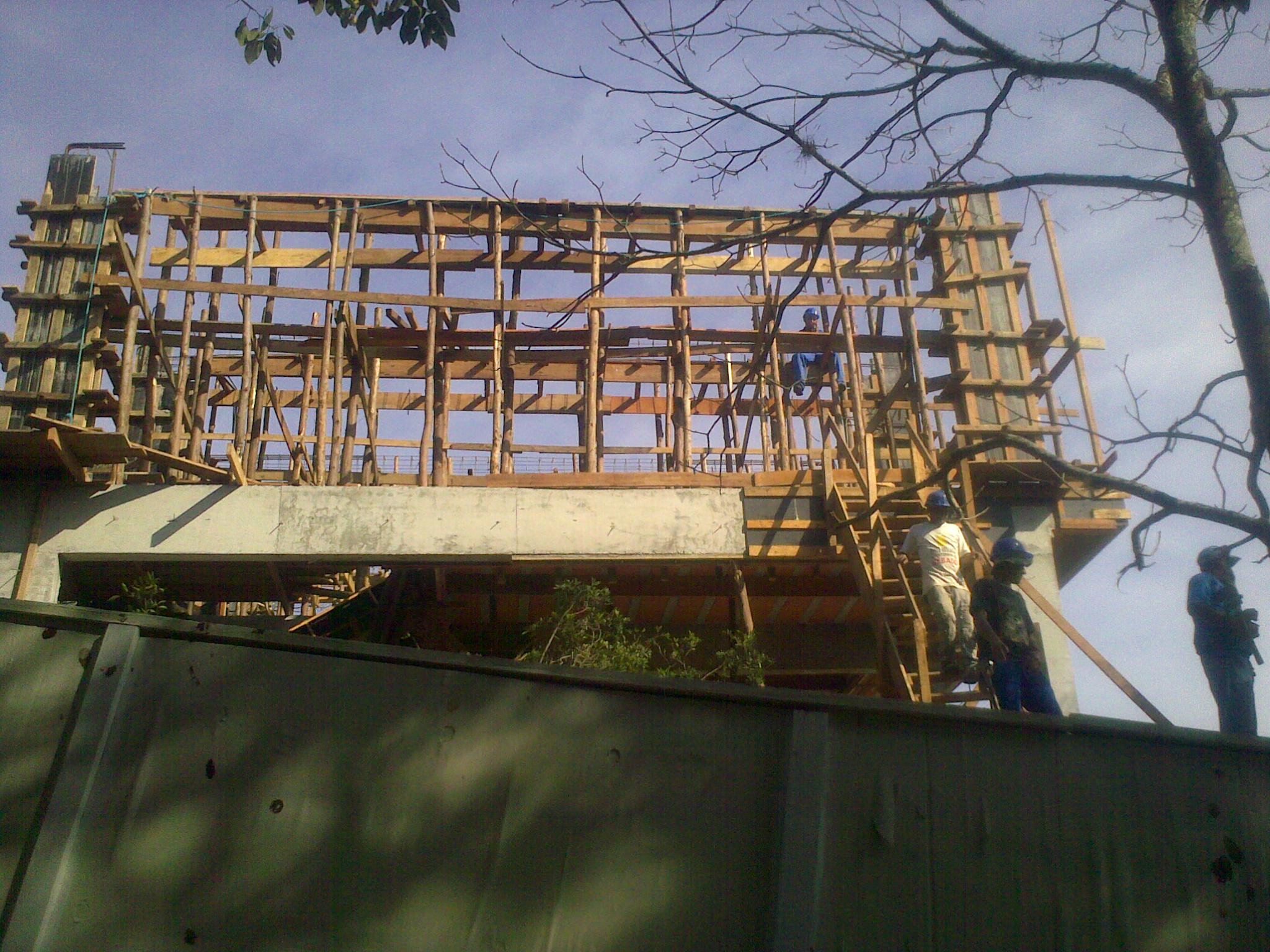

09 de agosto de 2011 - 3.o pavimento:

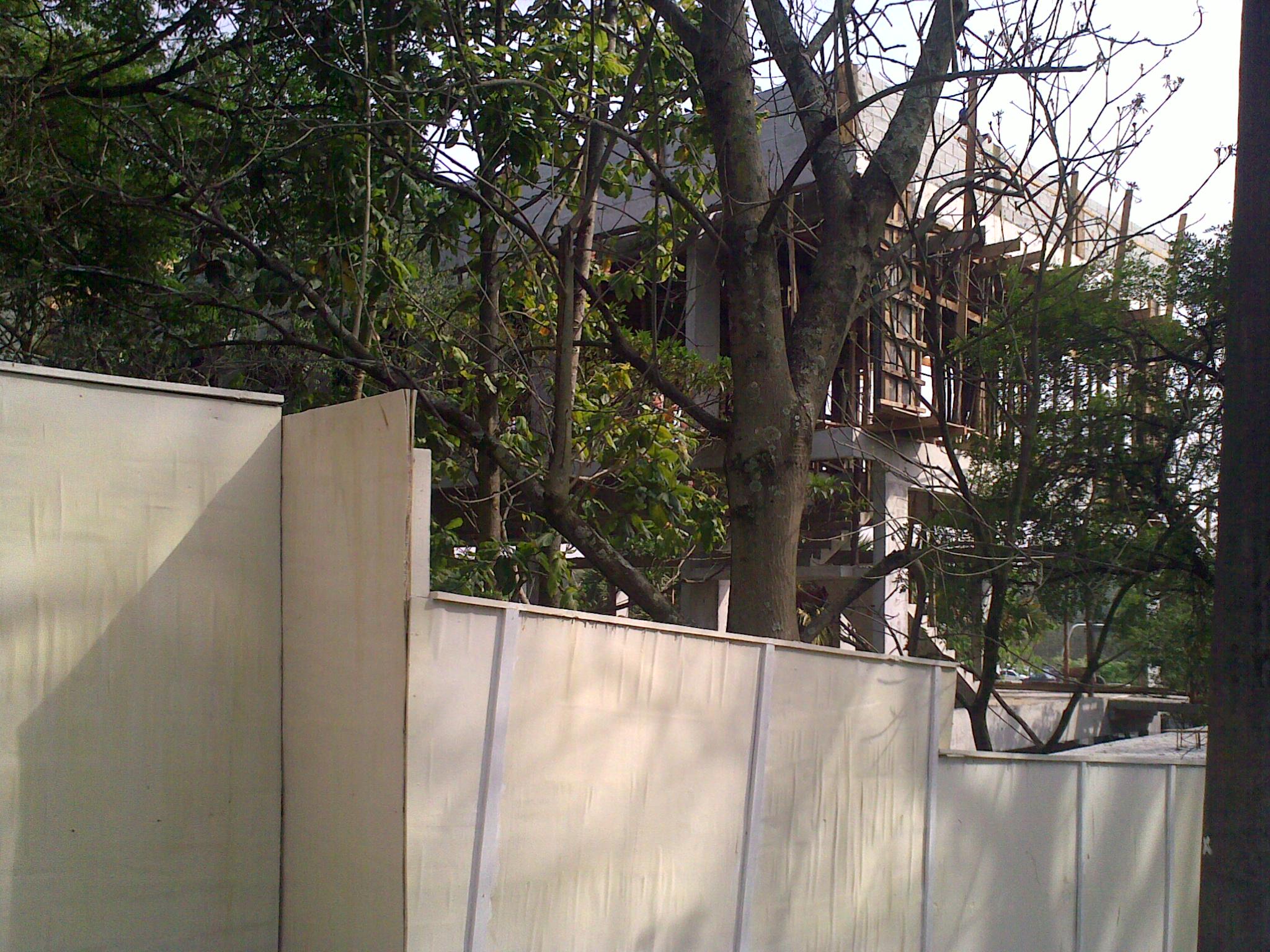

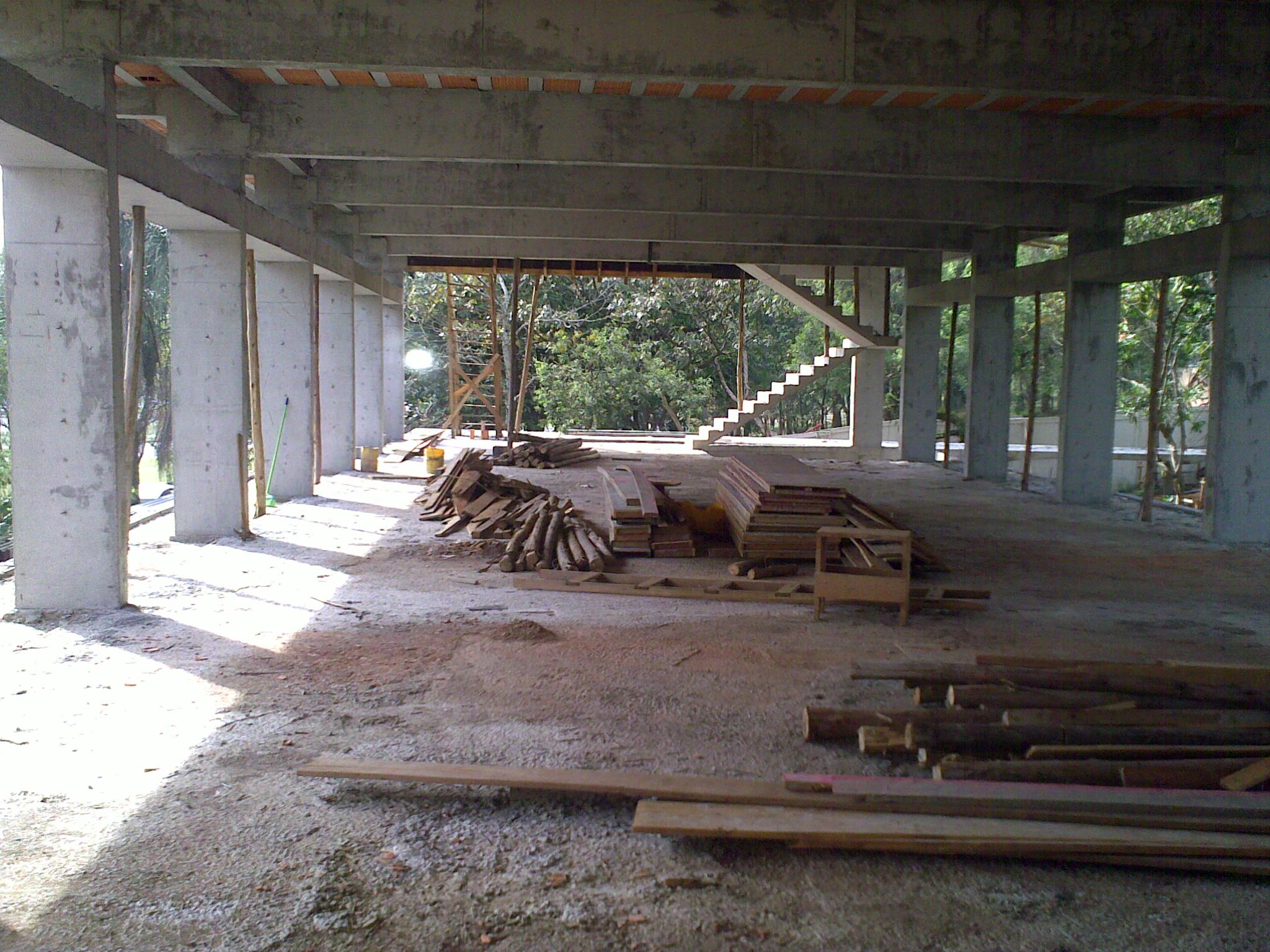

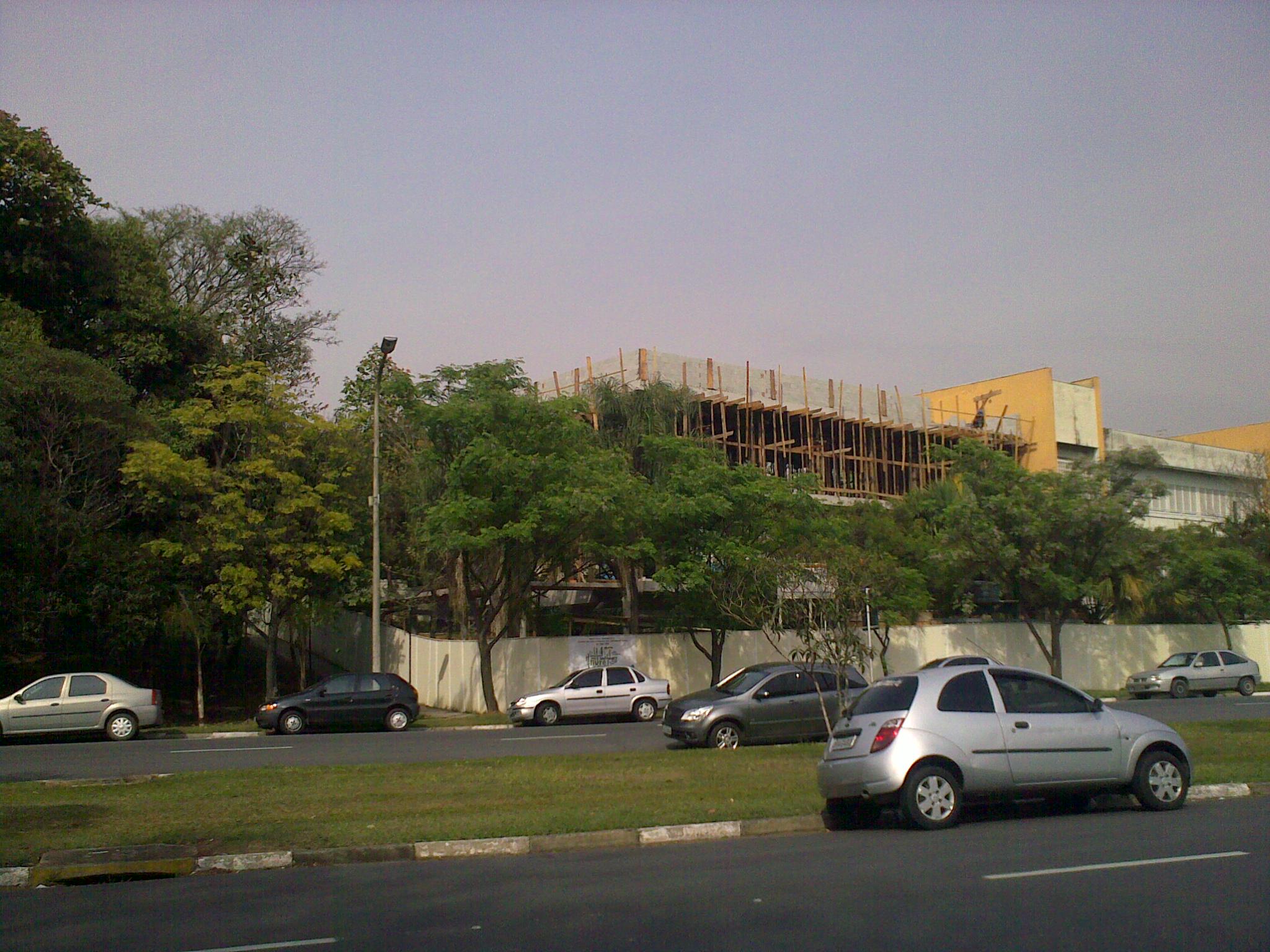

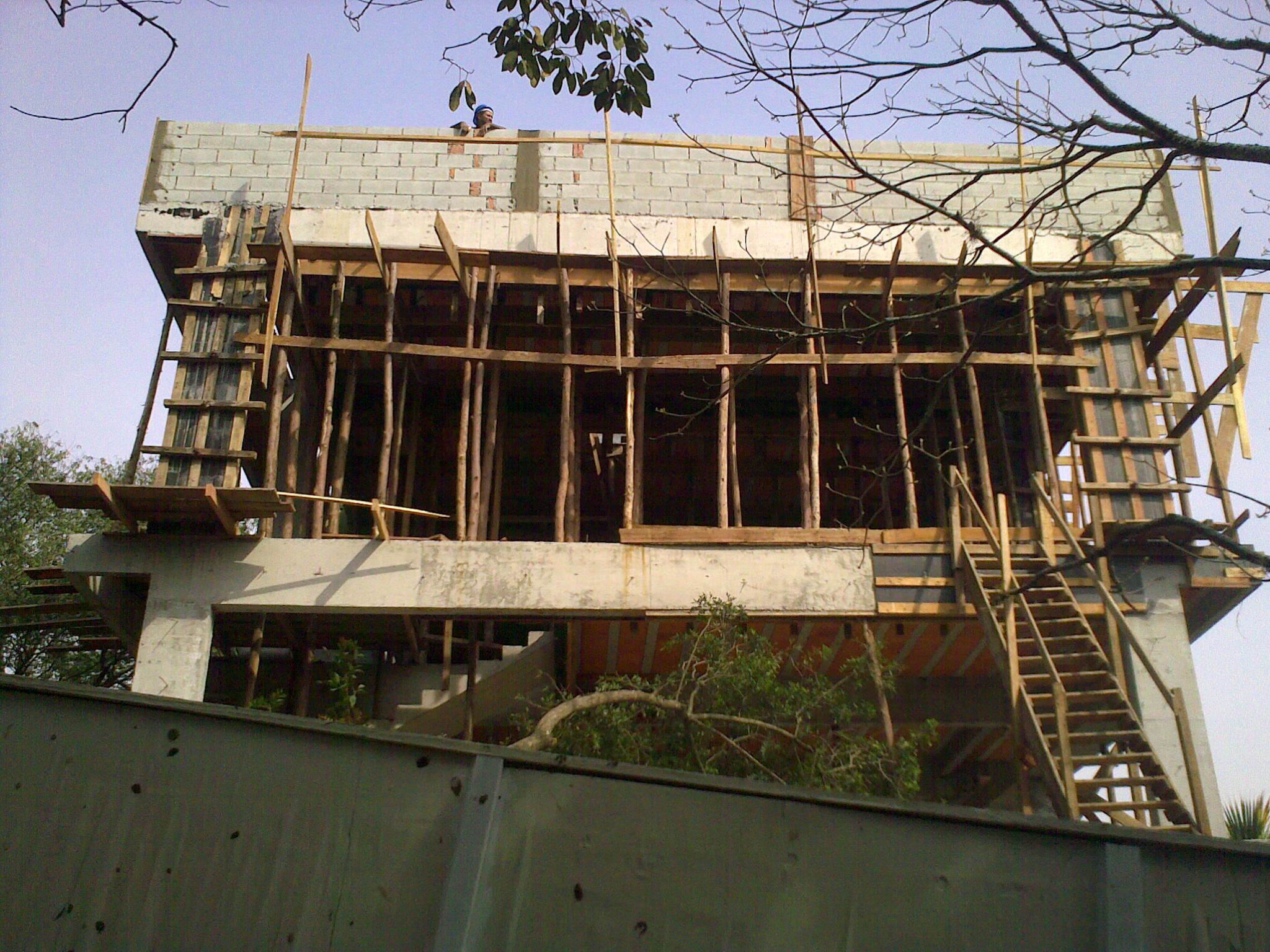

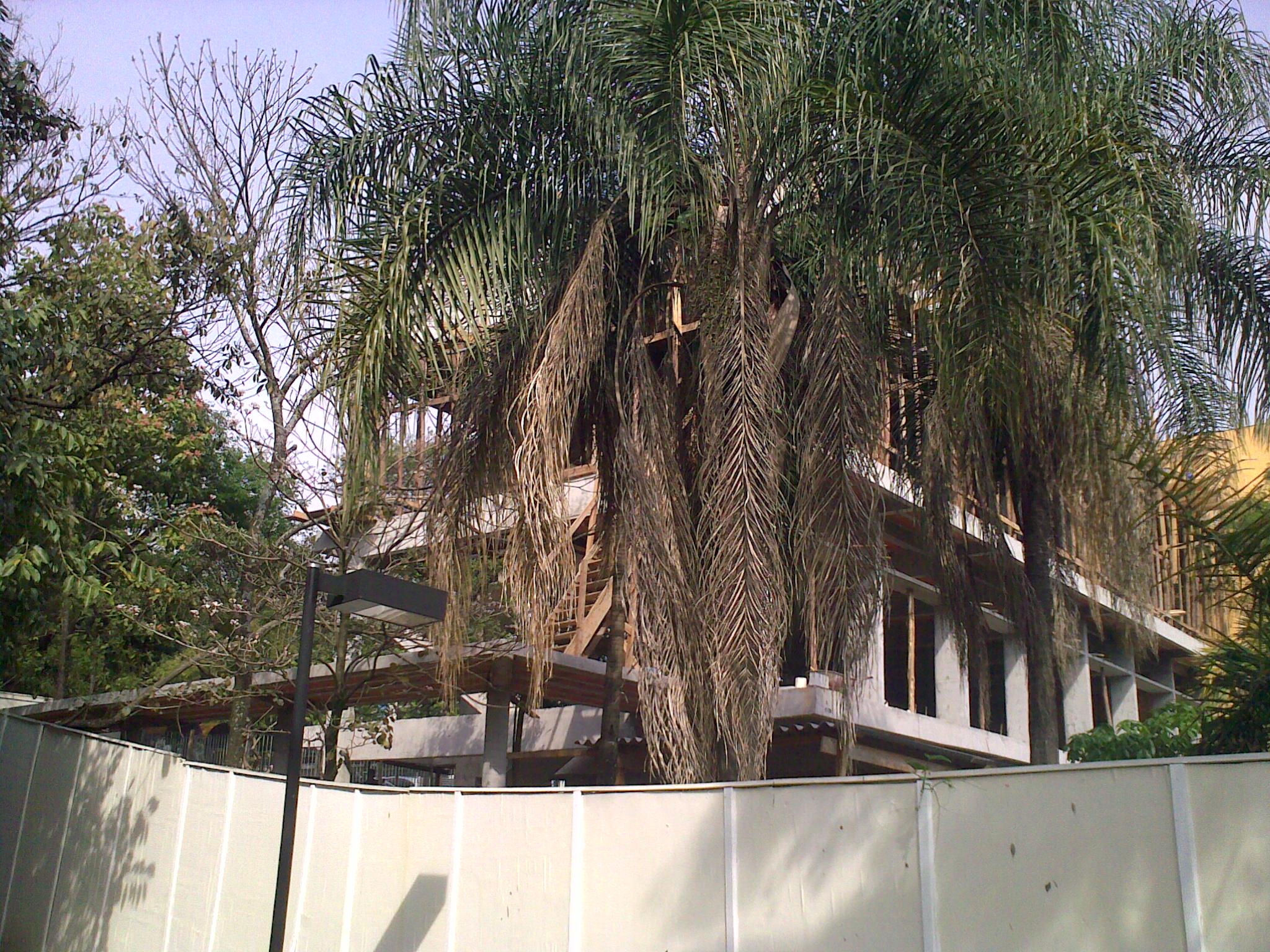

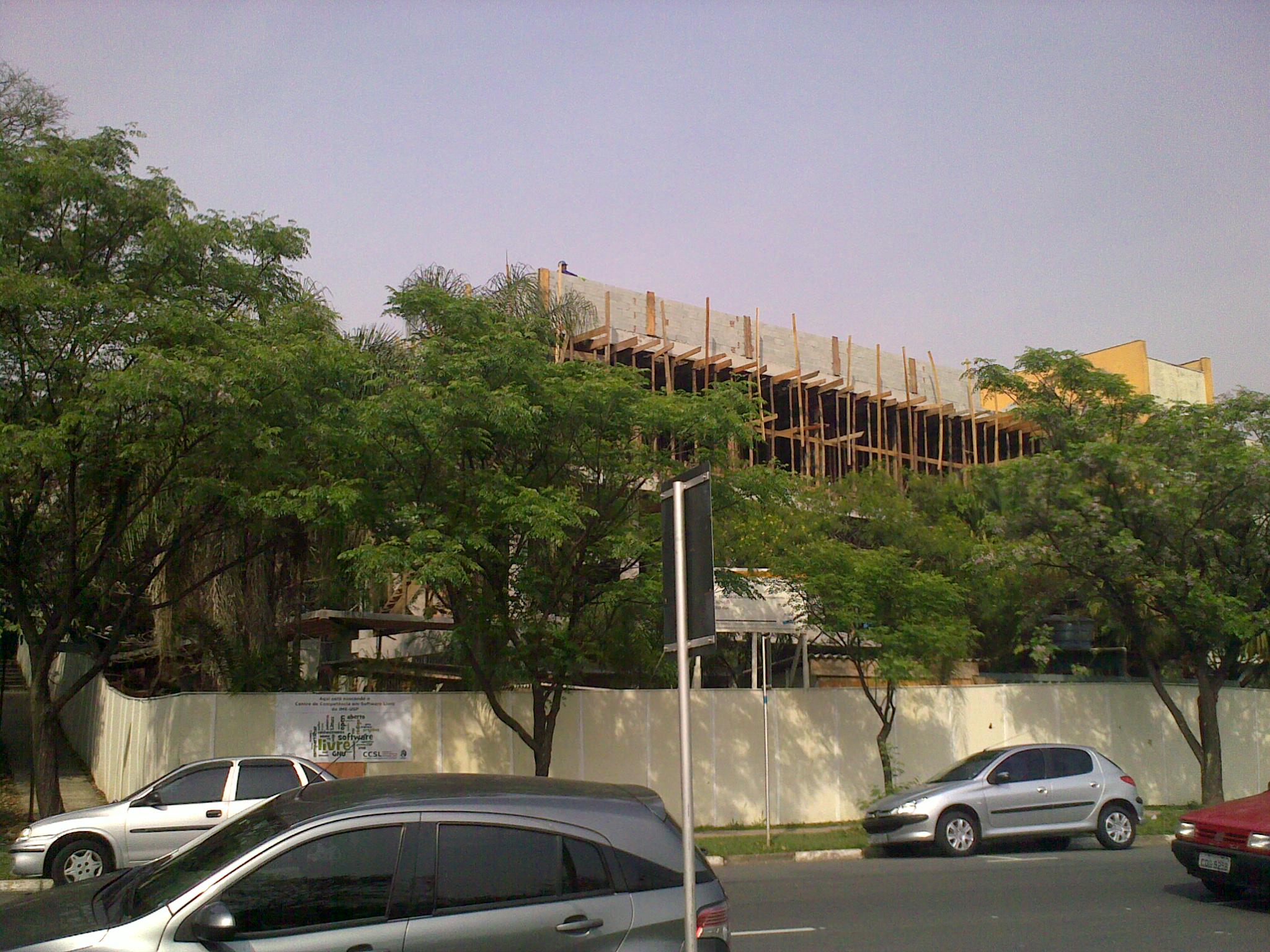

08 de setembro de 2011 - 3.o pavimento:

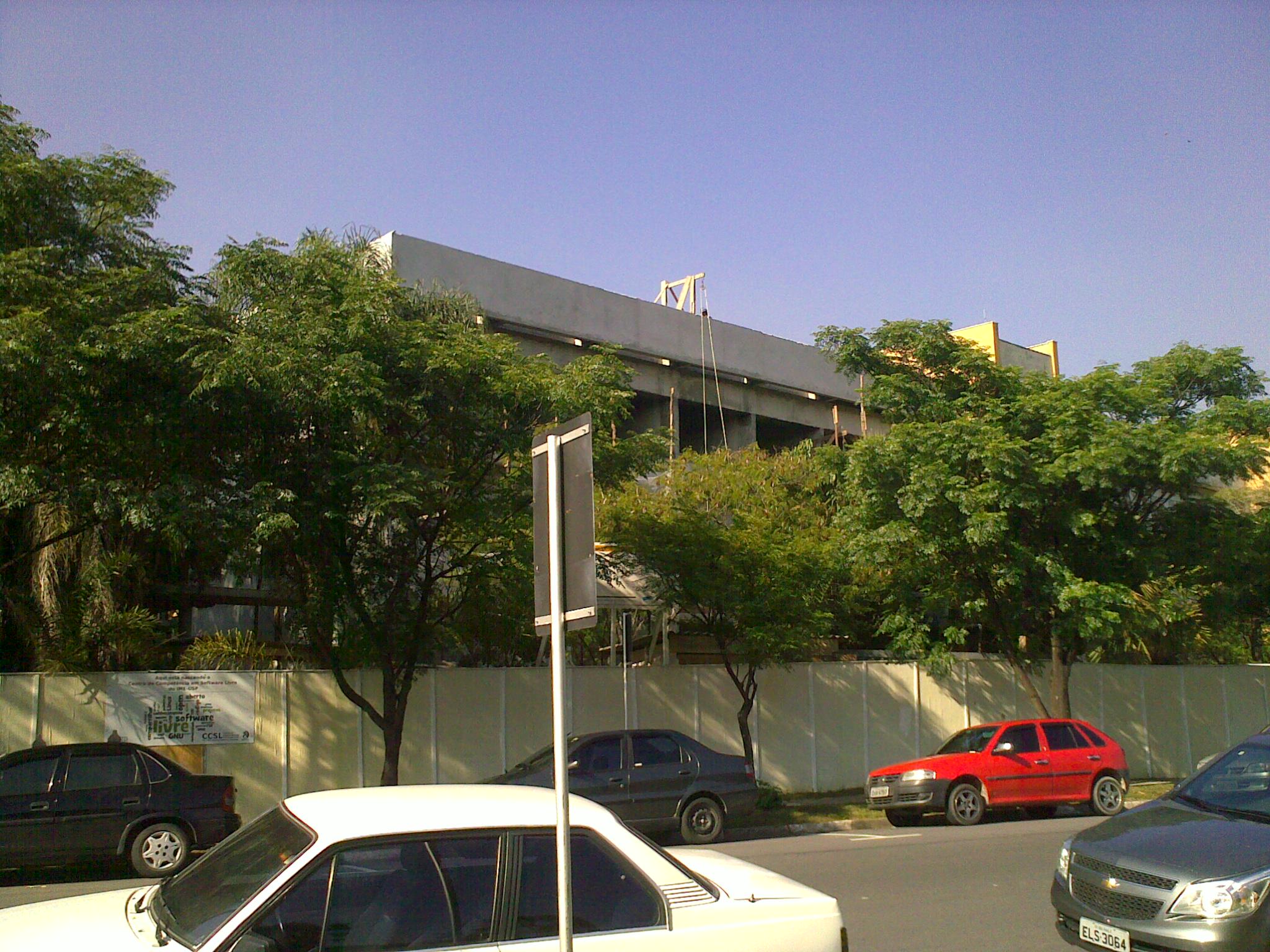

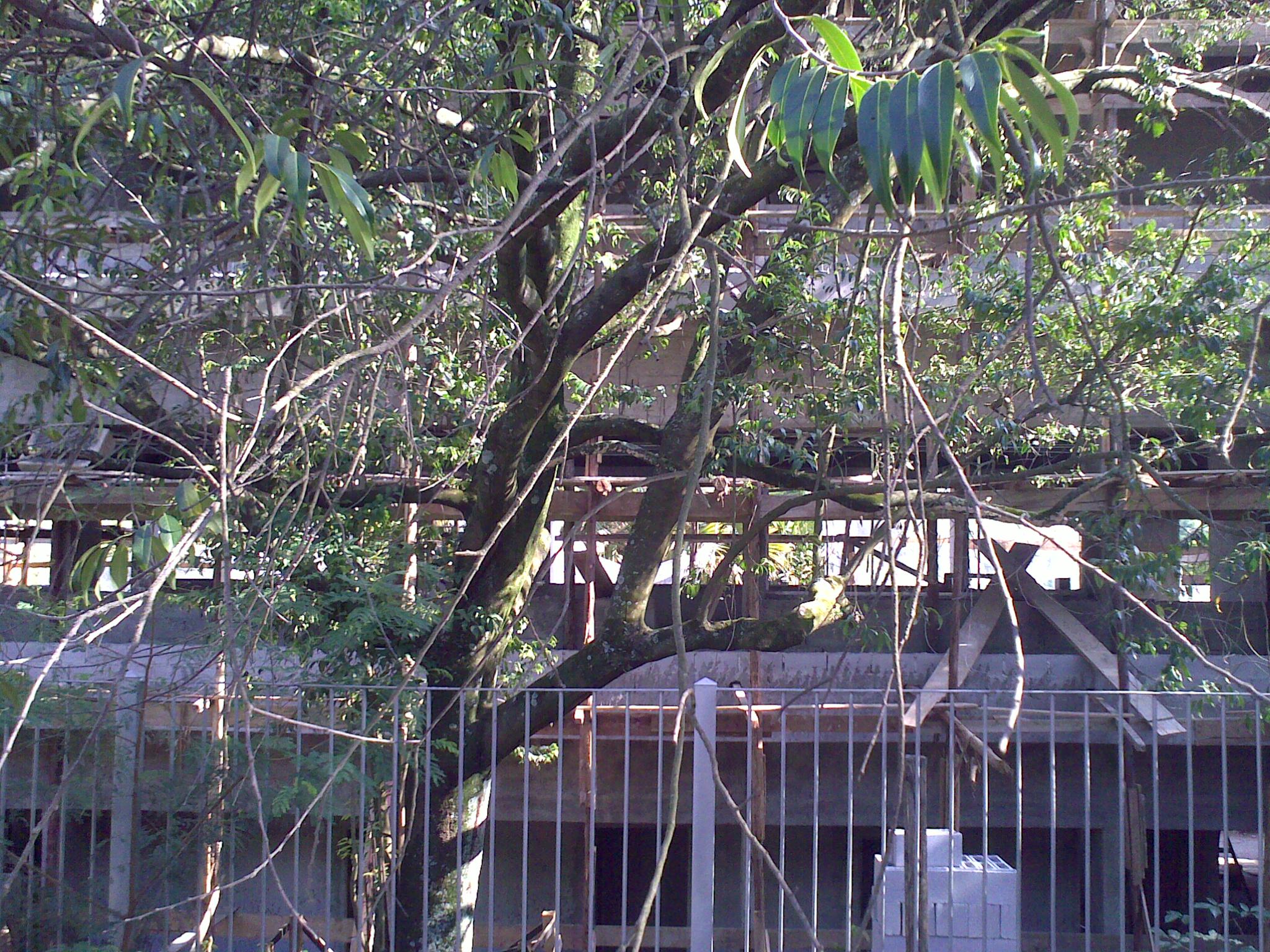

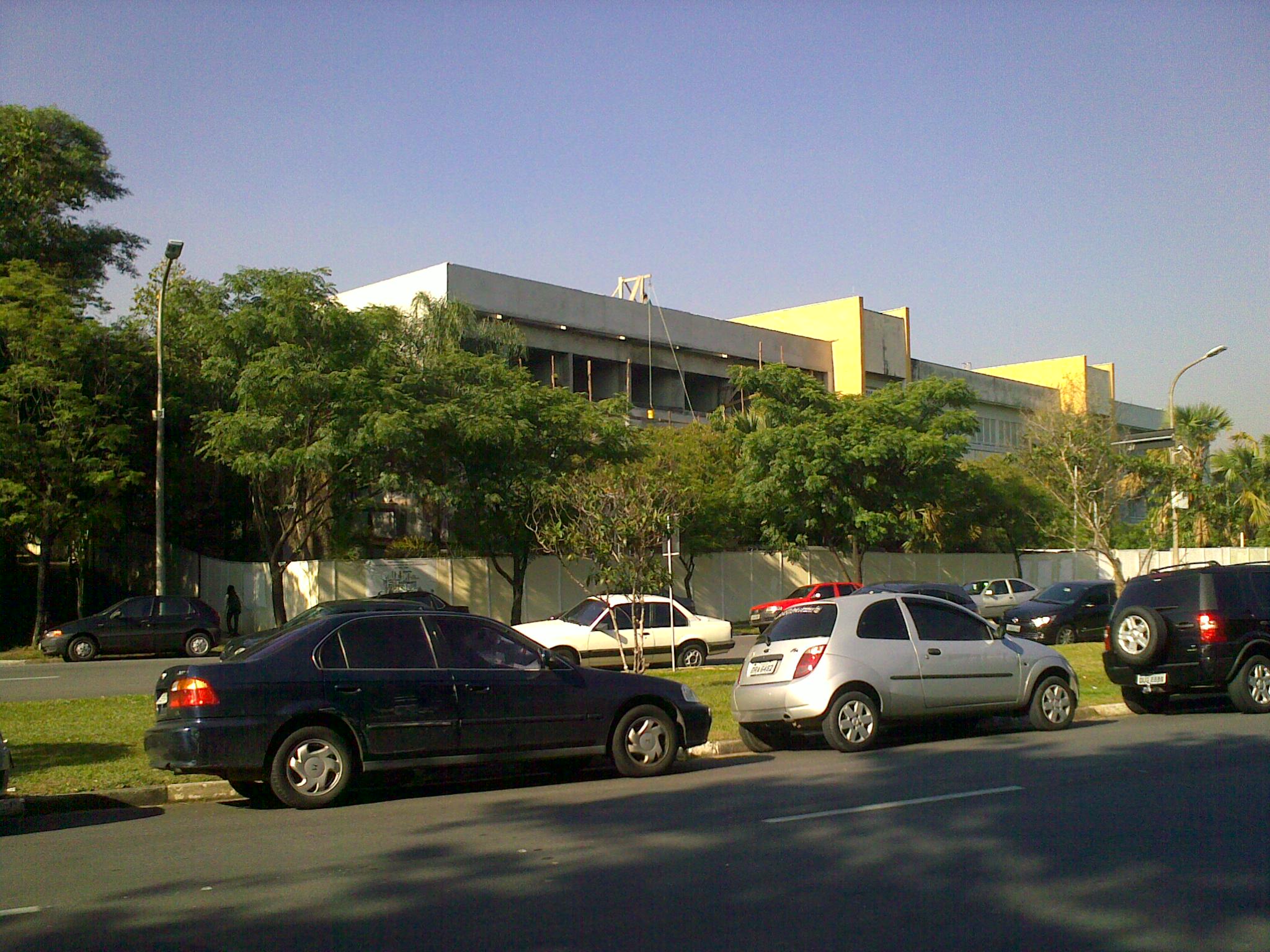

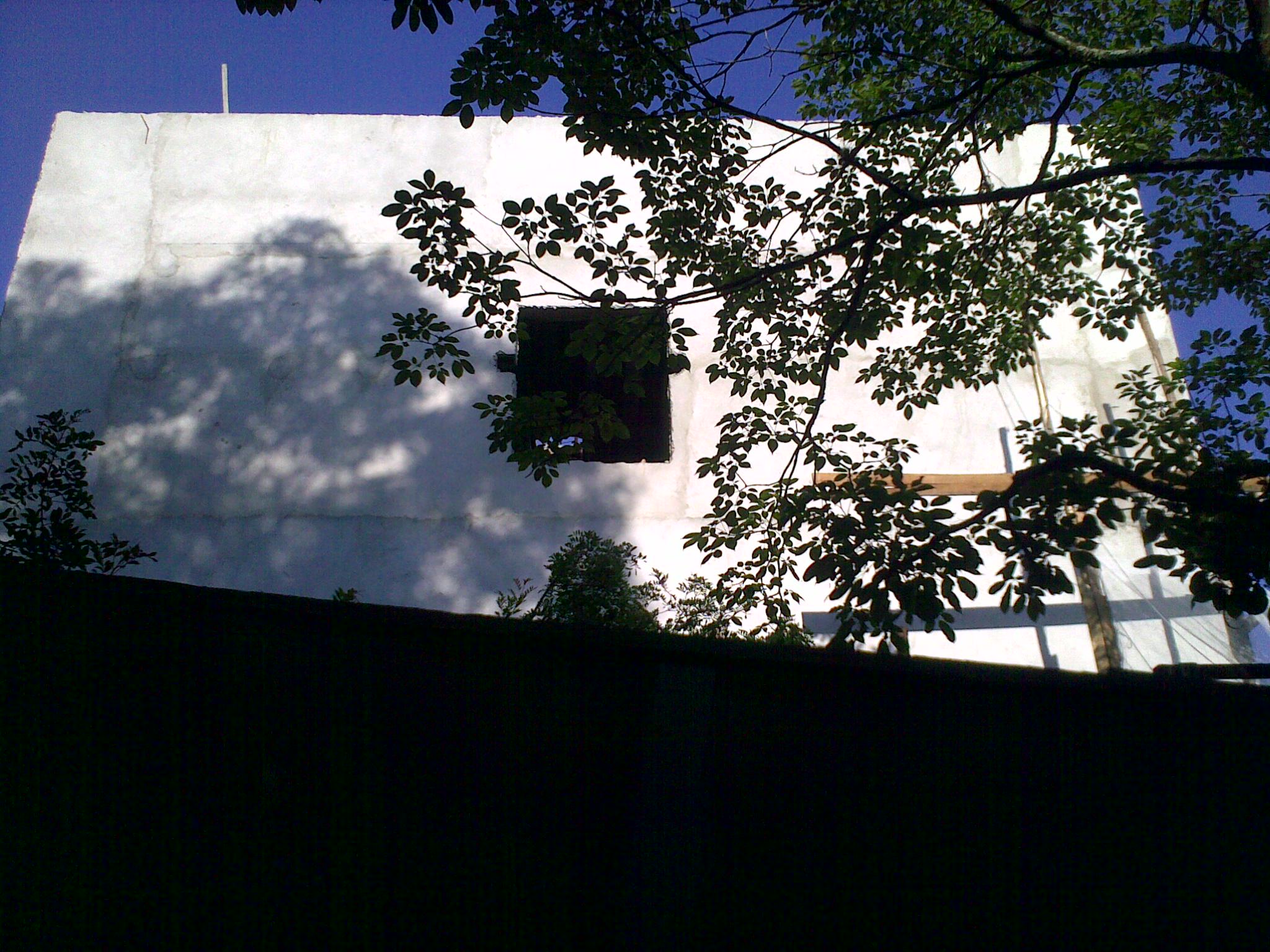

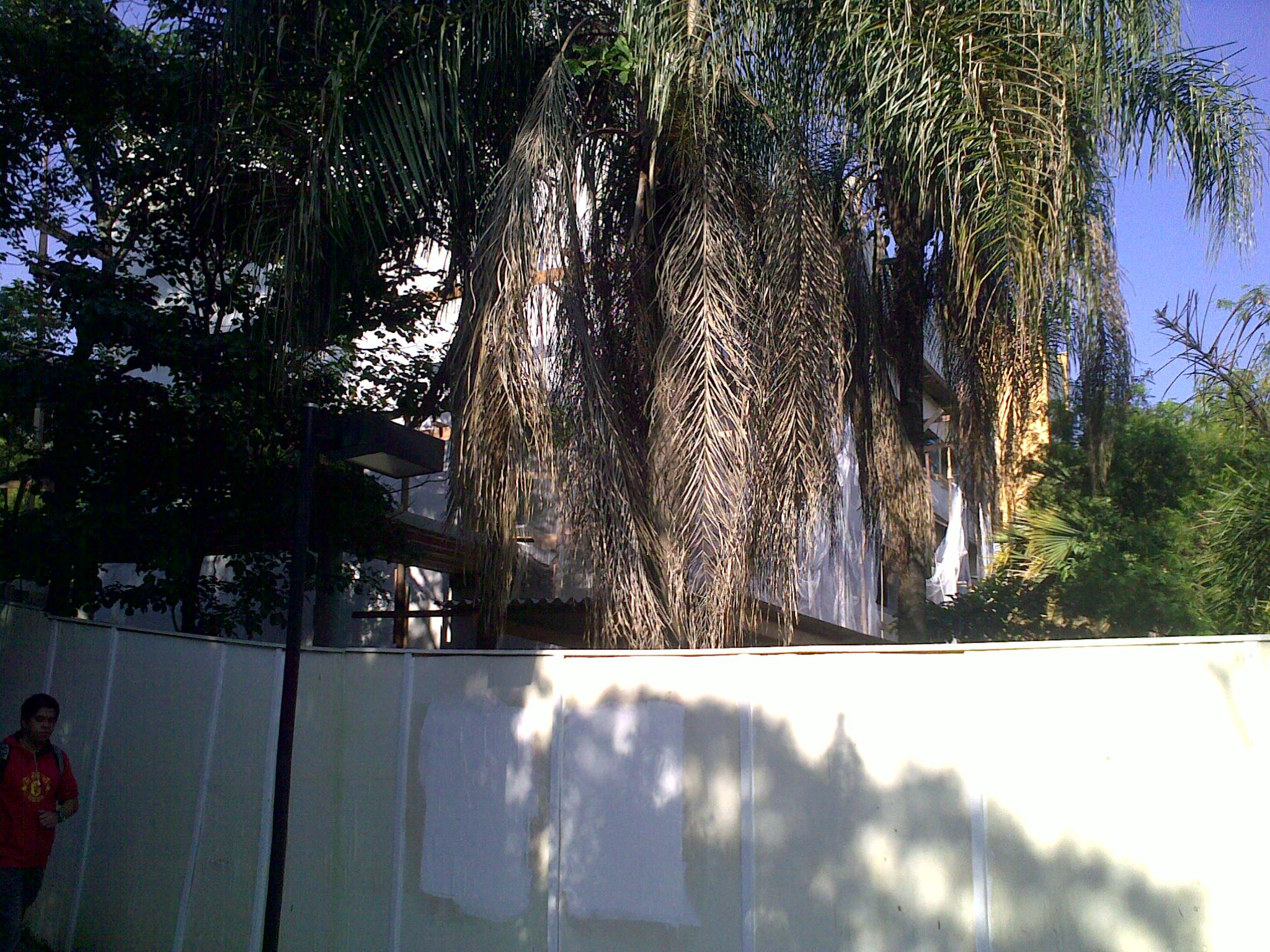

25 de novembro de 2011 - 3.o pavimento:

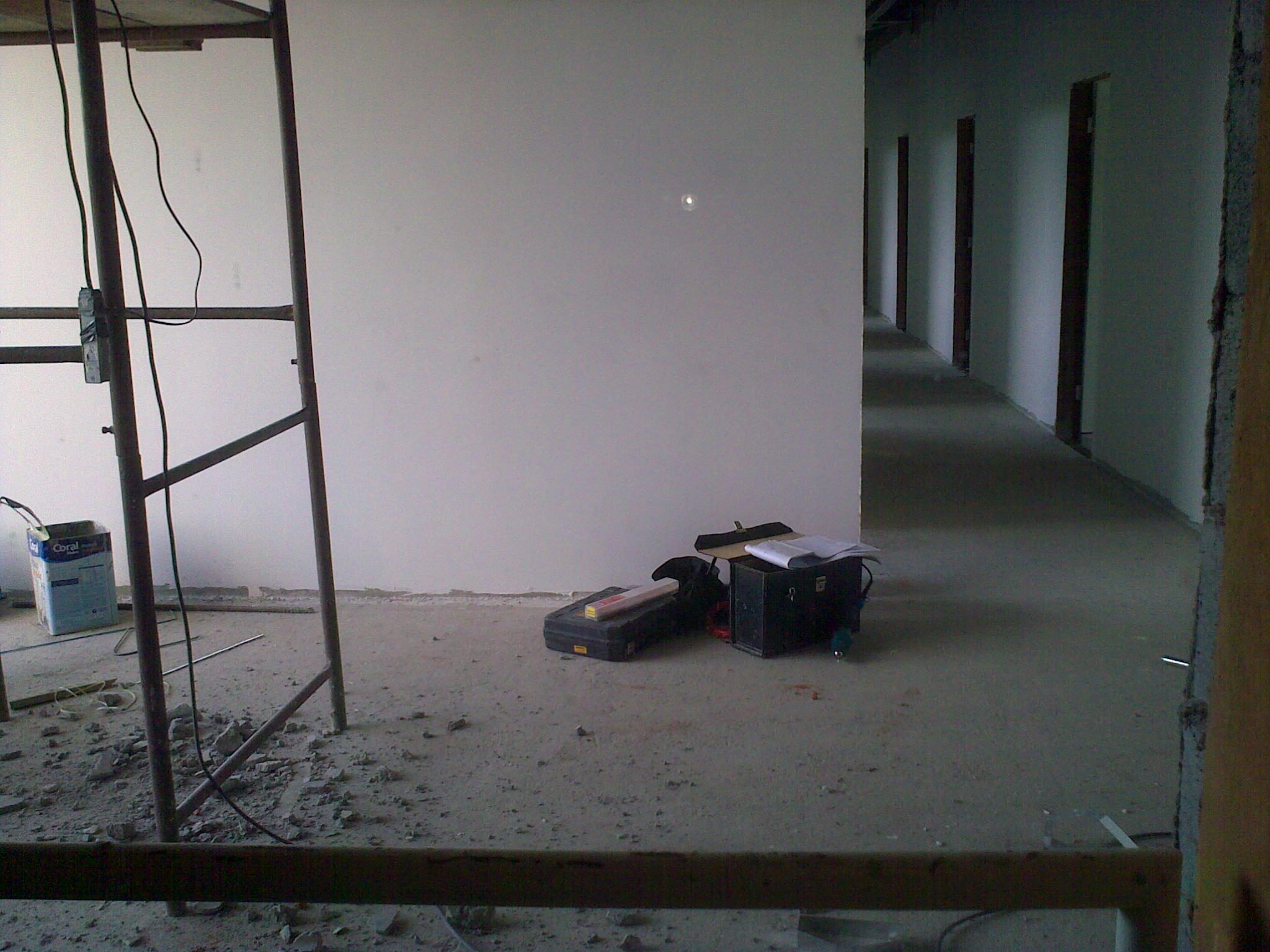

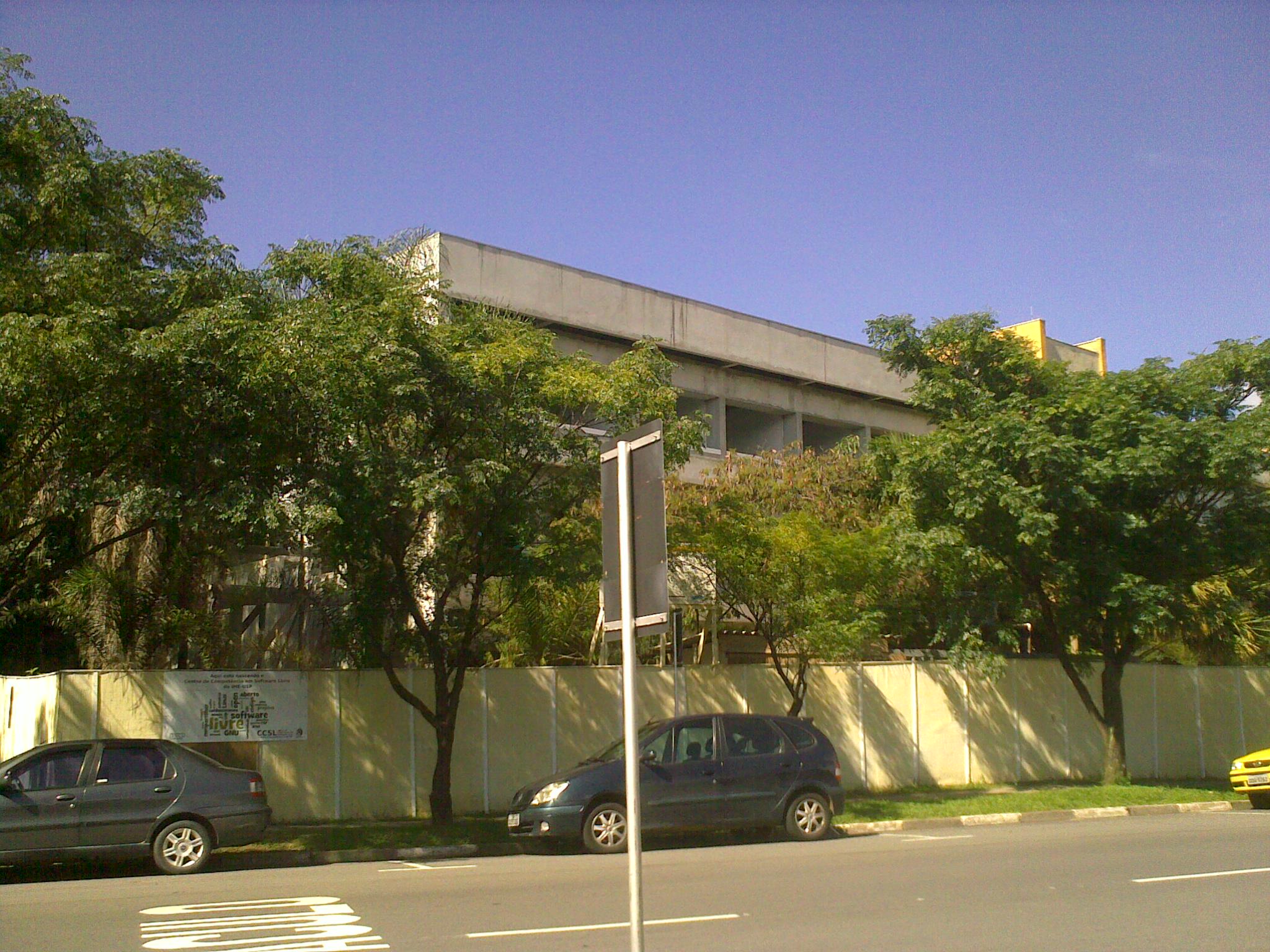

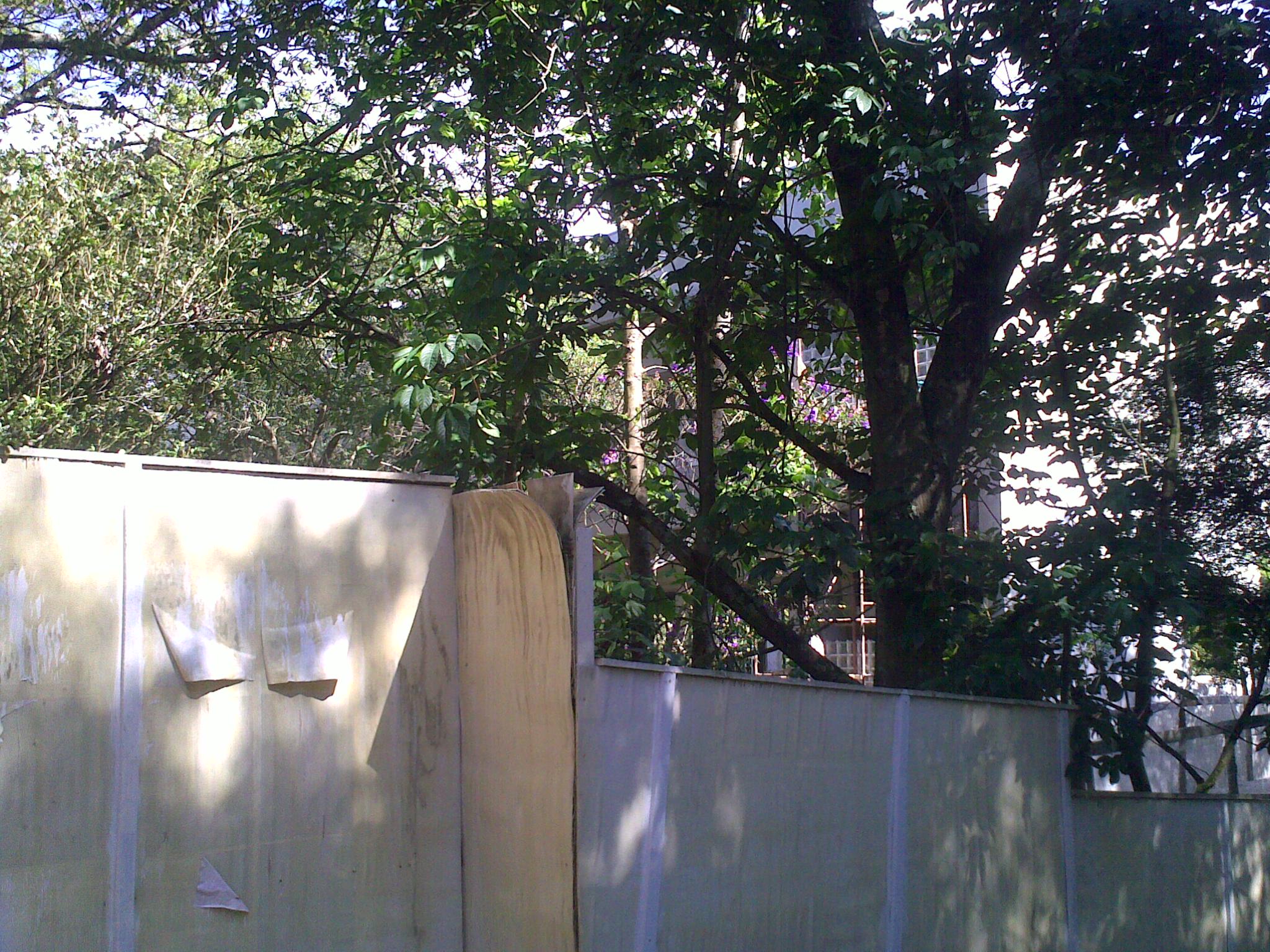

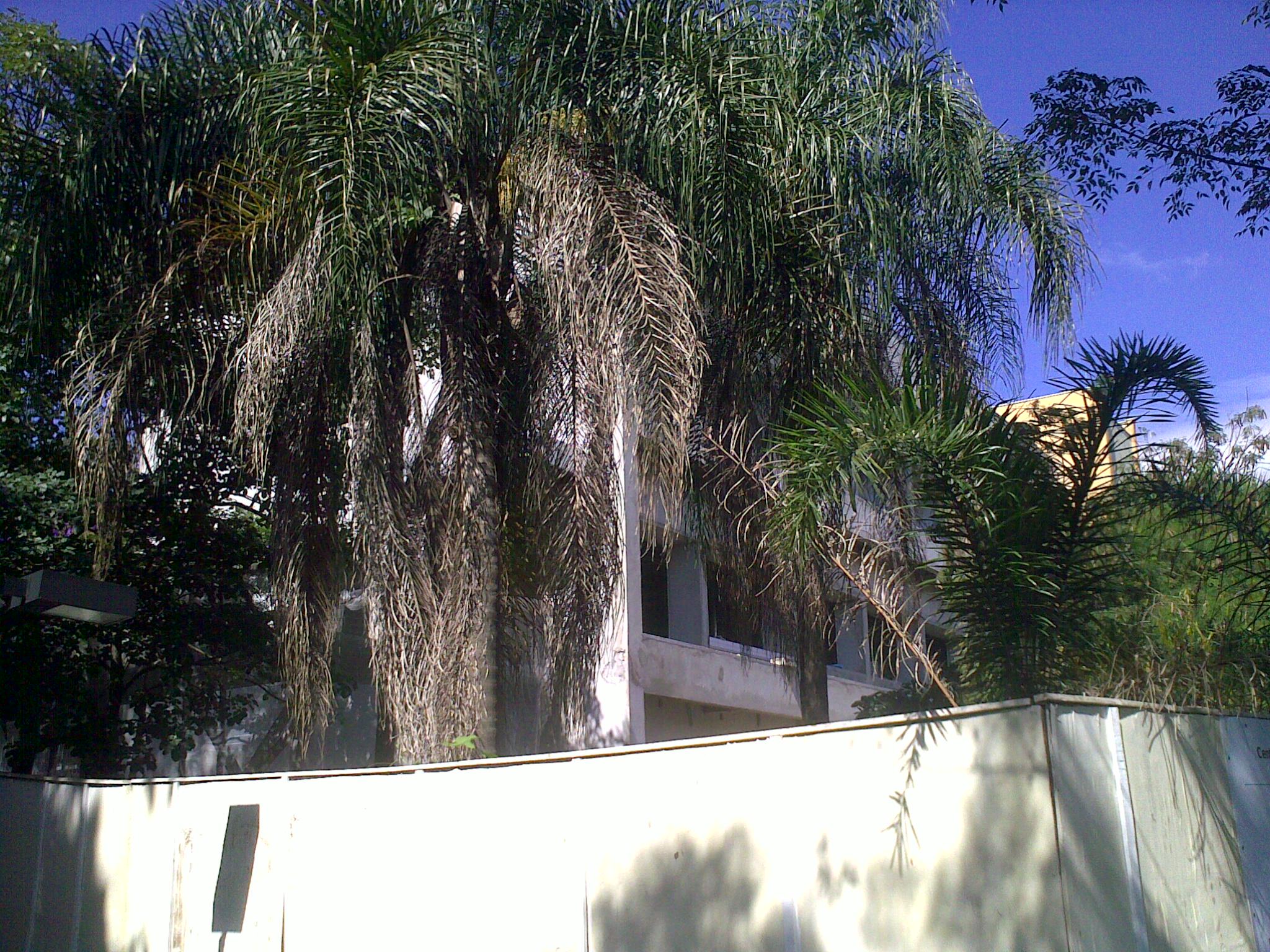

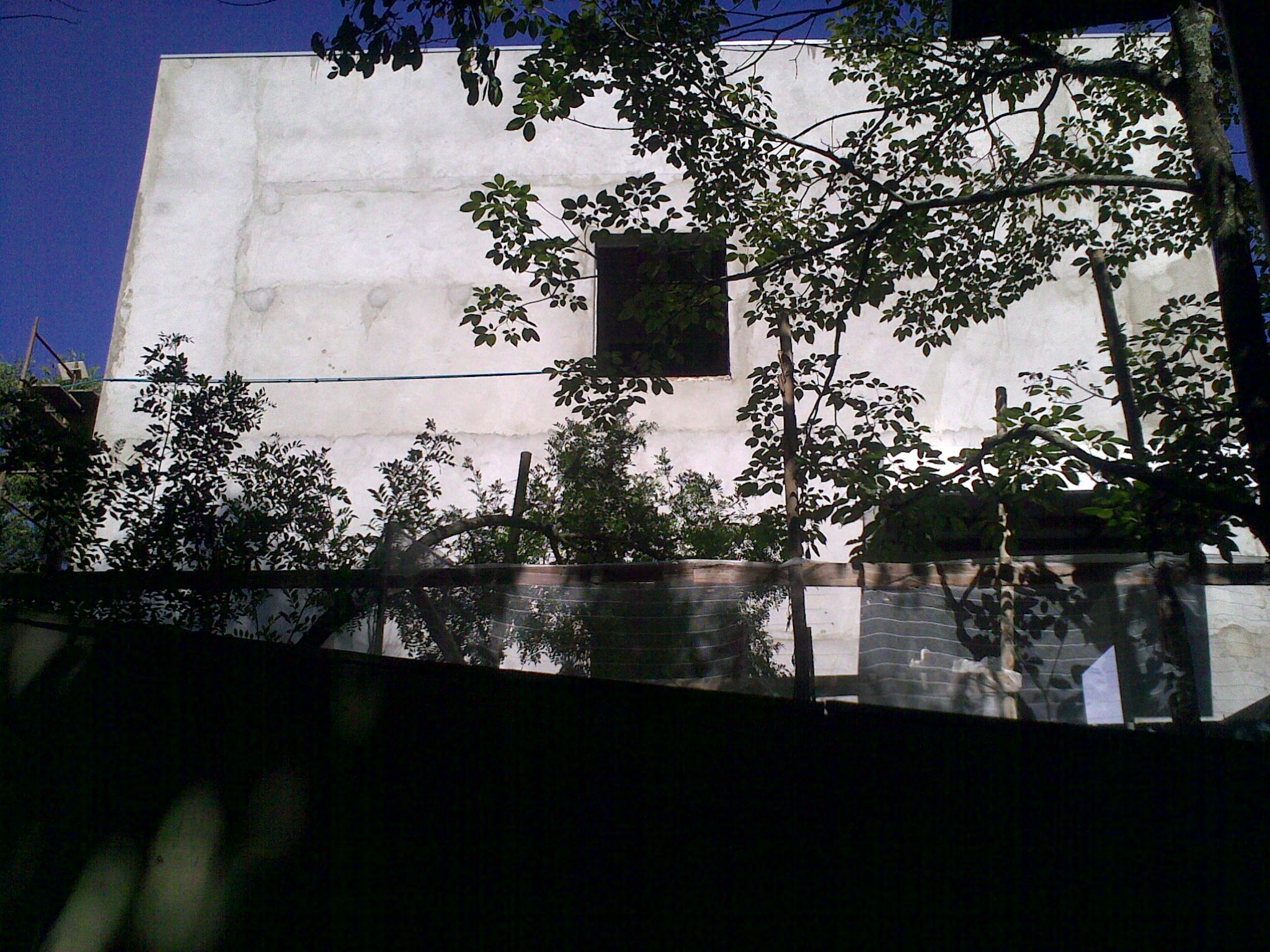

24 de janeiro de 2012 - 3.o pavimento:

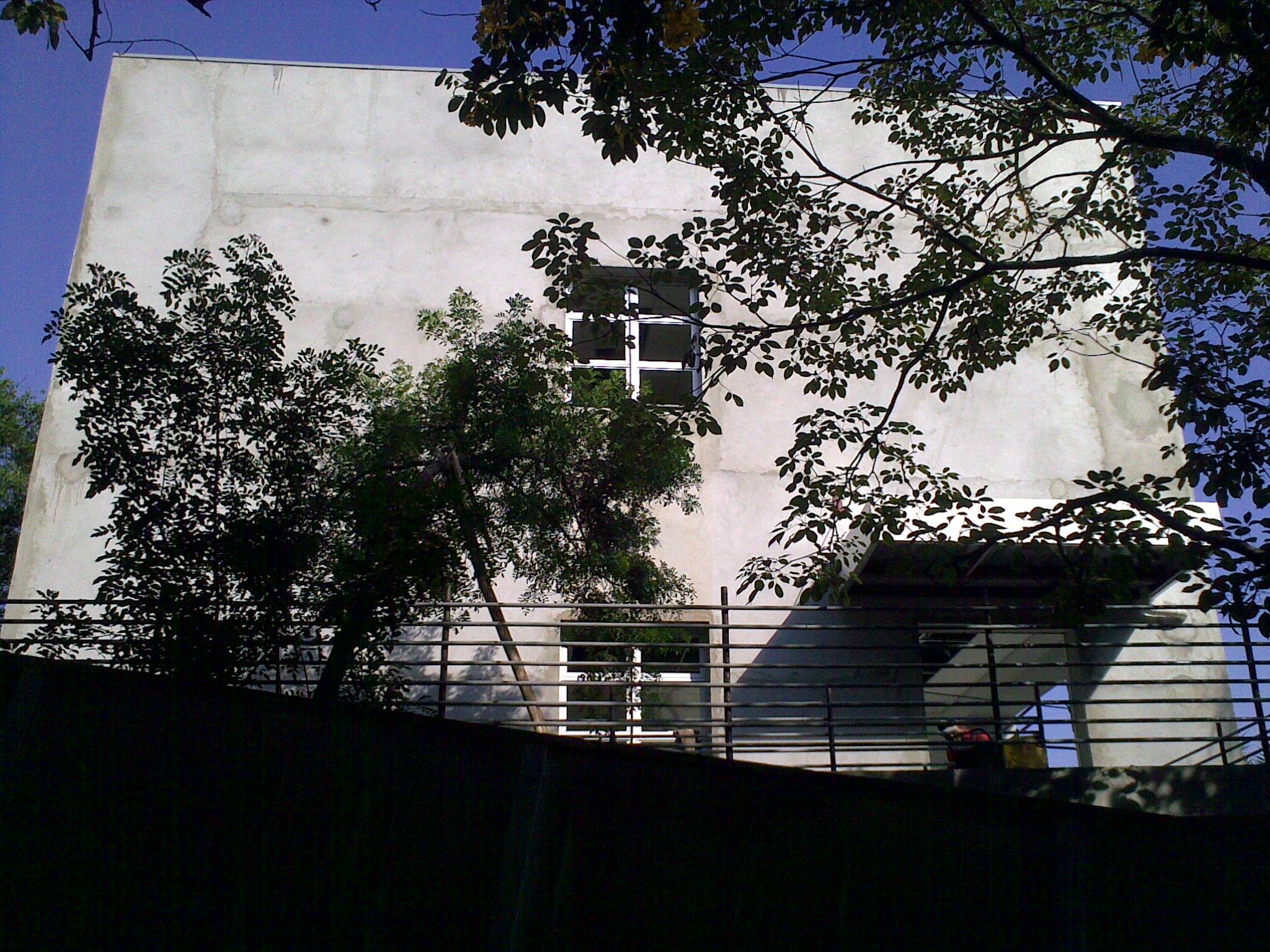

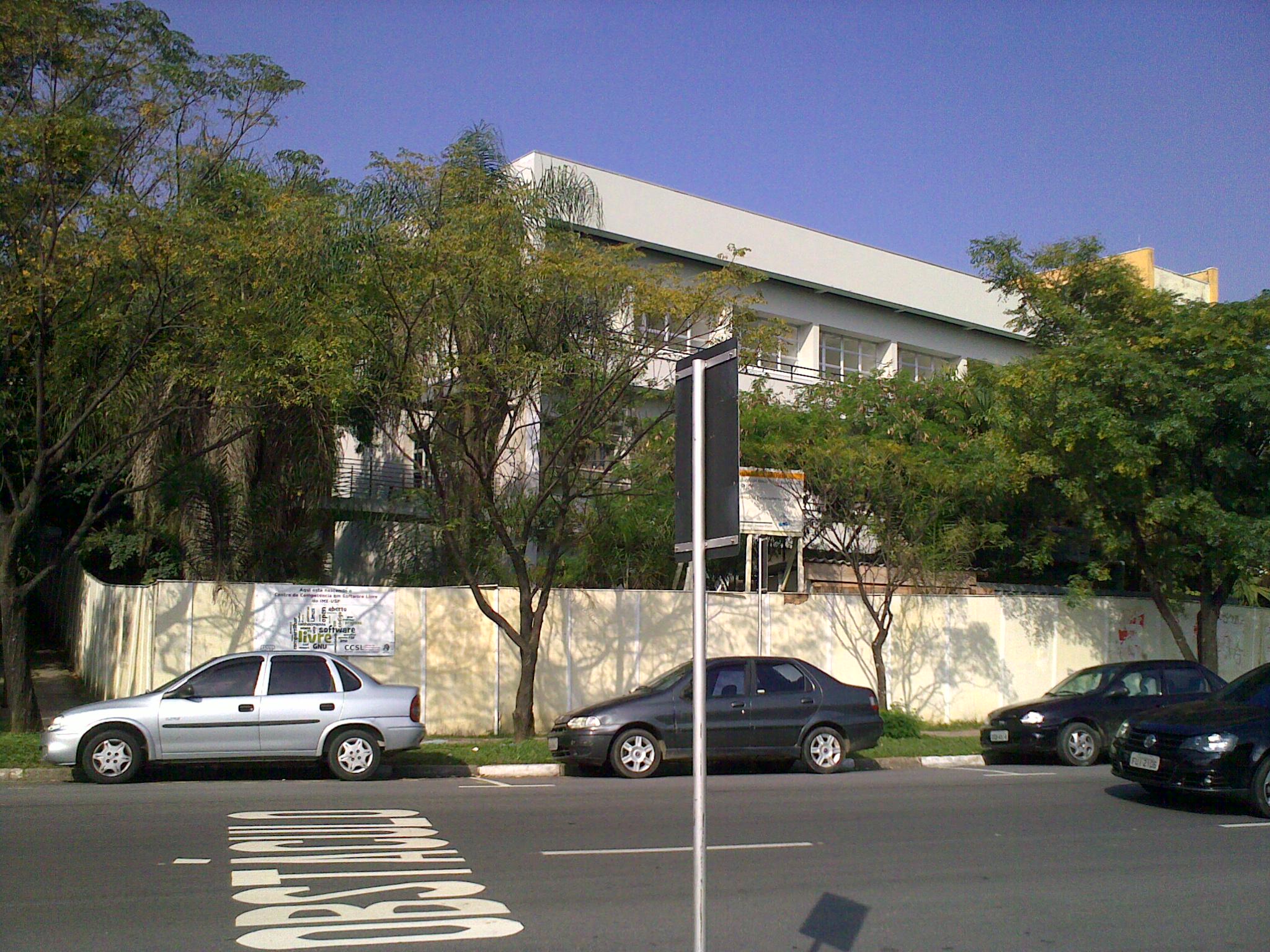

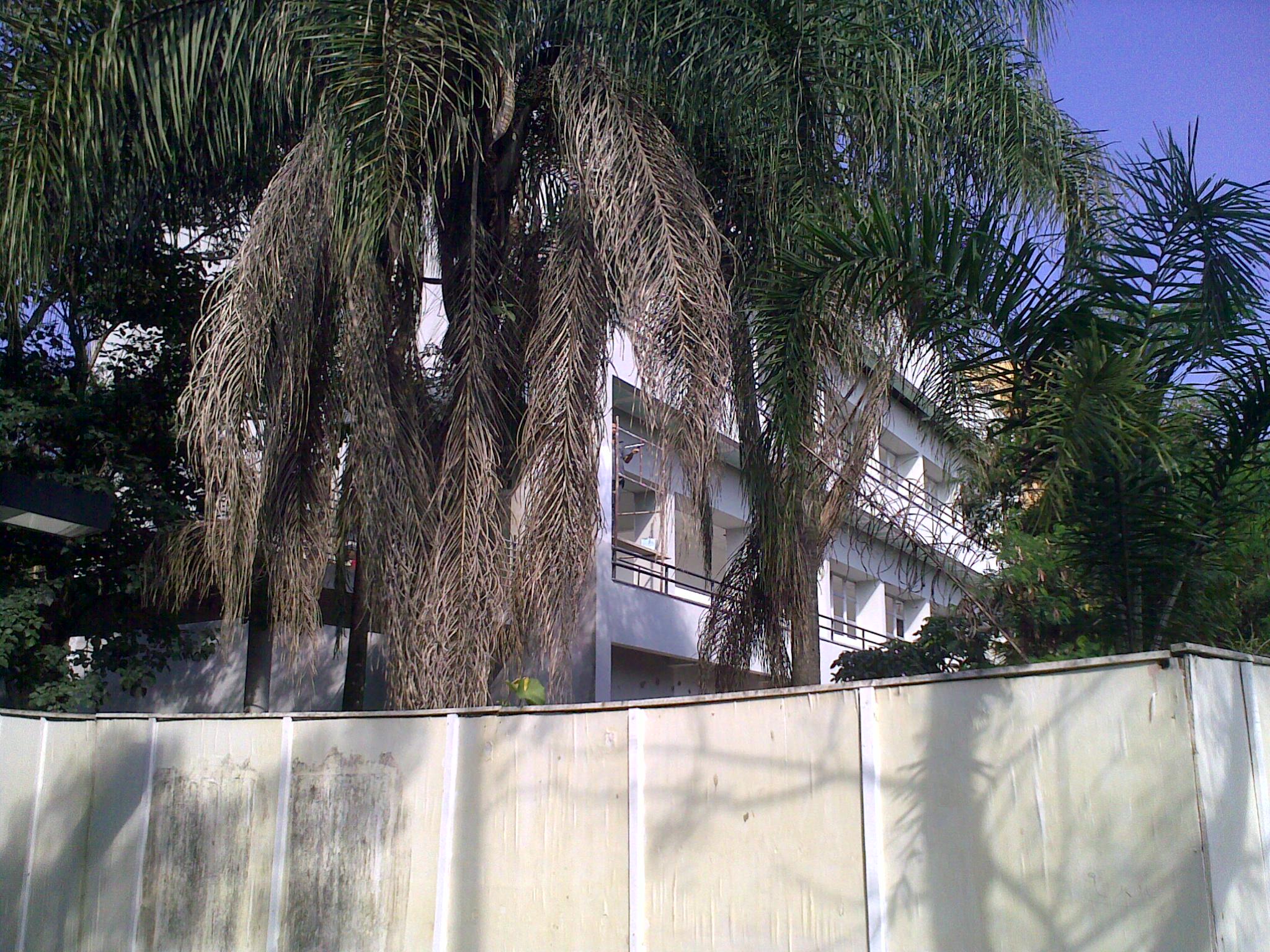

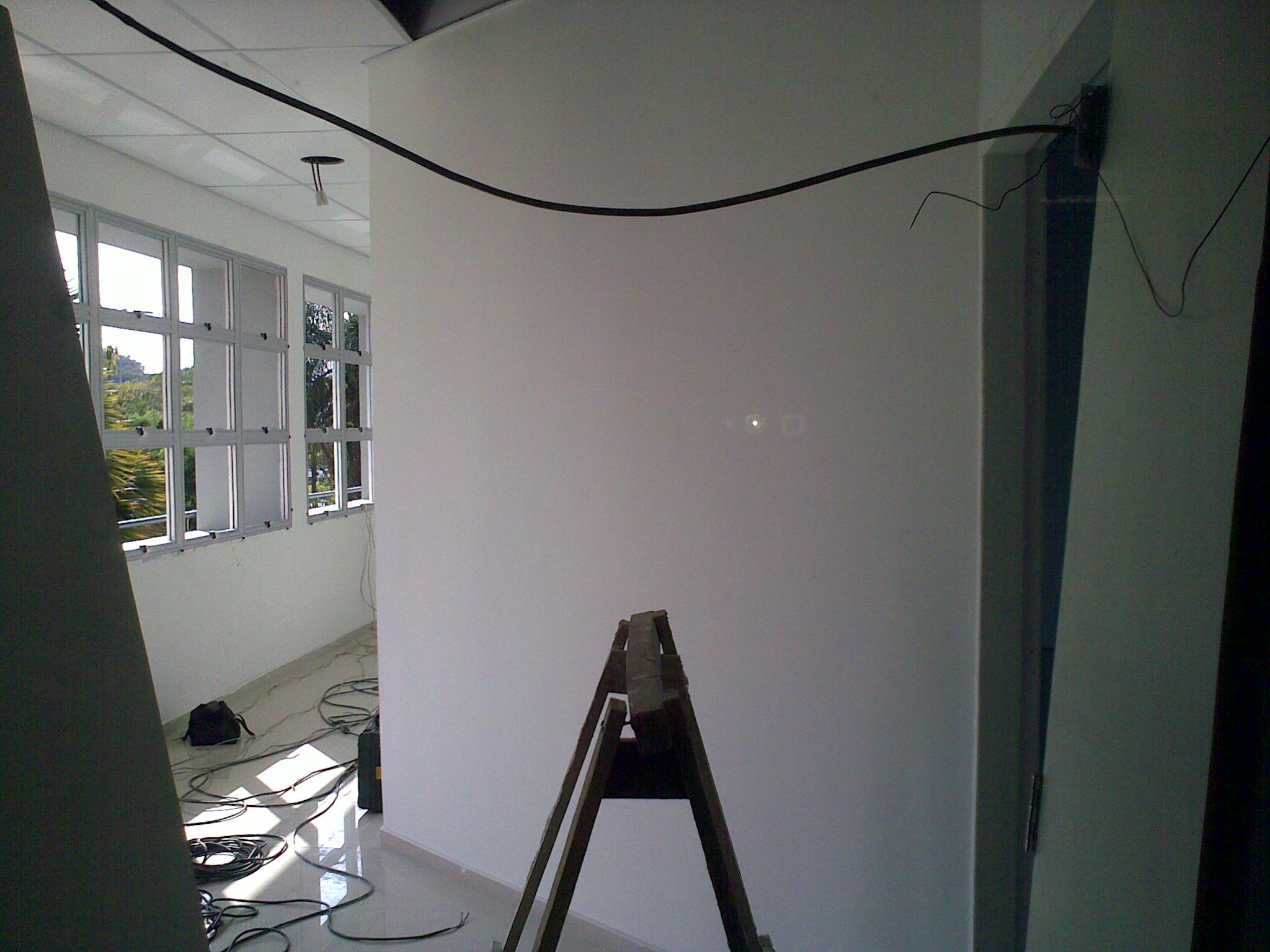

4 de abril de 2012

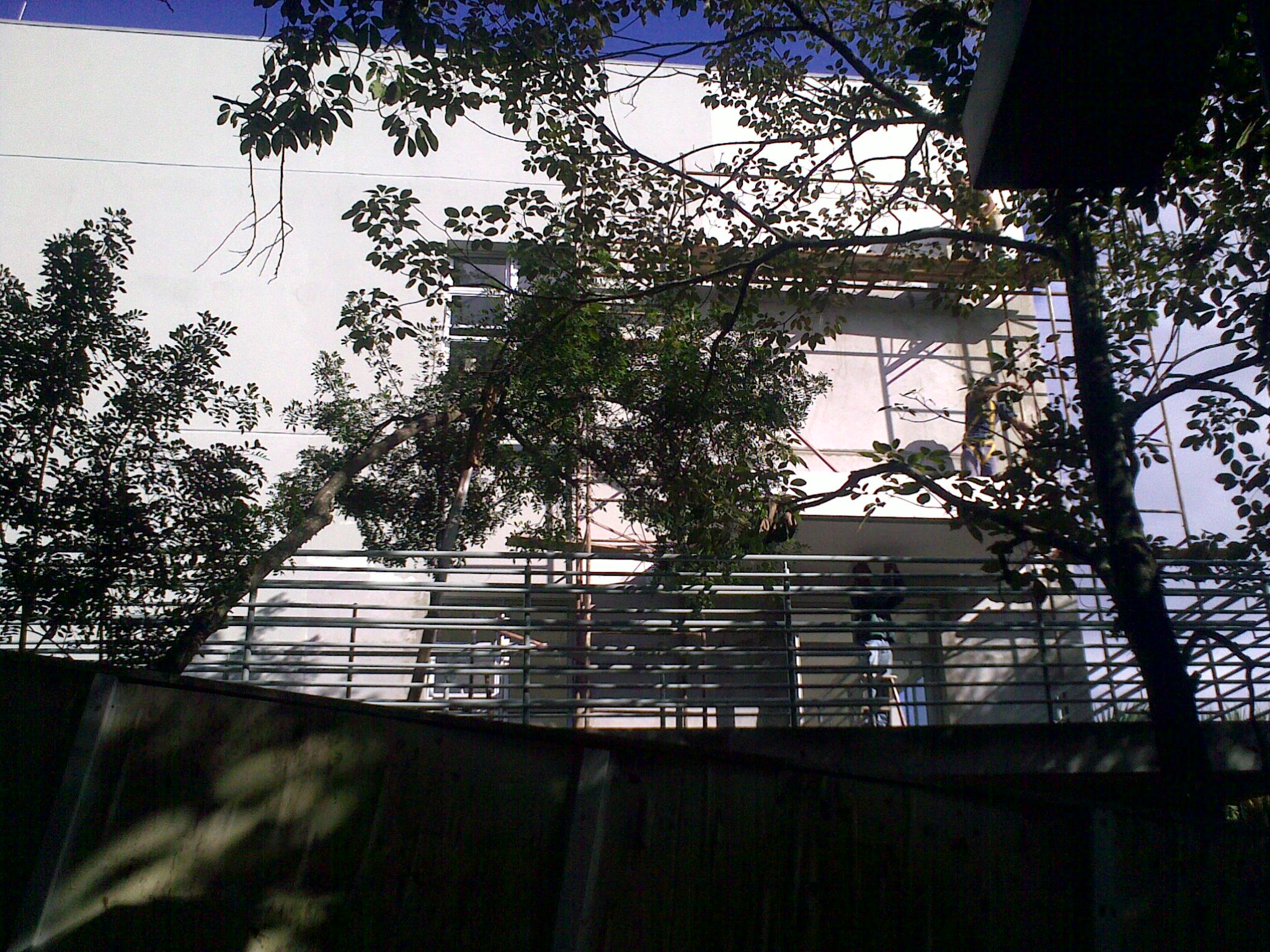

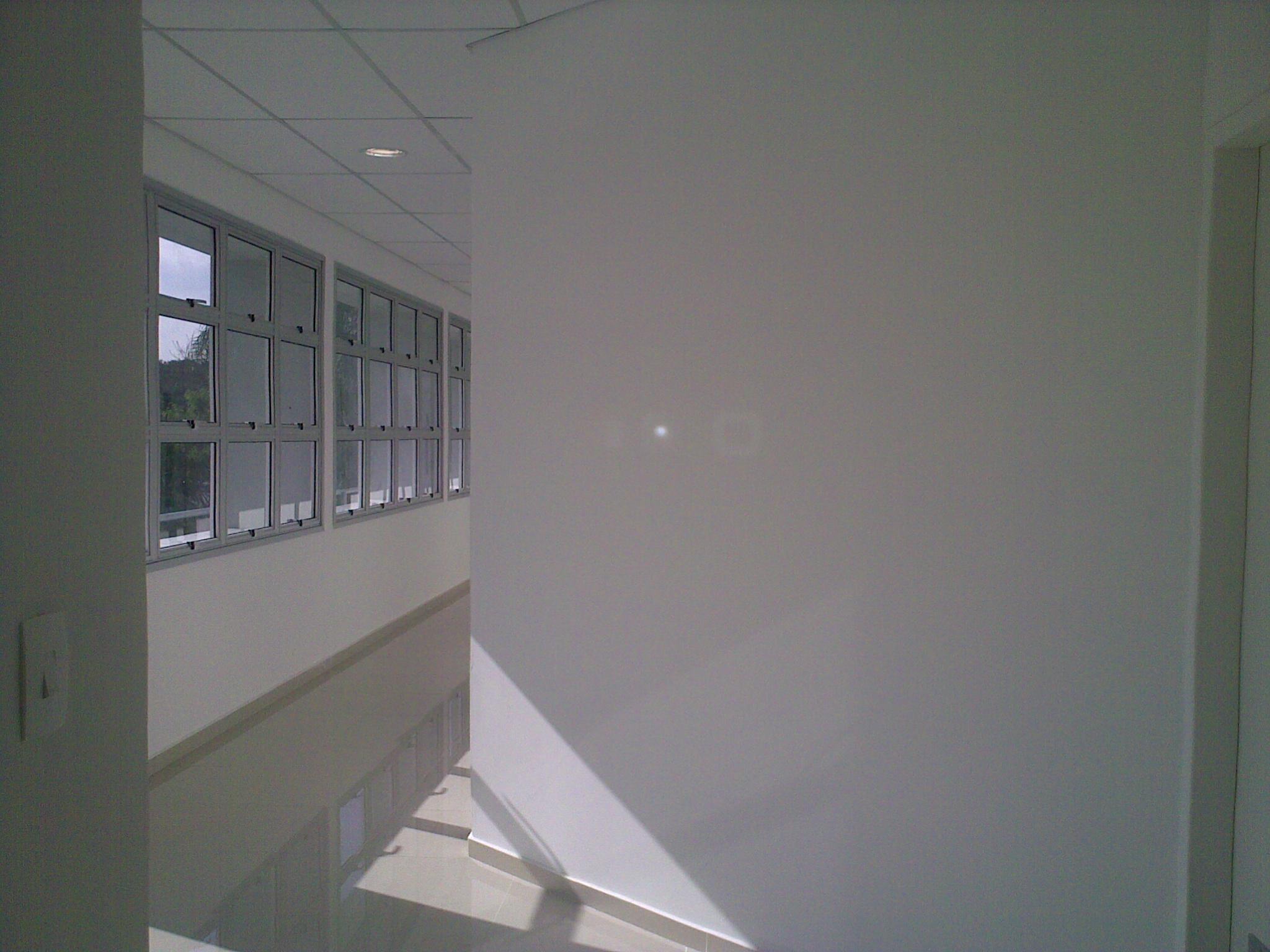

14 de maio de 2012

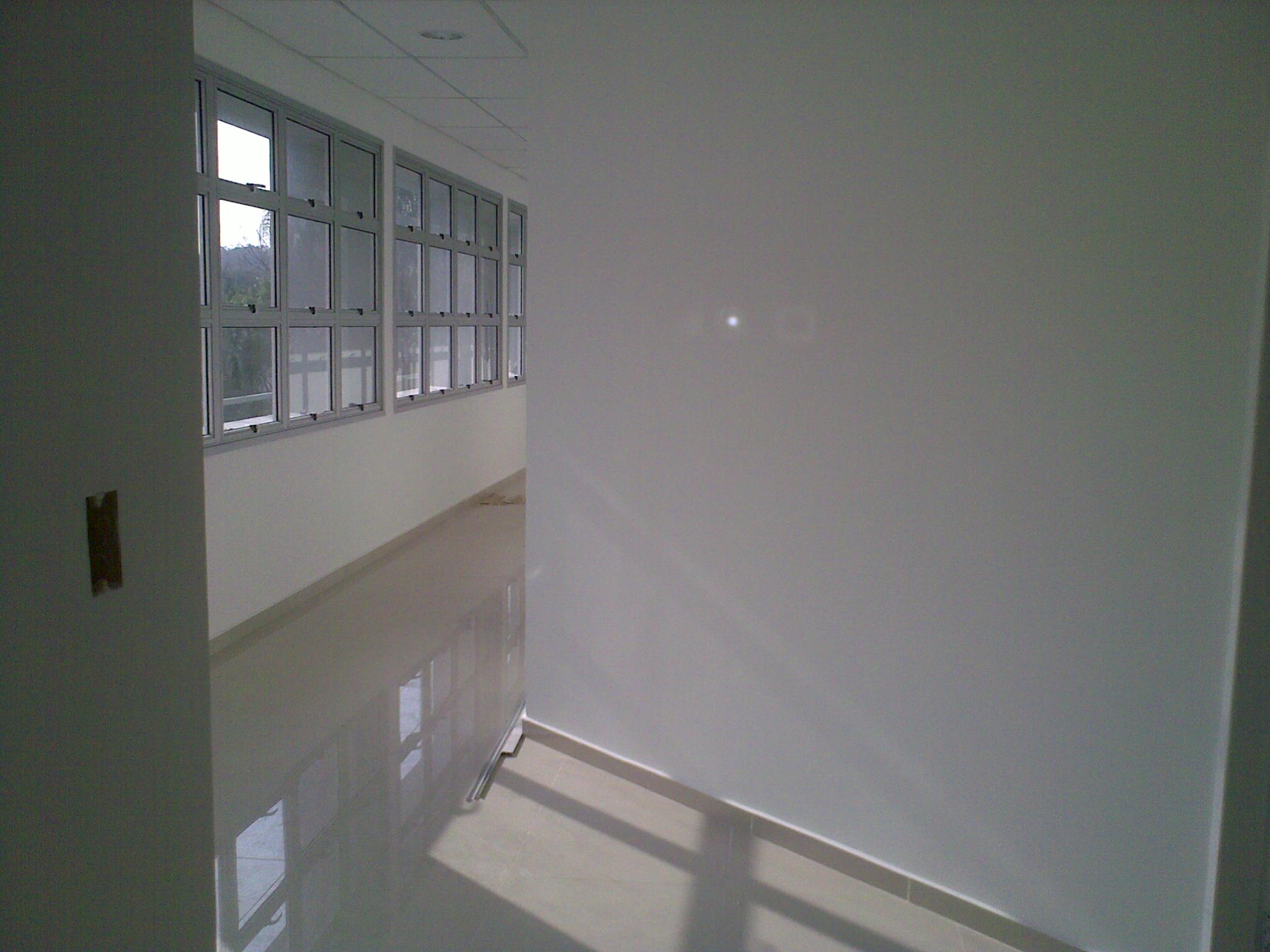

23 de maio de 2012

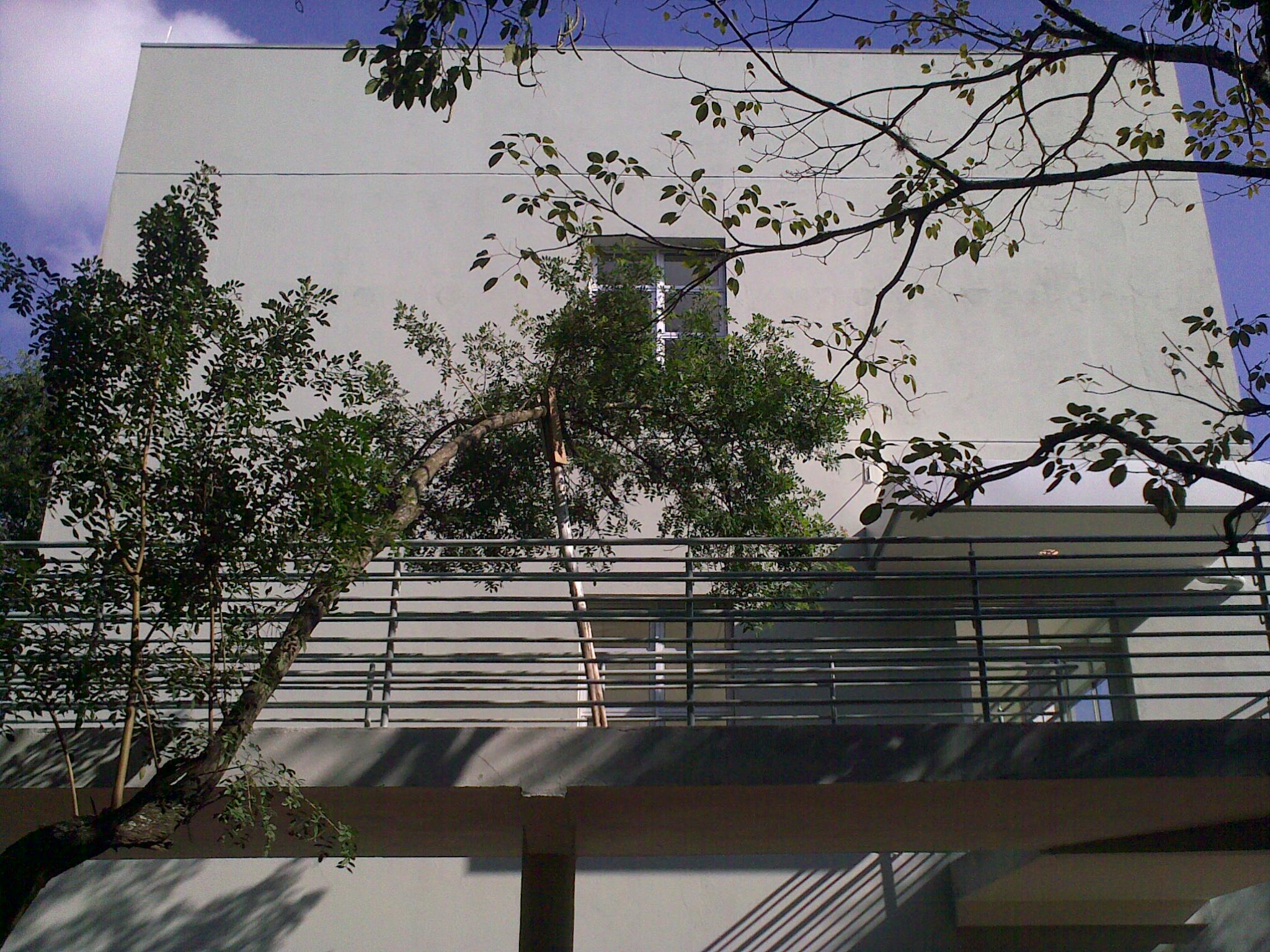

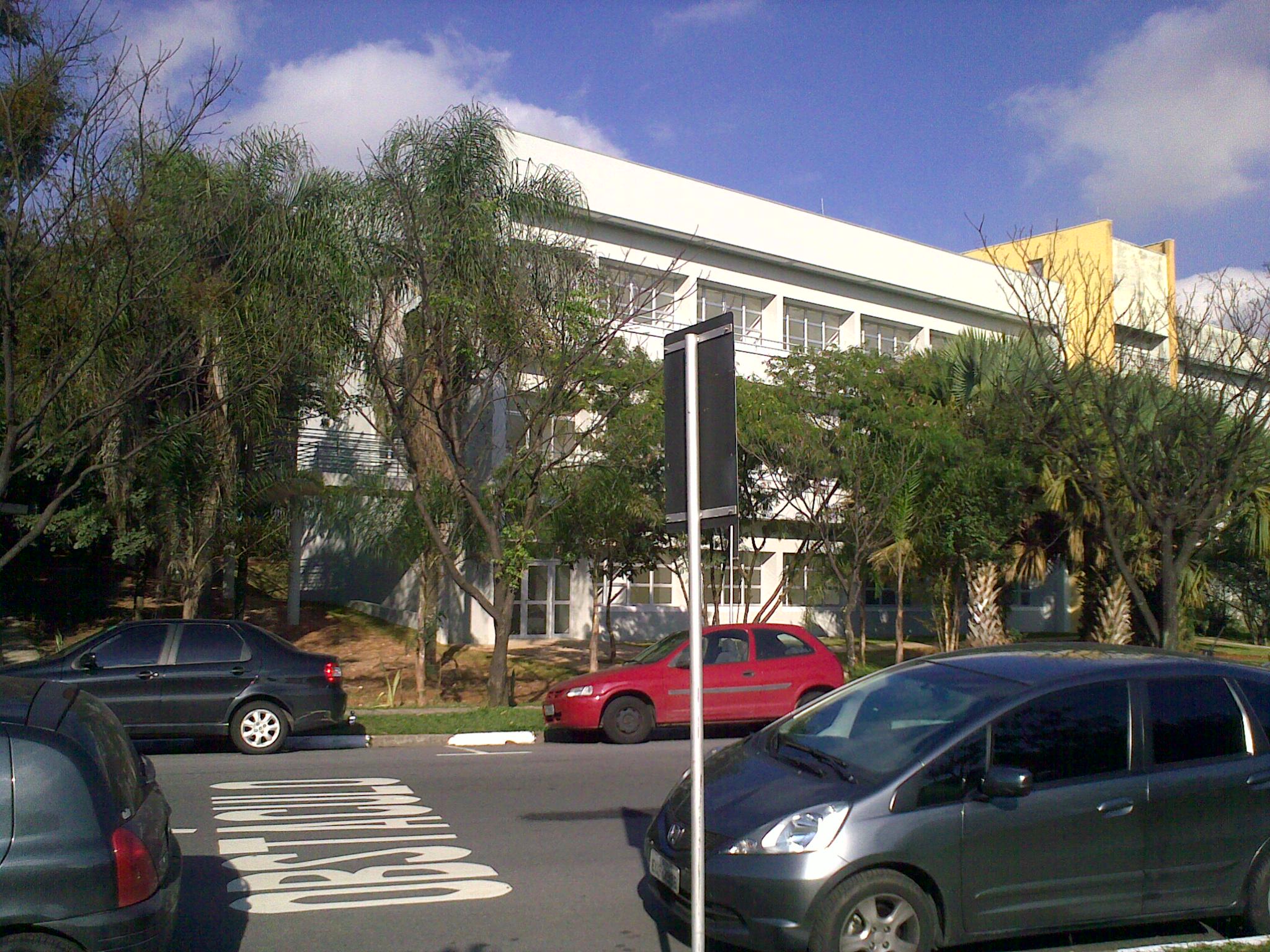

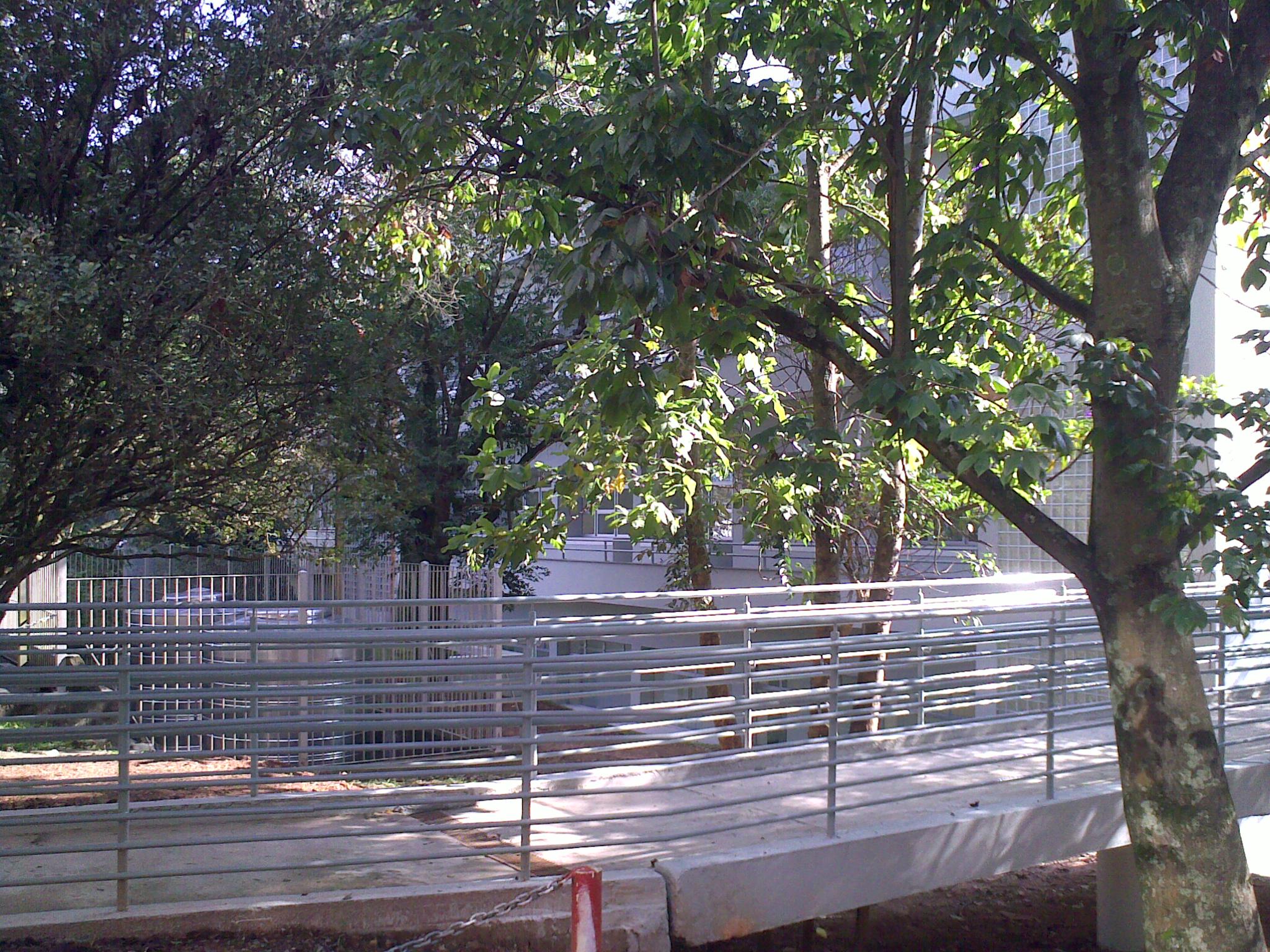

26 de junho de 2012

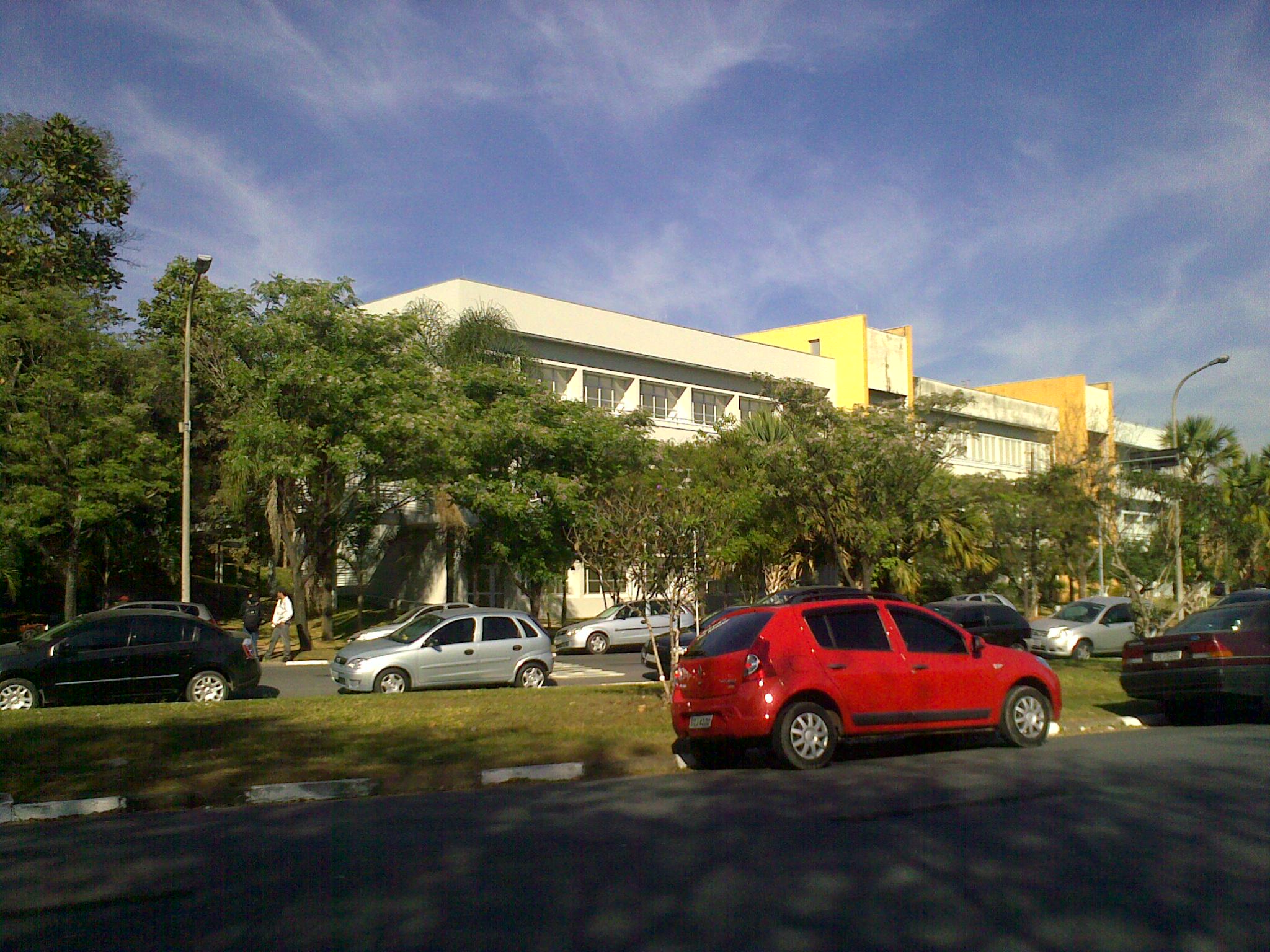

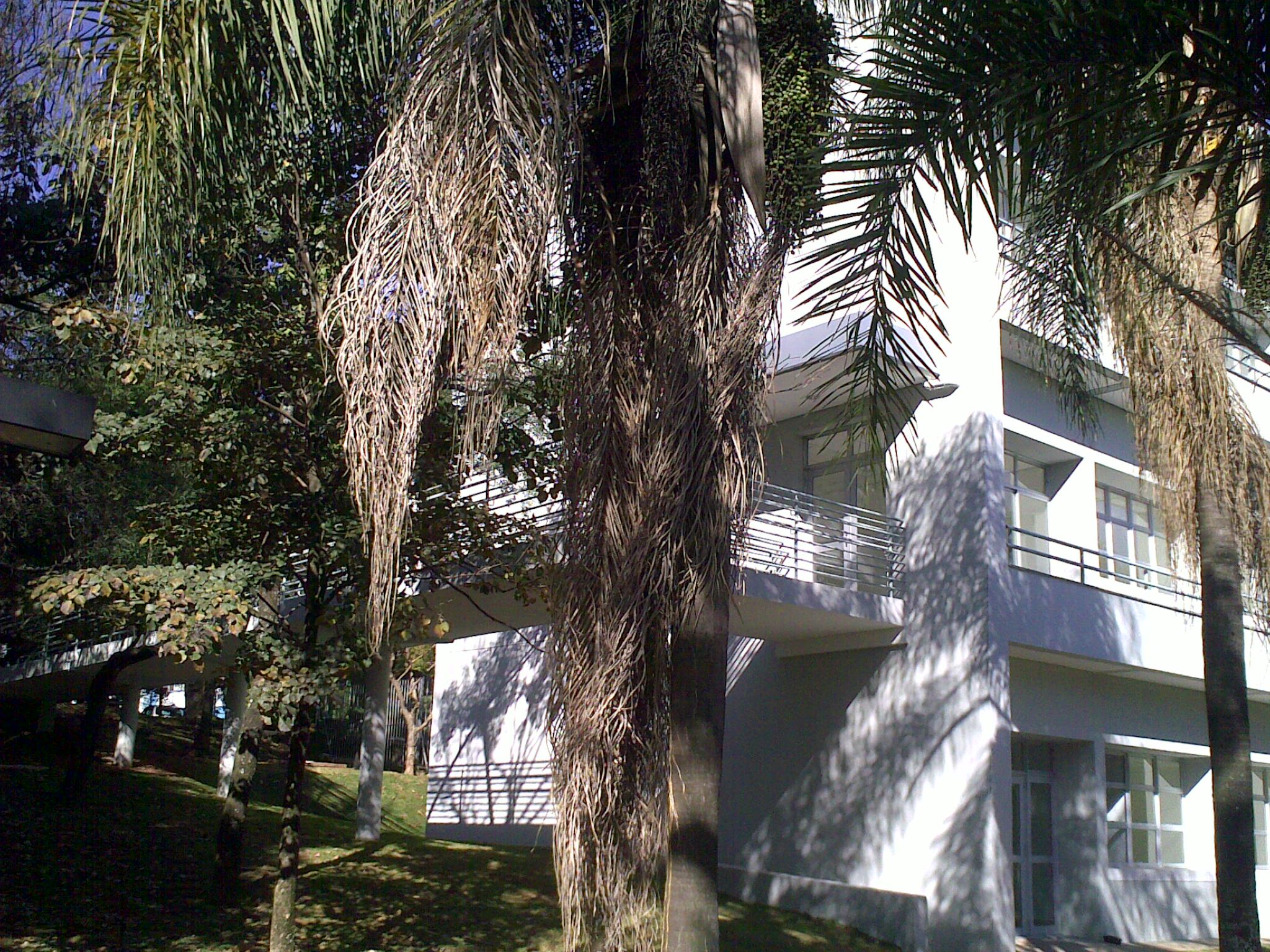

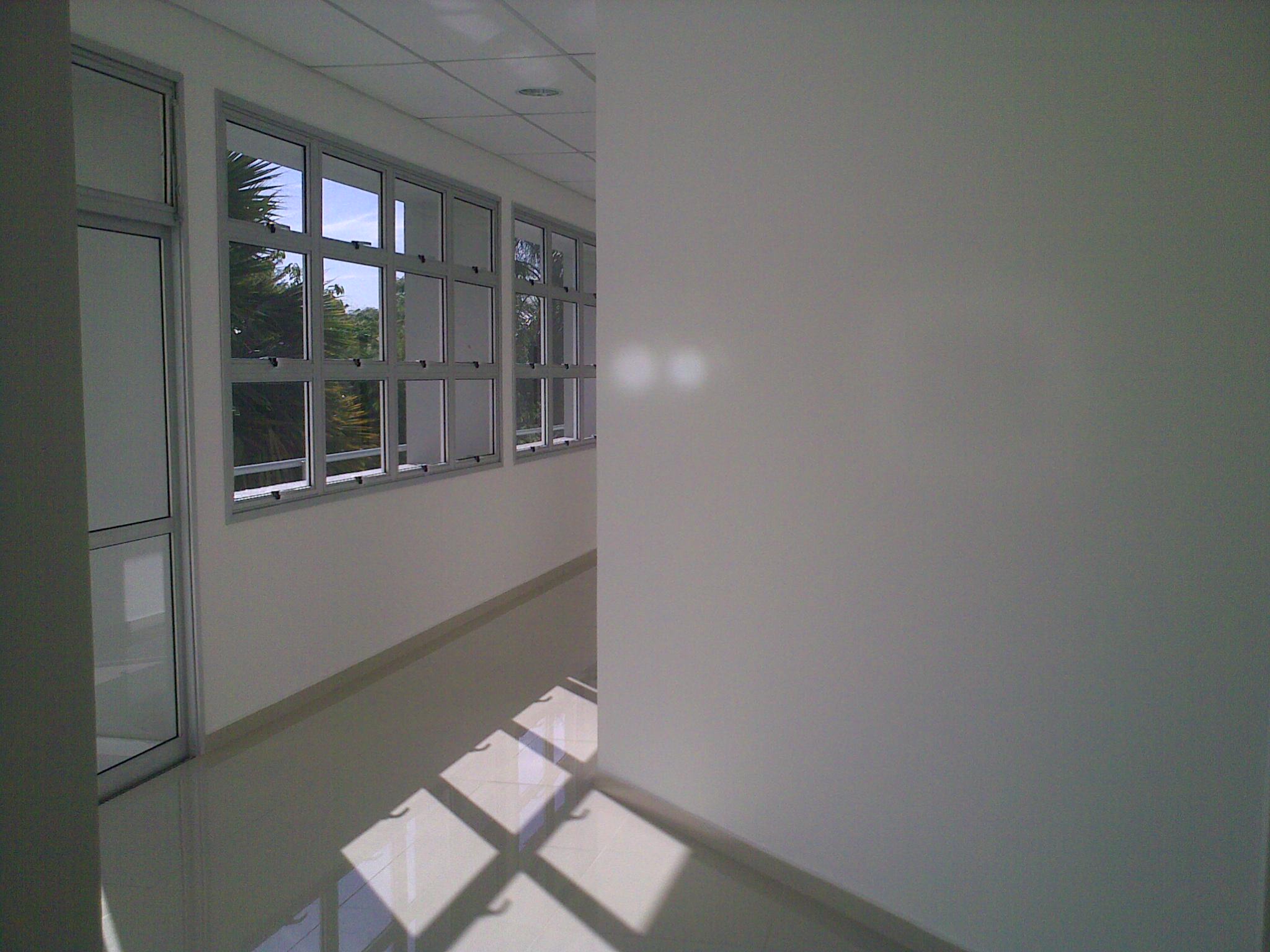

21 de agosto de 2012

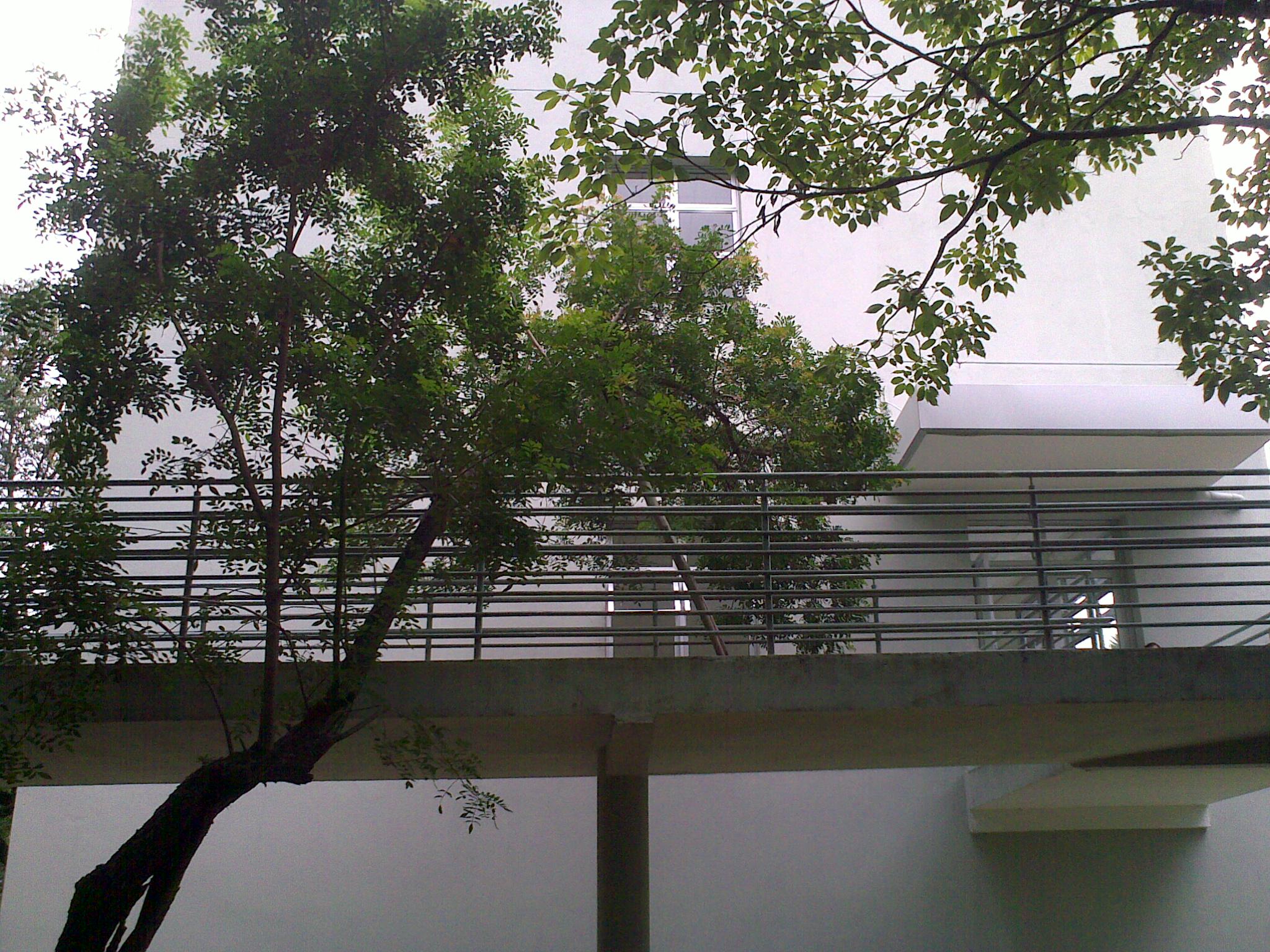

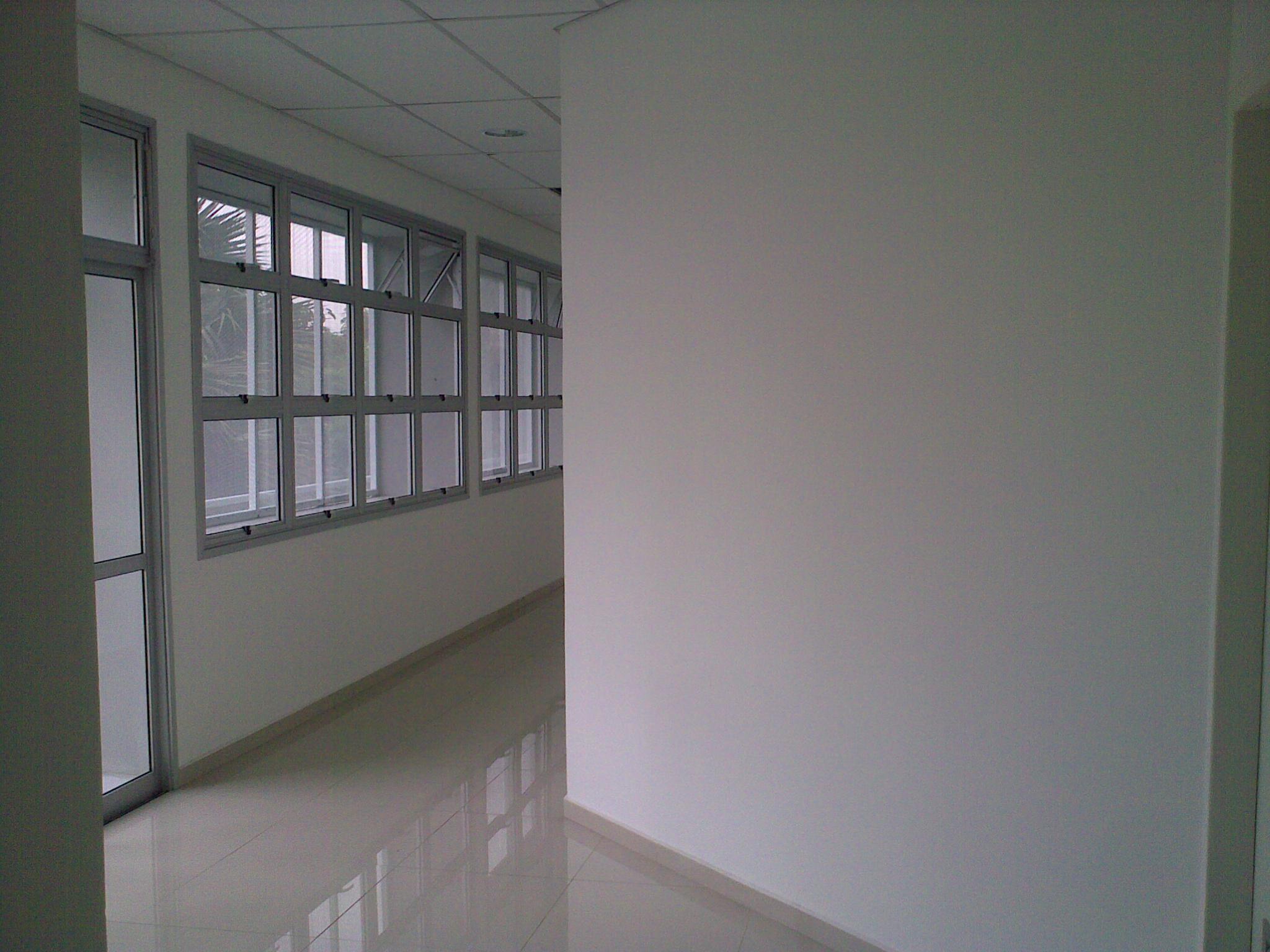

26 de março de 2013

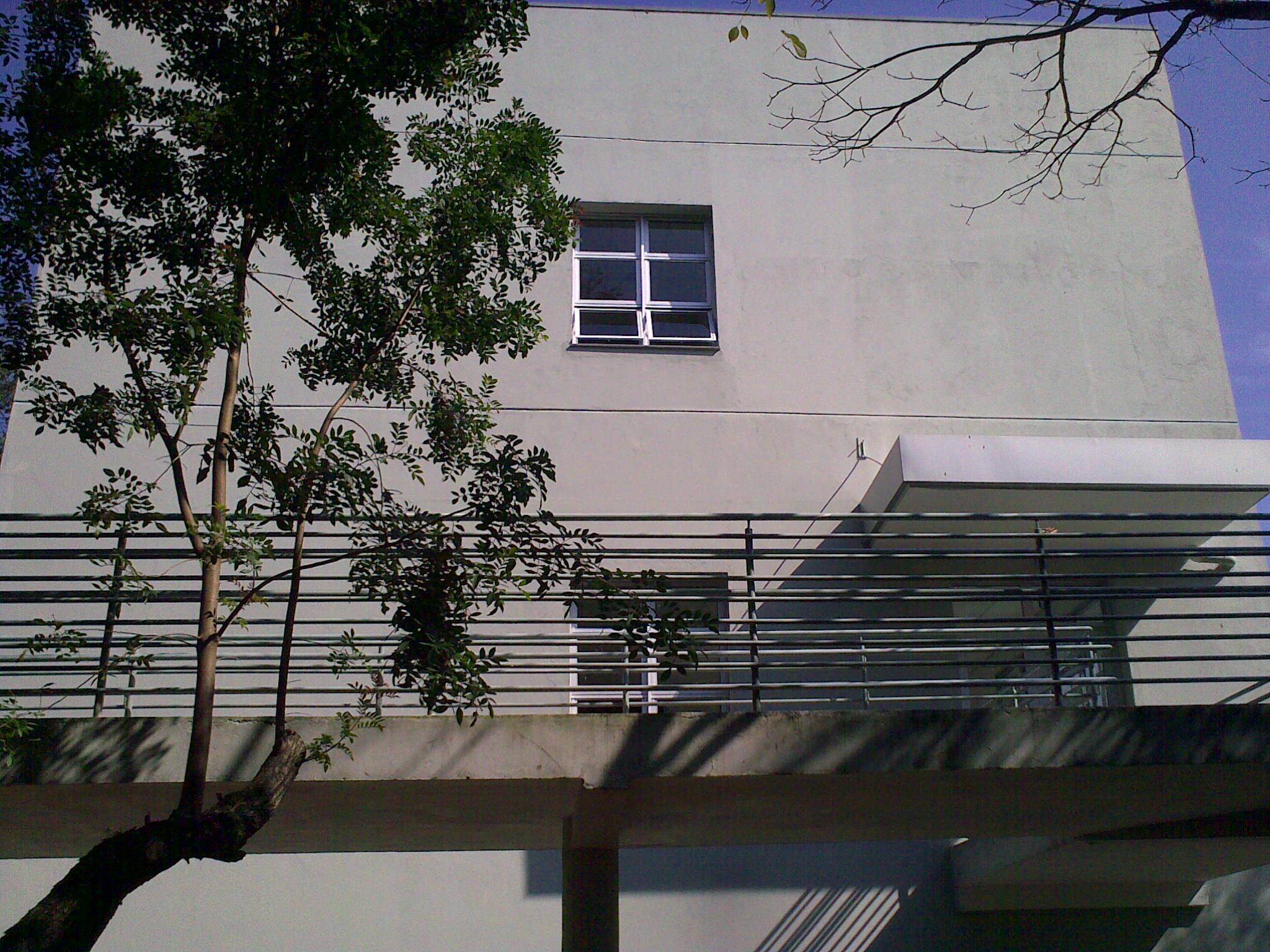

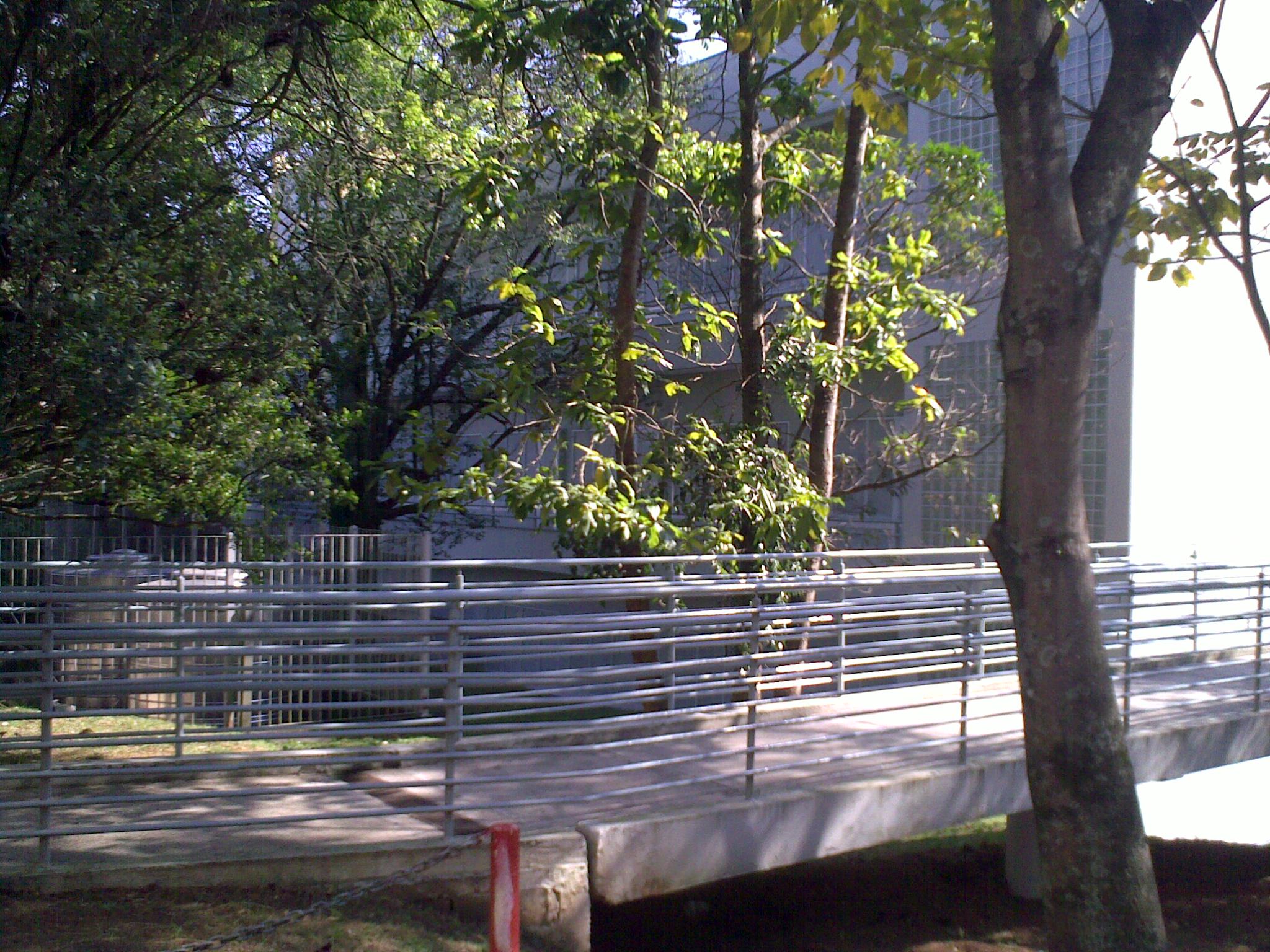

7 de agosto de 2013 (um dia após a inauguração do CCSL)
